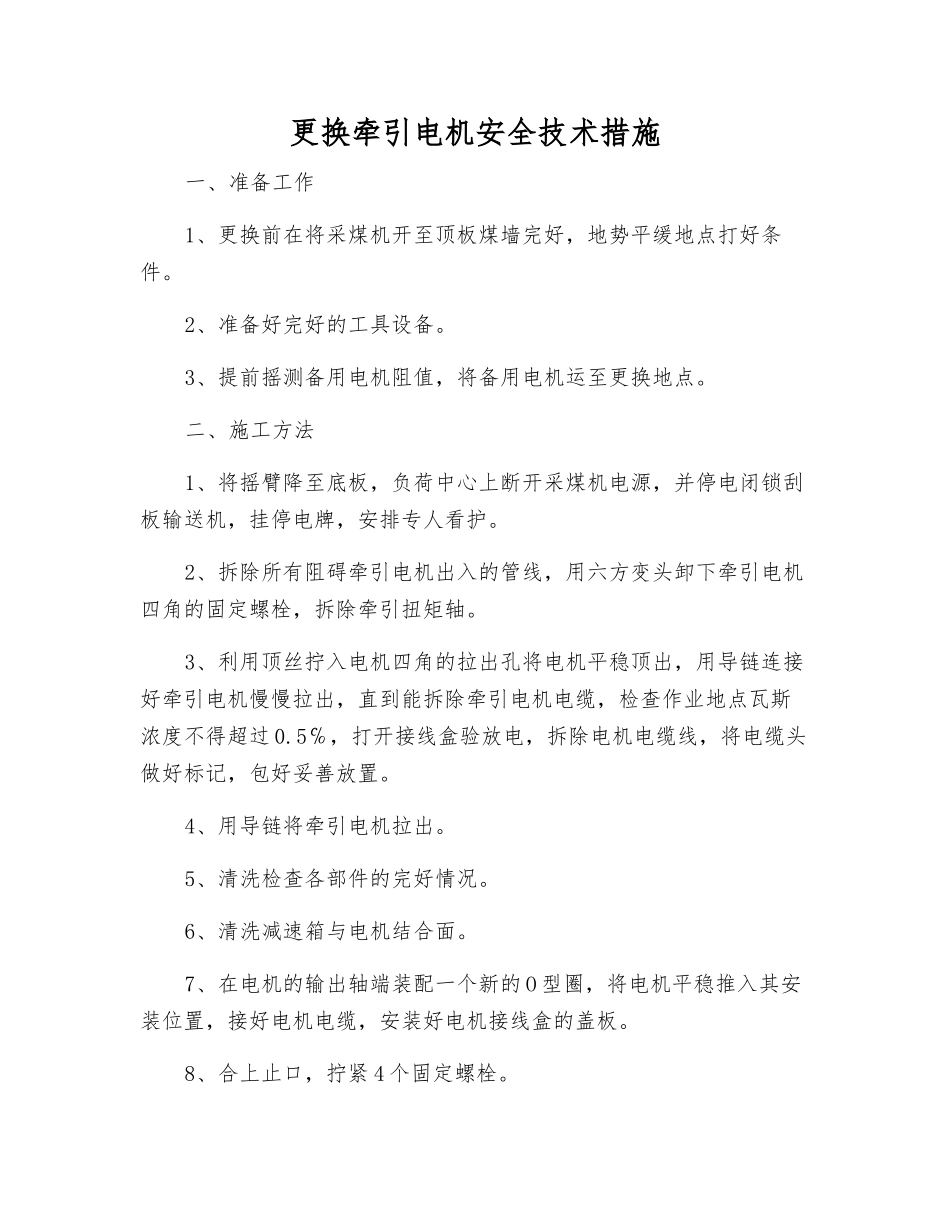

更换牵引电机安全技术措施一、准备工作1、更换前在将采煤机开至顶板煤墙完好,地势平缓地点打好条件
2、准备好完好的工具设备
3、提前摇测备用电机阻值,将备用电机运至更换地点
二、施工方法1、将摇臂降至底板,负荷中心上断开采煤机电源,并停电闭锁刮板输送机,挂停电牌,安排专人看护
2、拆除所有阻碍牵引电机出入的管线,用六方变头卸下牵引电机四角的固定螺栓,拆除牵引扭矩轴
3、利用顶丝拧入电机四角的拉出孔将电机平稳顶出,用导链连接好牵引电机慢慢拉出,直到能拆除牵引电机电缆,检查作业地点瓦斯浓度不得超过 0
5℅,打开接线盒验放电,拆除电机电缆线,将电缆头做好标记,包好妥善放置
4、用导链将牵引电机拉出
5、清洗检查各部件的完好情况
6、清洗减速箱与电机结合面
7、在电机的输出轴端装配一个新的 O 型圈,将电机平稳推入其安装位置,接好电机电缆,安装好电机接线盒的盖板
8、合上止口,拧紧 4 个固定螺栓
9、安装扭矩轴,恢复管线
10、检查牵引减速箱齿轮油油位,补加齿轮油适量
11、检查瓦斯浓度,送电,挂送电牌,开机试运转
三、安全技术措施1、作业前一定要检查好作业地点的支护完好情况,保证支架初撑力达到规定标准
严禁空顶作业,进煤墙前要打好逼帮柱
2、施工作业时,要安排专人看护顶帮完好情况,发现有片帮冒顶危险情况时,要及时撤退,并安排专人进行处理后才可以进行作业
3、电气设备开盖前及开关送电前一定要检查瓦斯浓度不得超过0
5%,开盖后要进行验放电,放电要使用专业的放电工具
4、起吊前检查所用导链、大链、链环,必须确保完好无损可靠,严禁使用不合格作业工具进行起吊作业,人员作业前一定要带好手套等防护工具
5、检查支架的完好性,泵站压力达到 30Mpa,管路无损坏,无滴液漏液现象,由经验丰富的老支架工操作支架,严禁不熟练的人员操作支架
6、使用支架起吊时严禁将 40 链拴在明柱心上,以免损坏千
