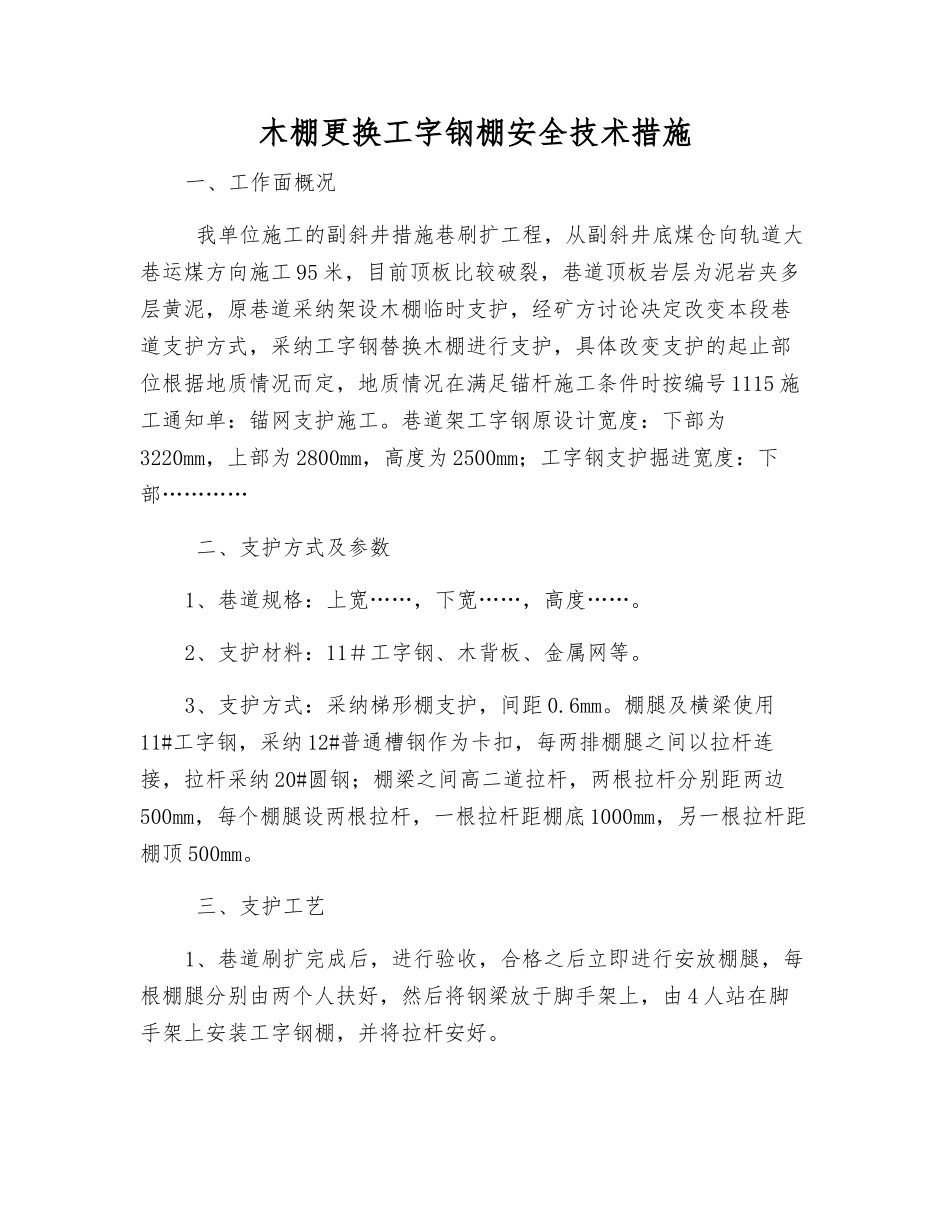

木棚更换工字钢棚安全技术措施一、工作面概况 我单位施工的副斜井措施巷刷扩工程,从副斜井底煤仓向轨道大巷运煤方向施工 95 米,目前顶板比较破裂,巷道顶板岩层为泥岩夹多层黄泥,原巷道采纳架设木棚临时支护,经矿方讨论决定改变本段巷道支护方式,采纳工字钢替换木棚进行支护,具体改变支护的起止部位根据地质情况而定,地质情况在满足锚杆施工条件时按编号 1115 施工通知单:锚网支护施工

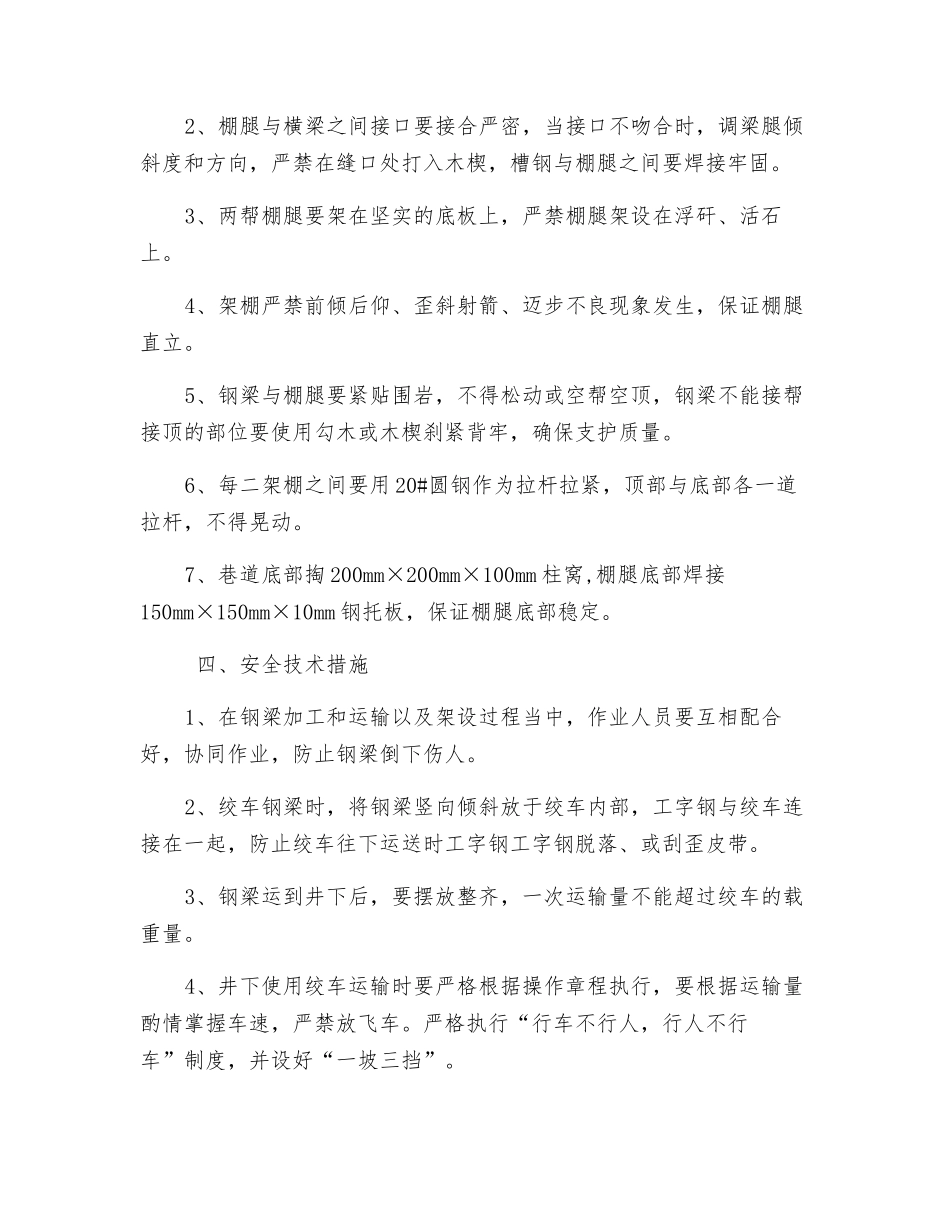

巷道架工字钢原设计宽度:下部为3220mm,上部为 2800mm,高度为 2500mm;工字钢支护掘进宽度:下部………… 二、支护方式及参数1、巷道规格:上宽……,下宽……,高度……
2、支护材料:11#工字钢、木背板、金属网等
3、支护方式:采纳梯形棚支护,间距 0
棚腿及横梁使用11#工字钢,采纳 12#普通槽钢作为卡扣,每两排棚腿之间以拉杆连接,拉杆采纳 20#圆钢;棚梁之间高二道拉杆,两根拉杆分别距两边500mm,每个棚腿设两根拉杆,一根拉杆距棚底 1000mm,另一根拉杆距棚顶 500mm
三、支护工艺1、巷道刷扩完成后,进行验收,合格之后立即进行安放棚腿,每根棚腿分别由两个人扶好,然后将钢梁放于脚手架上,由 4 人站在脚手架上安装工字钢棚,并将拉杆安好
2、棚腿与横梁之间接口要接合严密,当接口不吻合时,调梁腿倾斜度和方向,严禁在缝口处打入木楔,槽钢与棚腿之间要焊接牢固
3、两帮棚腿要架在坚实的底板上,严禁棚腿架设在浮矸、活石上
4、架棚严禁前倾后仰、歪斜射箭、迈步不良现象发生,保证棚腿直立
5、钢梁与棚腿要紧贴围岩,不得松动或空帮空顶,钢梁不能接帮接顶的部位要使用勾木或木楔刹紧背牢,确保支护质量
6、每二架棚之间要用 20#圆钢作为拉杆拉紧,顶部与底部各一道拉杆,不得晃动
7、巷道底部掏 200mm×200mm×100mm 柱窝,棚腿底部焊接150mm×150mm×10mm 钢托板
