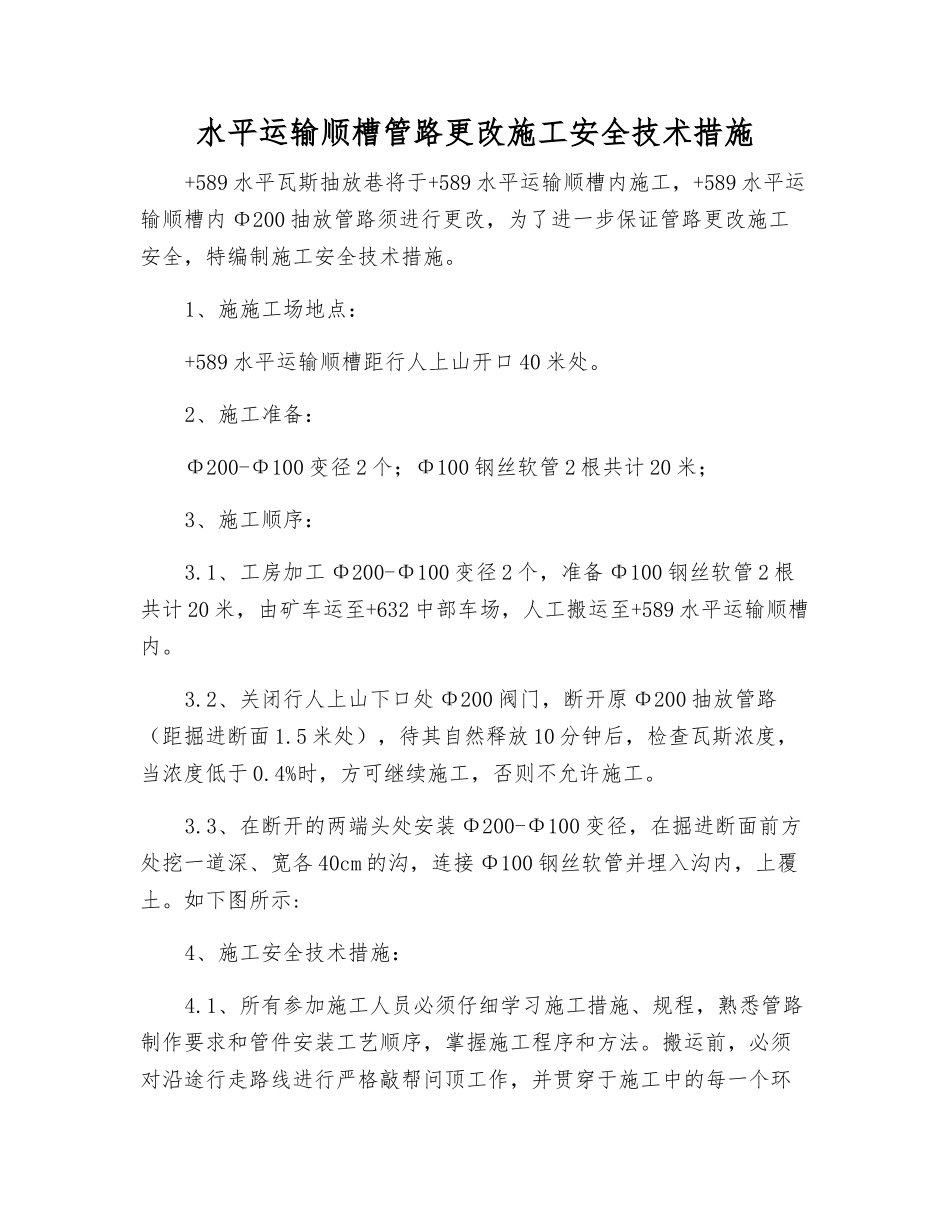

水平运输顺槽管路更改施工安全技术措施+589 水平瓦斯抽放巷将于+589 水平运输顺槽内施工,+589 水平运输顺槽内 Φ200 抽放管路须进行更改,为了进一步保证管路更改施工安全,特编制施工安全技术措施
1、施施工场地点:+589 水平运输顺槽距行人上山开口 40 米处
2、施工准备:Φ200-Φ100 变径 2 个;Φ100 钢丝软管 2 根共计 20 米;3、施工顺序:3
1、工房加工 Φ200-Φ100 变径 2 个,准备 Φ100 钢丝软管 2 根共计 20 米,由矿车运至+632 中部车场,人工搬运至+589 水平运输顺槽内
2、关闭行人上山下口处 Φ200 阀门,断开原 Φ200 抽放管路(距掘进断面 1
5 米处),待其自然释放 10 分钟后,检查瓦斯浓度,当浓度低于 0
4%时,方可继续施工,否则不允许施工
3、在断开的两端头处安装 Φ200-Φ100 变径,在掘进断面前方处挖一道深、宽各 40cm 的沟,连接 Φ100 钢丝软管并埋入沟内,上覆土
如下图所示:4、施工安全技术措施:4
1、所有参加施工人员必须仔细学习施工措施、规程,熟悉管路制作要求和管件安装工艺顺序,掌握施工程序和方法

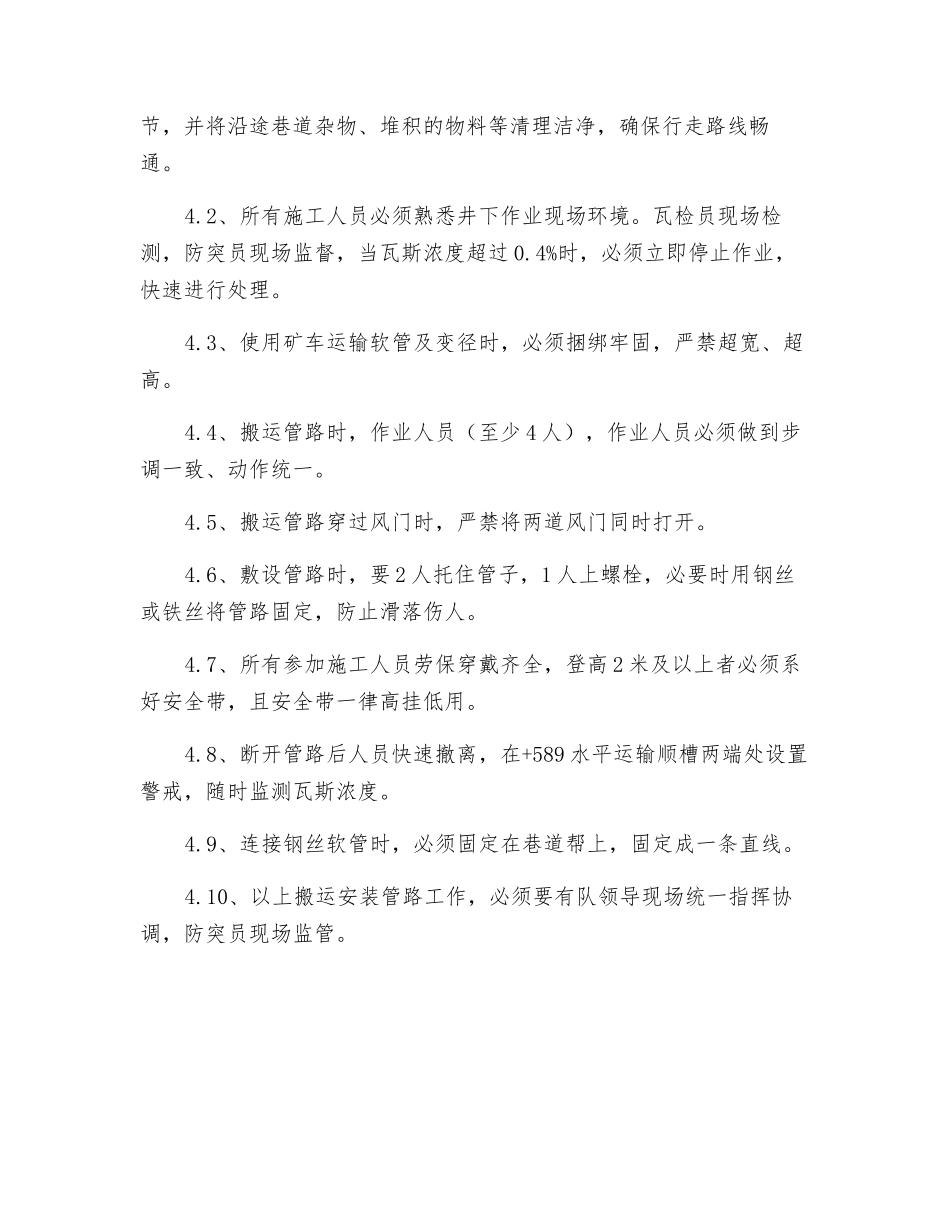

搬运前,必须对沿途行走路线进行严格敲帮问顶工作,并贯穿于施工中的每一个环节,并将沿途巷道杂物、堆积的物料等清理洁净,确保行走路线畅通
2、所有施工人员必须熟悉井下作业现场环境
瓦检员现场检测,防突员现场监督,当瓦斯浓度超过 0
4%时,必须立即停止作业,快速进行处理
3、使用矿车运输软管及变径时,必须捆绑牢固,严禁超宽、超高
4、搬运管路时,作业人员(至少 4 人),作业人员必须做到步调一致、动作统一
5、搬运管路穿过风门时,严禁将两道风门同时打开
6、敷设管路时,要 2 人托住管子,1 人上螺栓,必要时用钢丝或铁丝将管路固定,防止滑落伤人
