水泵安装技术交底安全/技术措施交底内容:1、一般要求1
1 设备施工应按已经会审的设计图进行,修改设计或材料代用应经设计部门审批、建设单位的同意
2 设备施工应与土建及其他专业的施工密切配合,施工中的各项工作应按现行的有关规程、法律规范执行
2 、设备开箱检查水泵型号的核对;(1)水泵设备的尺寸核对;(2)水泵轴承的检查;(3)水泵外壳的检查;(4)水泵各接口的检查
3 、基础检查及基础划线检查基础时先观察外表质量,不应有裂纹、孔洞、钢筋裸露等现象,再根据设备的实际尺寸,对基础作详细的检查,内容如下:3
1 基础的外形尺寸与位置应与图纸要求相符;3
2 基础上的地脚螺栓孔及其中心距符合设备底座要求;3

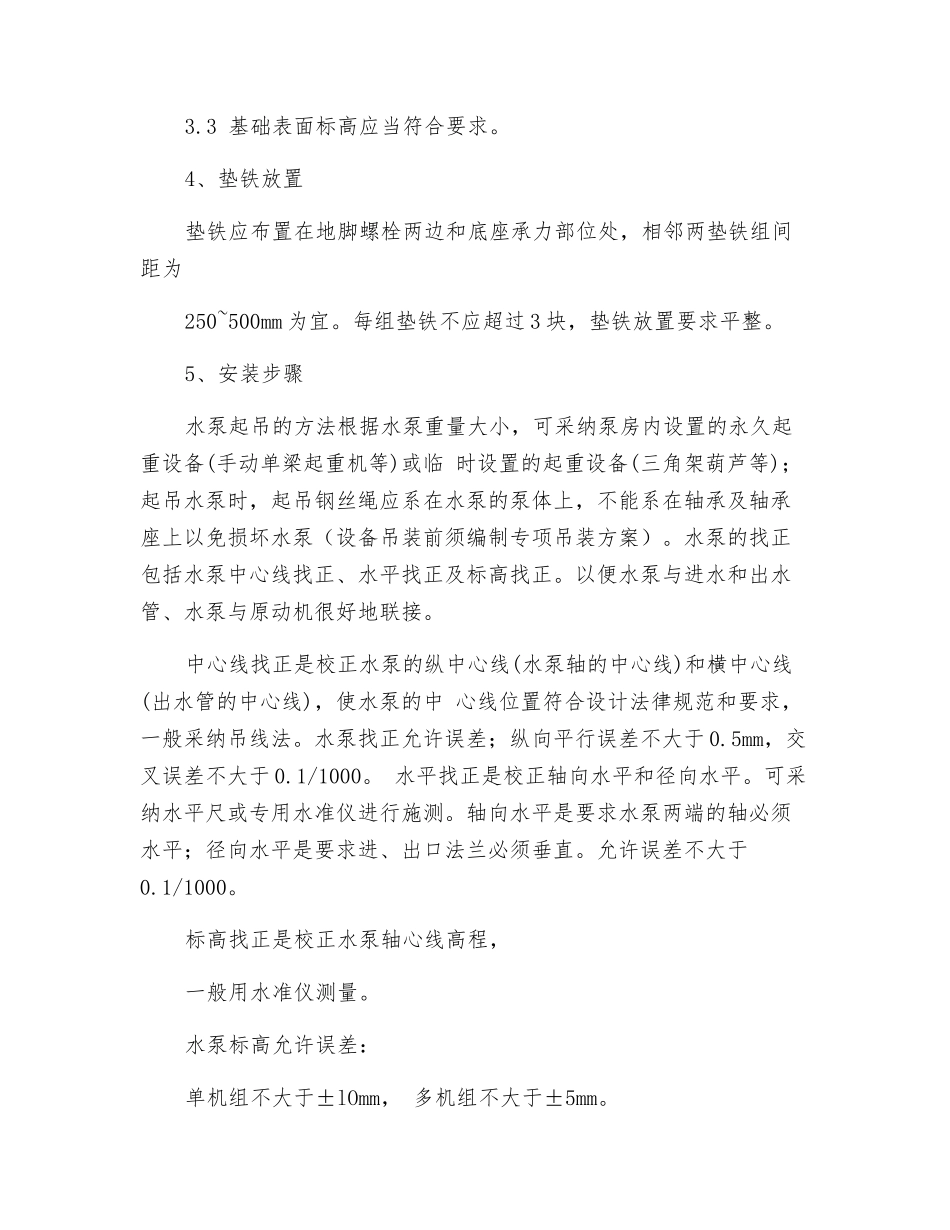

3 基础表面标高应当符合要求
4、垫铁放置垫铁应布置在地脚螺栓两边和底座承力部位处,相邻两垫铁组间距为250~500mm 为宜
每组垫铁不应超过 3 块,垫铁放置要求平整
5、安装步骤水泵起吊的方法根据水泵重量大小,可采纳泵房内设置的永久起重设备(手动单梁起重机等)或临 时设置的起重设备(三角架葫芦等);起吊水泵时,起吊钢丝绳应系在水泵的泵体上,不能系在轴承及轴承座上以免损坏水泵(设备吊装前须编制专项吊装方案)
水泵的找正包括水泵中心线找正、水平找正及标高找正
以便水泵与进水和出水管、水泵与原动机很好地联接
中心线找正是校正水泵的纵中心线(水泵轴的中心线)和横中心线(出水管的中心线),使水泵的中 心线位置符合设计法律规范和要求,一般采纳吊线法
水泵找正允许误差;纵向平行误差不大于 0
5mm,交叉误差不大于 0
1/1000
水平找正是校正轴向水平和径向水平
可采纳水平尺或专用水准仪进行施测
轴向水平是要求水泵两端的轴必须水平;径向水平是要求进、出口法兰必须垂直
允许误差不大于0
1/1000
标高找正是校正水泵轴心线高程,一般用水准仪测量

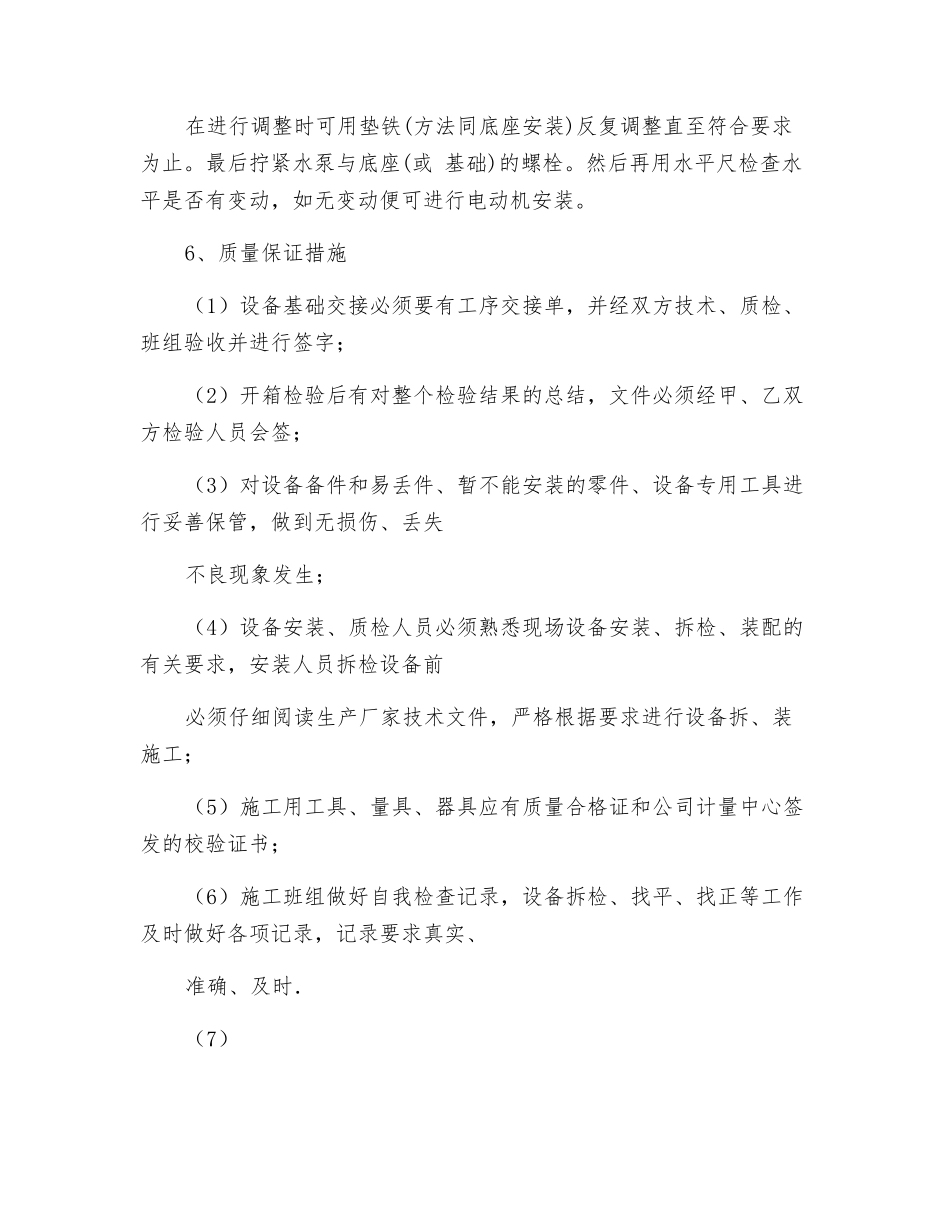

水泵标高允许误差:单机组不大
