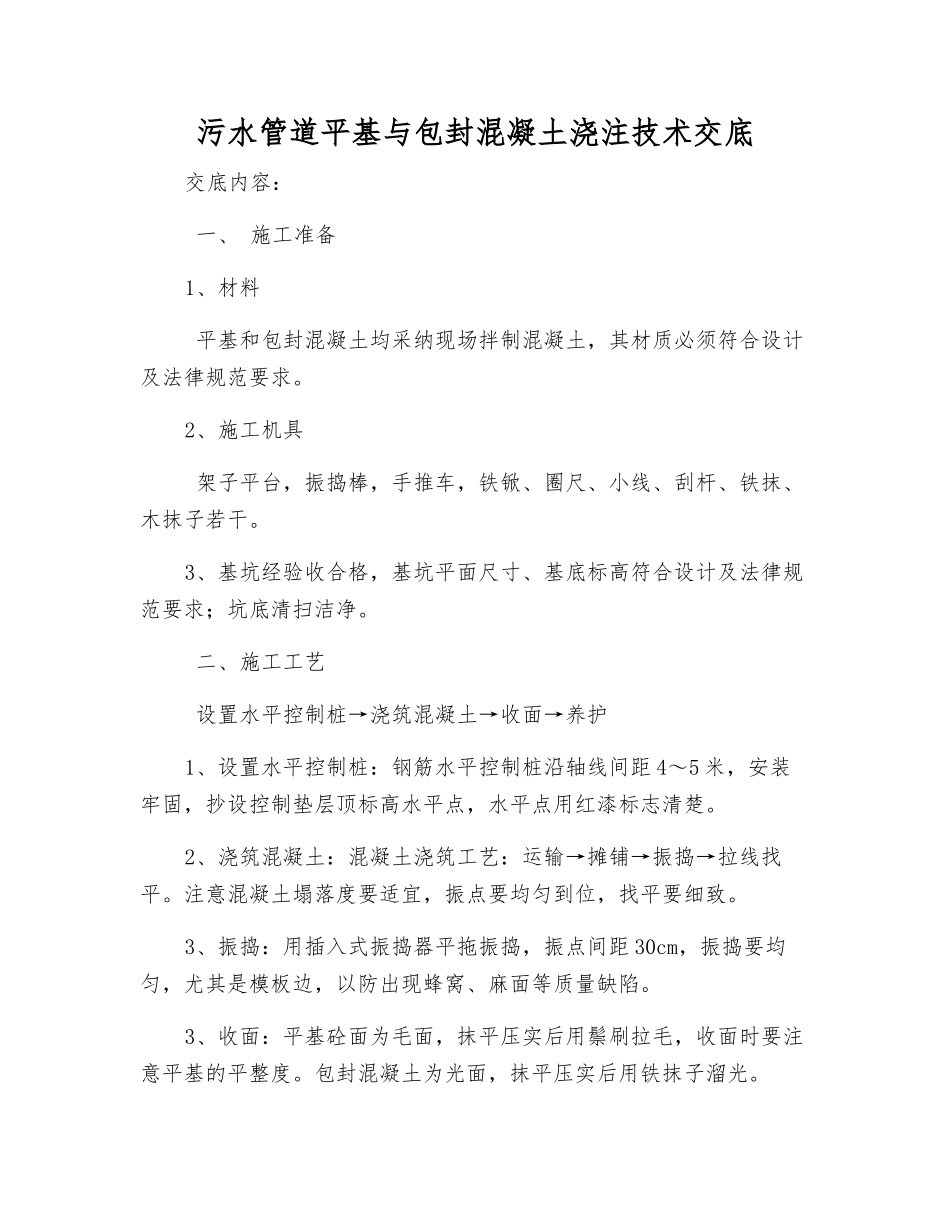

污水管道平基与包封混凝土浇注技术交底交底内容: 一、 施工准备1、材料 平基和包封混凝土均采纳现场拌制混凝土,其材质必须符合设计及法律规范要求
2、施工机具 架子平台,振捣棒,手推车,铁锨、圈尺、小线、刮杆、铁抹、木抹子若干
3、基坑经验收合格,基坑平面尺寸、基底标高符合设计及法律规范要求;坑底清扫洁净

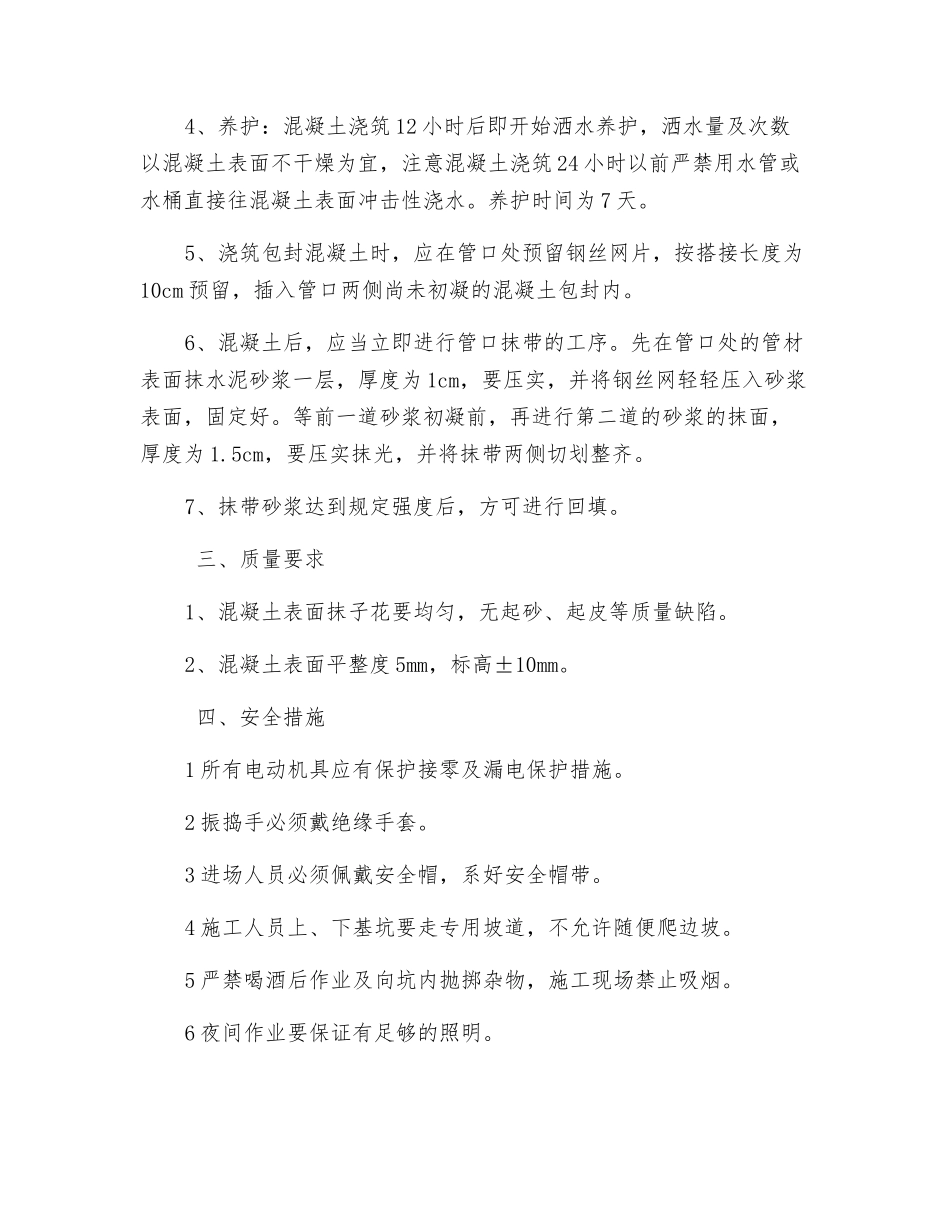

二、施工工艺 设置水平控制桩→浇筑混凝土→收面→养护1、设置水平控制桩:钢筋水平控制桩沿轴线间距 4~5 米,安装牢固,抄设控制垫层顶标高水平点,水平点用红漆标志清楚
2、浇筑混凝土:混凝土浇筑工艺:运输→摊铺→振捣→拉线找平
注意混凝土塌落度要适宜,振点要均匀到位,找平要细致
3、振捣:用插入式振捣器平拖振捣,振点间距 30cm,振捣要均匀,尤其是模板边,以防出现蜂窝、麻面等质量缺陷
3、收面:平基砼面为毛面,抹平压实后用鬃刷拉毛,收面时要注意平基的平整度
包封混凝土为光面,抹平压实后用铁抹子溜光
4、养护:混凝土浇筑 12 小时后即开始洒水养护,洒水量及次数以混凝土表面不干燥为宜,注意混凝土浇筑 24 小时以前严禁用水管或水桶直接往混凝土表面冲击性浇水
养护时间为 7 天
5、浇筑包封混凝土时,应在管口处预留钢丝网片,按搭接长度为10cm 预留,插入管口两侧尚未初凝的混凝土包封内
6、混凝土后,应当立即进行管口抹带的工序
先在管口处的管材表面抹水泥砂浆一层,厚度为 1cm,要压实,并将钢丝网轻轻压入砂浆表面,固定好
等前一道砂浆初凝前,再进行第二道的砂浆的抹面,厚度为 1
5cm,要压实抹光,并将抹带两侧切划整齐
7、抹带砂浆达到规定强度后,方可进行回填
三、质量要求1、混凝土表面抹子花要均匀,无起砂、起皮等质量缺陷
2、混凝土表面平整度 5mm,标高±10mm
四、安全措施1 所有电动机具应有保护接零及漏电保护措施
2 振捣手必须戴绝缘手套

3 进场人员必须佩戴
