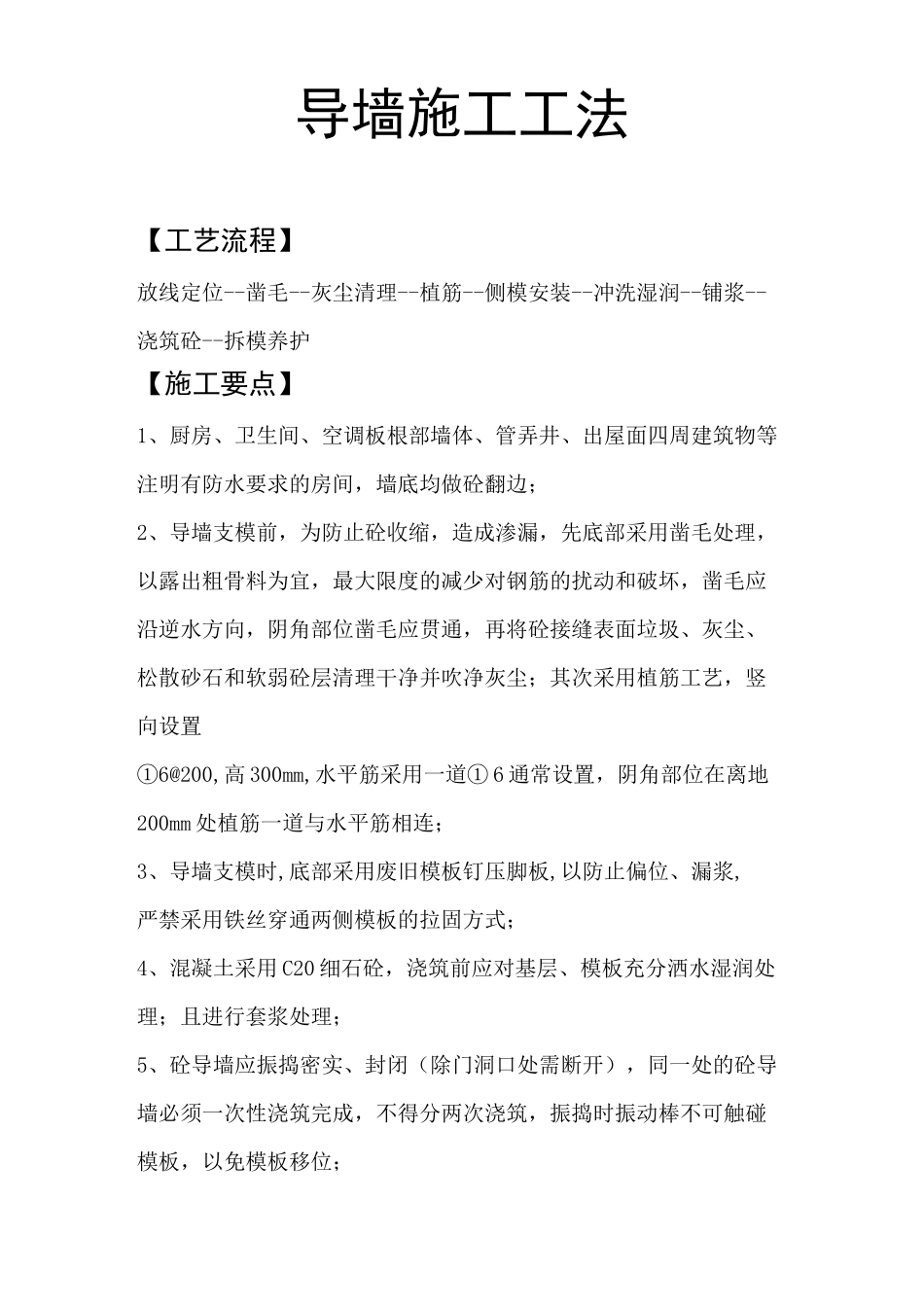

导墙施工工法【工艺流程】放线定位--凿毛--灰尘清理--植筋--侧模安装--冲洗湿润--铺浆--浇筑砼--拆模养护【施工要点】1、厨房、卫生间、空调板根部墙体、管弄井、出屋面四周建筑物等注明有防水要求的房间,墙底均做砼翻边;2、导墙支模前,为防止砼收缩,造成渗漏,先底部采用凿毛处理,以露出粗骨料为宜,最大限度的减少对钢筋的扰动和破坏,凿毛应沿逆水方向,阴角部位凿毛应贯通,再将砼接缝表面垃圾、灰尘、松散砂石和软弱砼层清理干净并吹净灰尘;其次采用植筋工艺,竖向设置①6@200,高 300mm,水平筋采用一道① 6 通常设置,阴角部位在离地200mm 处植筋一道与水平筋相连;3、导墙支模时,底部采用废旧模板钉压脚板,以防止偏位、漏浆,严禁采用铁丝穿通两侧模板的拉固方式;4、混凝土采用 C20 细石砼,浇筑前应对基层、模板充分洒水湿润处理;且进行套浆处理;5、砼导墙应振捣密实、封闭(除门洞口处需断开),同一处的砼导墙必须一次性浇筑完成,不得分两次浇筑,振捣时振动棒不可触碰模板,以免模板移位;6、振捣完成后,表面采用二次收光处理,以防止产生收缩裂缝;翻边砼达到强度后方可拆模,且不得用力过大,以防止撬坏成品;后期做好养护工作,养护时间不得少于 7 天,确保翻边不渗水。砌筑工程施工工法【工艺流程】将砖(烧结页岩多孔砖)提前两天浇水湿润--砌筑墙体--勾缝--浇水养护--间隔 7 天后补砌斜砖【施工要点】1、本工程地下室及正负零以上砌筑墙体均采用 MU10 烧结页岩多孔砖,砂浆采用 M7.5 干粉砌筑砂浆;2、大面积施工前,先砌筑样板,由甲方、监理和总包检查验收会签合格后再大面积进行施工;3、在砌筑前一天,必须将砖浇水湿润,湿润过程中,以砖面含水达到基本饱和状态为宜;4、砌筑时,多孔砖的孔洞应垂直于受压面,砌体采用“四一”砌砖法砌筑即:一铲灰、一块砖、一挤揉、添一刀头缝灰,砌体灰缝应横平竖直,水平灰缝和竖向灰缝统一为 10mm,砂浆饱满度不低于 90%,不得出现透明缝、瞎缝、假缝等现象。砌筑墙面双面勾缝,边砌边勾缝并及时扫缝;5、砌体顶部预留 170mm 空隙,三 7 天后用配套砌块斜顶砌筑,中分两边斜砌,斜砌中部采用预制三角砼块镶嵌。后塞口斜砖灰缝统一按 10mm控制、45〜60 度斜顶砌筑时逐块敲紧,填满砂浆;6、砌筑过程中,砌块材料应堆码整齐;砌筑完成后,将当天的碎砖、落地灰等清理干净,做到工完场清,保持现场安全文明常态化。外墙抹灰工程施工工法【工艺流程】基层处...
