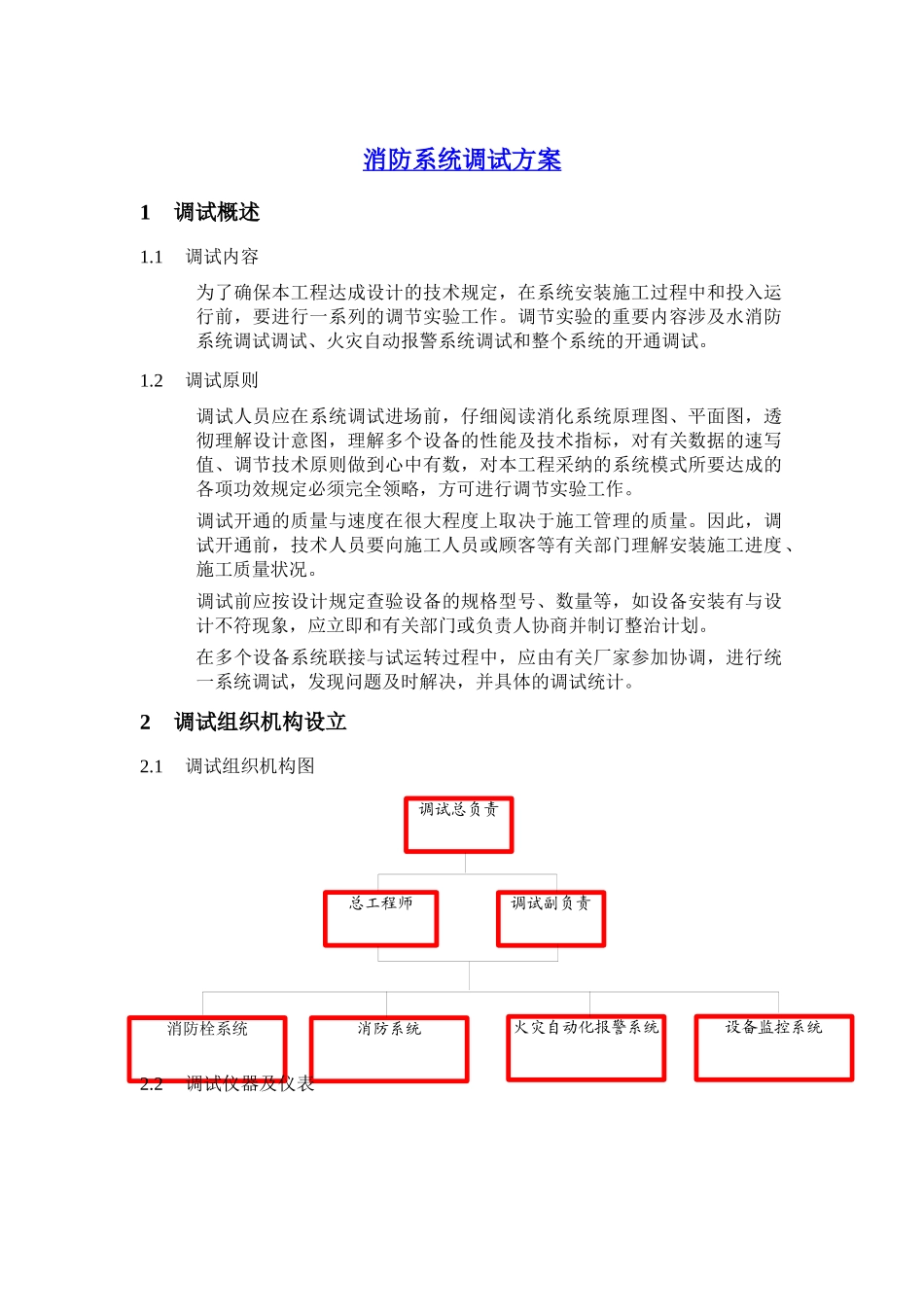

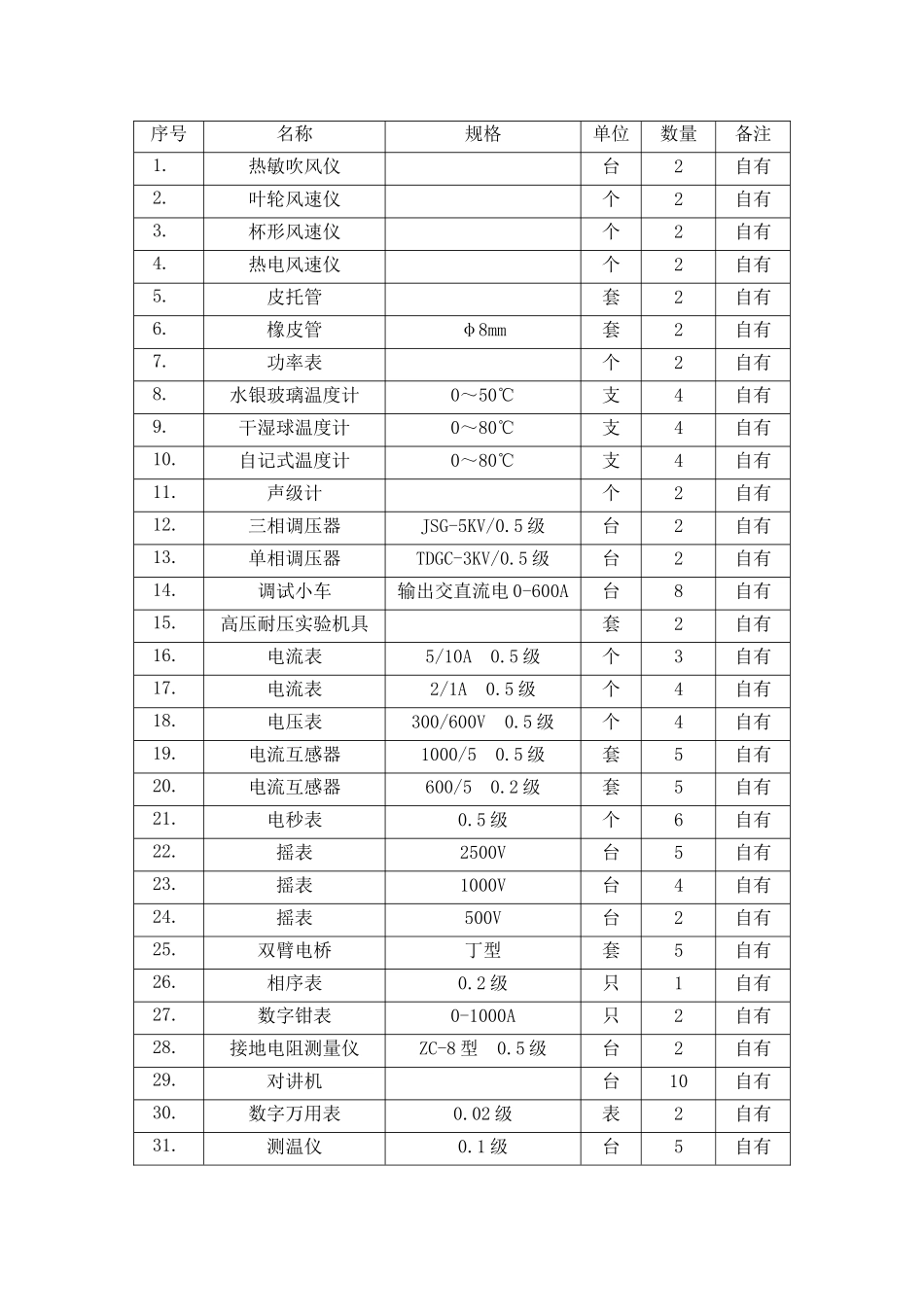

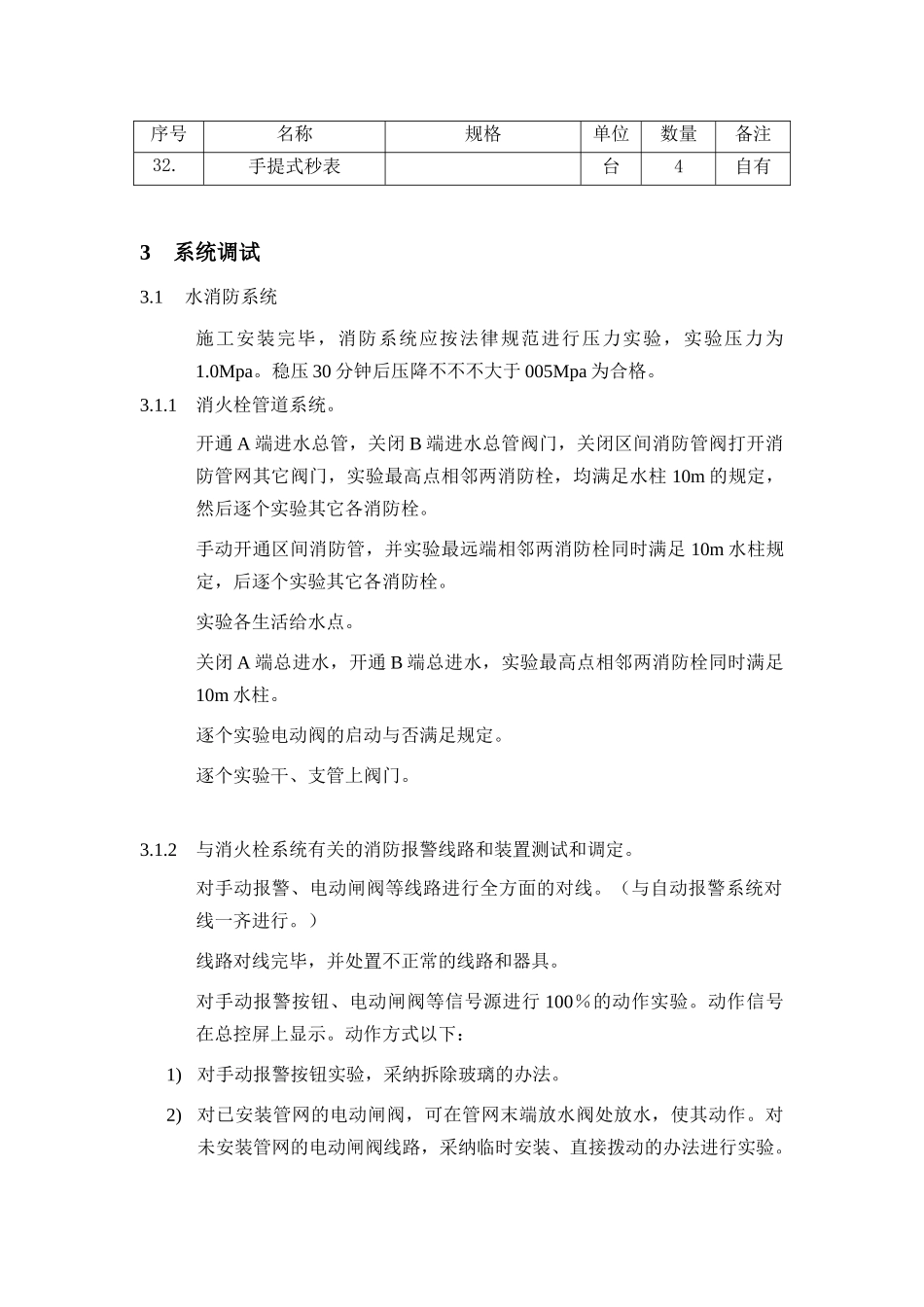

调试总负责总工程师调试副负责消防栓系统消防系统火灾自动化报警系统设备监控系统消防系统调试方案1调试概述1.1调试内容为了确保本工程达成设计的技术规定,在系统安装施工过程中和投入运行前,要进行一系列的调节实验工作。调节实验的重要内容涉及水消防系统调试调试、火灾自动报警系统调试和整个系统的开通调试。1.2调试原则调试人员应在系统调试进场前,仔细阅读消化系统原理图、平面图,透彻理解设计意图,理解多个设备的性能及技术指标,对有关数据的速写值、调节技术原则做到心中有数,对本工程采纳的系统模式所要达成的各项功效规定必须完全领略,方可进行调节实验工作。调试开通的质量与速度在很大程度上取决于施工管理的质量。因此,调试开通前,技术人员要向施工人员或顾客等有关部门理解安装施工进度、施工质量状况。调试前应按设计规定查验设备的规格型号、数量等,如设备安装有与设计不符现象,应立即和有关部门或负责人协商并制订整治计划。在多个设备系统联接与试运转过程中,应由有关厂家参加协调,进行统一系统调试,发现问题及时解决,并具体的调试统计。2调试组织机构设立2.1调试组织机构图2.2调试仪器及仪表序号名称规格单位数量备注1.热敏吹风仪台2自有2.叶轮风速仪个2自有3.杯形风速仪个2自有4.热电风速仪个2自有5.皮托管套2自有6.橡皮管φ8mm套2自有7.功率表个2自有8.水银玻璃温度计0~50℃支4自有9.干湿球温度计0~80℃支4自有10.自记式温度计0~80℃支4自有11.声级计个2自有12.三相调压器JSG-5KV/0.5 级台2自有13.单相调压器TDGC-3KV/0.5 级台2自有14.调试小车输出交直流电 0-600A台8自有15.高压耐压实验机具套2自有16.电流表5/10A 0.5 级个3自有17.电流表2/1A 0.5 级个4自有18.电压表300/600V 0.5 级个4自有19.电流互感器1000/5 0.5 级套5自有20.电流互感器600/5 0.2 级套5自有21.电秒表0.5 级个6自有22.摇表2500V台5自有23.摇表1000V台4自有24.摇表500V台2自有25.双臂电桥丁型套5自有26.相序表0.2 级只1自有27.数字钳表0-1000A只2自有28.接地电阻测量仪ZC-8 型 0.5 级台2自有29.对讲机台10自有30.数字万用表0.02 级表2自有31.测温仪0.1 级台5自有序号名称规格单位数量备注32.手提式秒表台4自有3系统调试3.1水消防系统施工安装完毕,消防系统应按法律规范进行压力实验,实验压力为1.0Mpa。稳压 30 分钟后压降不不不大于 005Mpa 为合格。3.1.1消火栓管道系统。开通 A 端进水总管,关闭 B 端...
