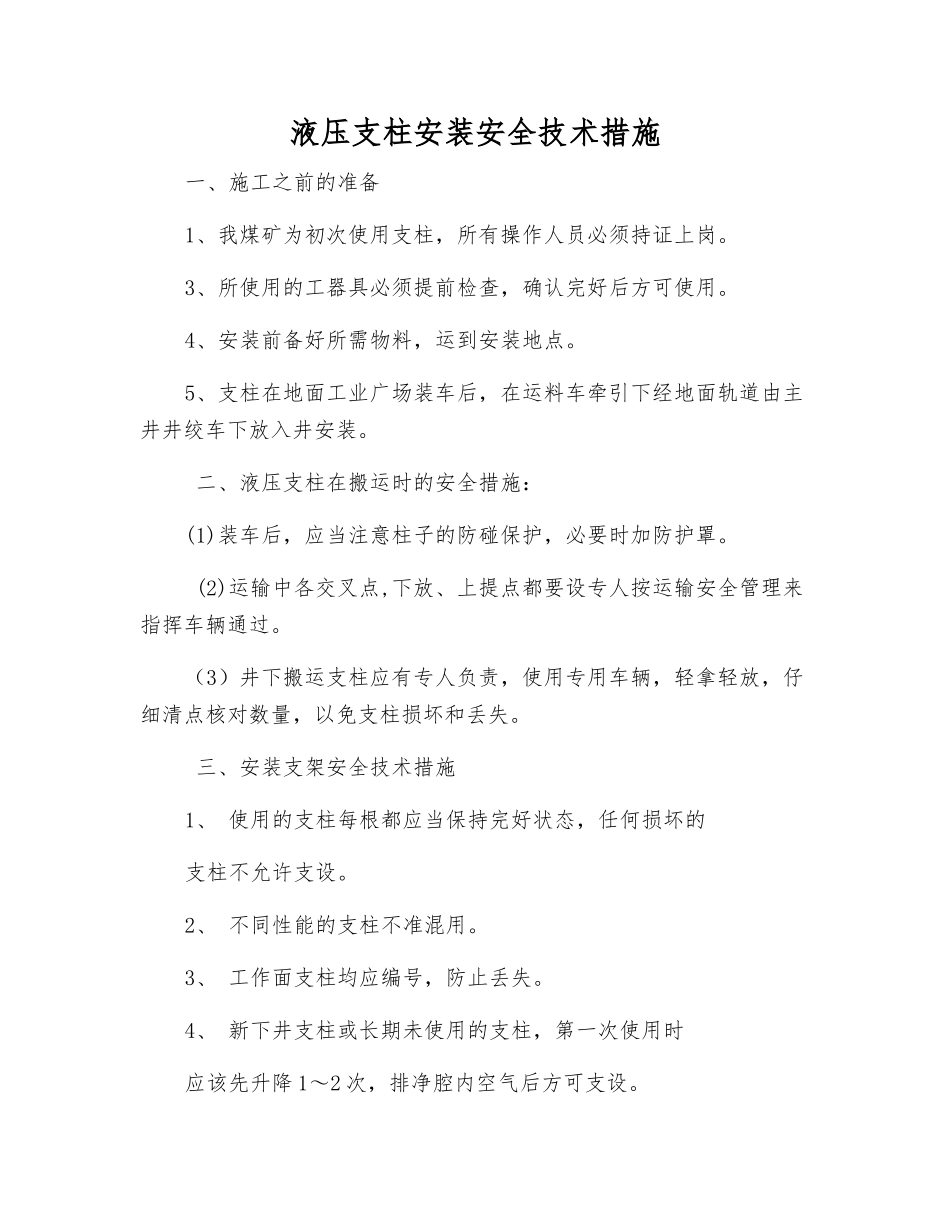

液压支柱安装安全技术措施一、施工之前的准备1、我煤矿为初次使用支柱,所有操作人员必须持证上岗。3、所使用的工器具必须提前检查,确认完好后方可使用。4、安装前备好所需物料,运到安装地点。5、支柱在地面工业广场装车后,在运料车牵引下经地面轨道由主井井绞车下放入井安装。 二、液压支柱在搬运时的安全措施:(1)装车后,应当注意柱子的防碰保护,必要时加防护罩。 (2)运输中各交叉点,下放、上提点都要设专人按运输安全管理来指挥车辆通过。(3)井下搬运支柱应有专人负责,使用专用车辆,轻拿轻放,仔细清点核对数量,以免支柱损坏和丢失。 三、安装支架安全技术措施1、 使用的支柱每根都应当保持完好状态,任何损坏的支柱不允许支设。2、 不同性能的支柱不准混用。3、 工作面支柱均应编号,防止丢失。4、 新下井支柱或长期未使用的支柱,第一次使用时应该先升降 1~2 次,排净腔内空气后方可支设。5、 外注式支柱支设前,必须用注液枪冲洗注油阀体,防止煤粉等污物进入支柱内腔。6、 外注式支柱接顶后,继续供液 4~5s 再切断液源,以保证初撑力。7、 支柱初撑力:油缸直径为 80mm 时不小于 60kN,100 毫米时不小于 90kN。8、 顶盖掉爪(即使掉一个爪)的支柱,不允许继续使用。9、 支柱时由上往下支设,支柱柱距 60CM、迎山角 6度-8 度等应当符合作业章程规定。10、 支柱顶盖与顶梁接合严密,不准单爪承载。11、 支柱作点柱使用时,应在顶盖上垫木板,禁止顶盖柱爪直接与顶板接触。12、 采高突然变化超过支柱最大高度时,应当及时进行更换相应规格支柱,不得实行在支柱底部垫木板、矸石等临时措施支设。13、 工作面初次放顶时,应实行相应的技术措施,增加支柱的稳定性,防止推倒和压坏支柱。14、中厚煤层和急倾斜煤层工作面人行道两侧支柱应实行安全措施如采纳联结器或栓绳等,防止失效支柱倒柱人。15、安装工艺流程:卸车→调整支柱→升柱→采到位置时就位→推移装置连接→接供液管及支架 PM4 控制器→调试16、 工作面必须配置由两台乳化液泵和一个乳化液箱组成的泵站,乳化液泵一台工作,一台备用。17、 乳化液泵额定压力应为 20MPa,额定流量为 80~100L/min。18、 泵站设在顺槽安全地点,周围要保持清洁、无杂物、积水和浮煤。乳化液箱要加盖,防止污染。19、泵站滤网、磁过滤器、乳化液箱、管路系统中过滤器每季度清洗一次。20、 工作面必须配有足够的注液枪,一般 9m 左右装备一把,上下顺...
