深搅止水幕墙施工安全技术交底

深搅止水幕墙施工安全技术交底_第1页
1/4
深搅止水幕墙施工安全技术交底_第2页
2/4
深搅止水幕墙施工安全技术交底_第3页
3/4

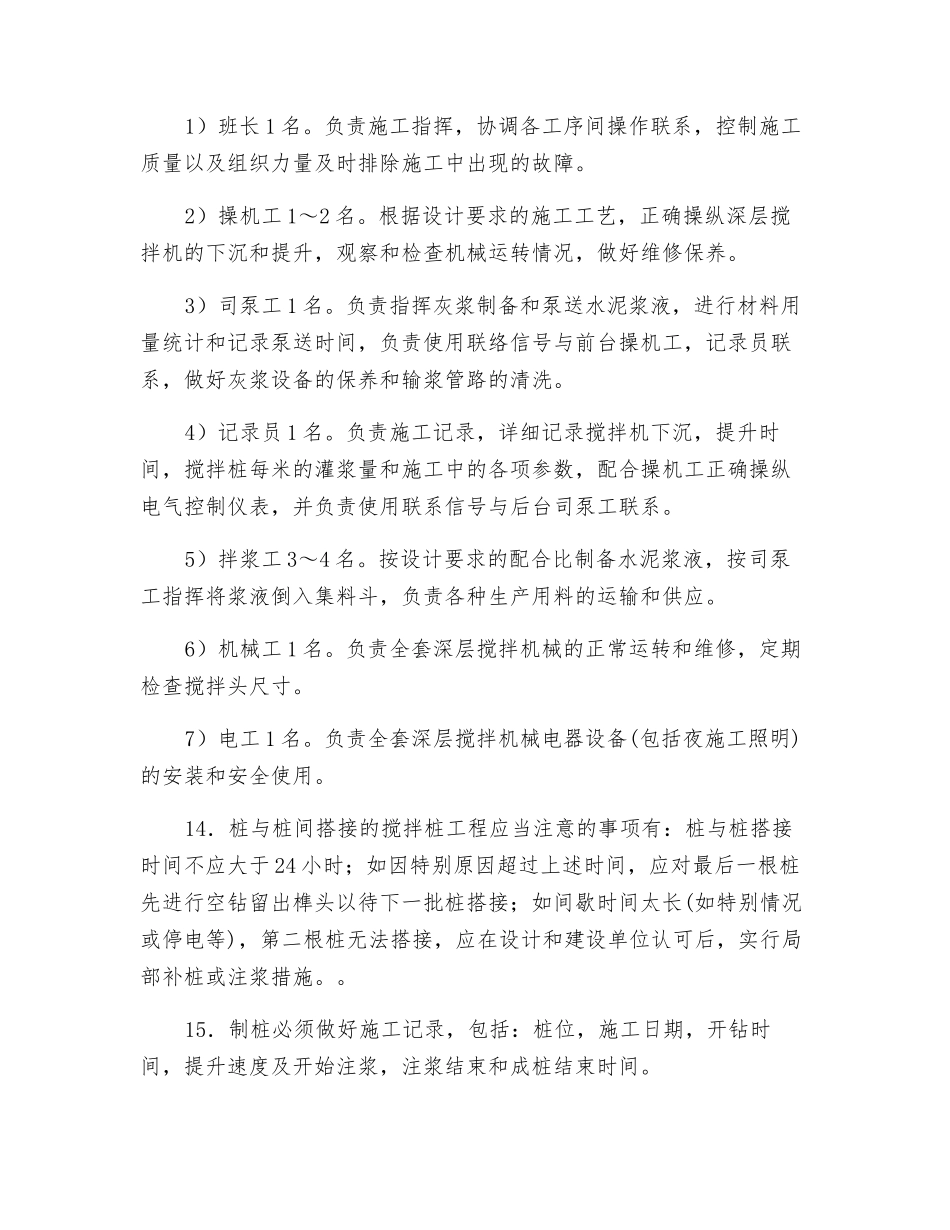

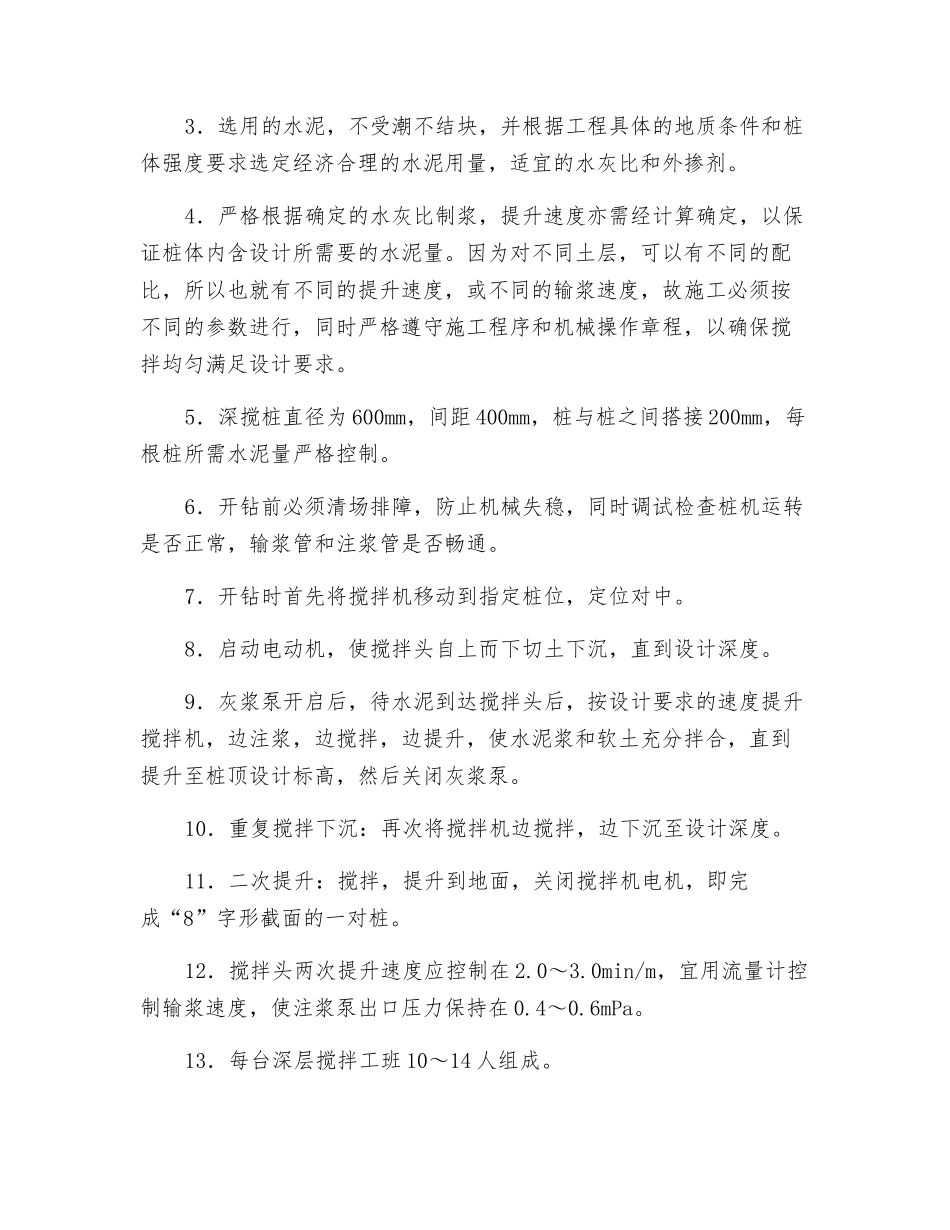

深搅止水幕墙施工安全技术交底安全技术交底记录编号工程名称康怡休闲园改扩建项目基坑支护工程交底日期年 月日施工单位云南建工基础 XXXX 有限责任公司分项工程名称深搅桩施工工程交底提要深搅止水幕墙施工交底内容:1.进入现场,必须戴好安全帽,扣好帽带,并正确合理使用个人劳动防护用具。2.操作人员必须身体健康,并经过专业培训考试合格,在到得相关部门颁发的操作证或特别工种操作证后,方可独立操作。学员必须在师傅的指导下进行操作。3.选用的水泥,不受潮不结块,并根据工程具体的地质条件和桩体强度要求选定经济合理的水泥用量,适宜的水灰比和外掺剂。4.严格根据确定的水灰比制浆,提升速度亦需经计算确定,以保证桩体内含设计所需要的水泥量。因为对不同土层,可以有不同的配比,所以也就有不同的提升速度,或不同的输浆速度,故施工必须按不同的参数进行,同时严格遵守施工程序和机械操作章程,以确保搅拌均匀满足设计要求。5.深搅桩直径为 600mm,间距 400mm,桩与桩之间搭接 200mm,每根桩所需水泥量严格控制。6.开钻前必须清场排障,防止机械失稳,同时调试检查桩机运转是否正常,输浆管和注浆管是否畅通。7.开钻时首先将搅拌机移动到指定桩位,定位对中。8.启动电动机,使搅拌头自上而下切土下沉,直到设计深度。9.灰浆泵开启后,待水泥到达搅拌头后,按设计要求的速度提升搅拌机,边注浆,边搅拌,边提升,使水泥浆和软土充分拌合,直到提升至桩顶设计标高,然后关闭灰浆泵。10.重复搅拌下沉:再次将搅拌机边搅拌,边下沉至设计深度。11.二次提升:搅拌,提升到地面,关闭搅拌机电机,即完成“8”字形截面的一对桩。12.搅拌头两次提升速度应控制在 2.0~3.0min/m,宜用流量计控制输浆速度,使注浆泵出口压力保持在 0.4~0.6mPa。13.每台深层搅拌工班 10~14 人组成。1)班长 1 名。负责施工指挥,协调各工序间操作联系,控制施工质量以及组织力量及时排除施工中出现的故障。2)操机工 1~2 名。根据设计要求的施工工艺,正确操纵深层搅拌机的下沉和提升,观察和检查机械运转情况,做好维修保养。3)司泵工 1 名。负责指挥灰浆制备和泵送水泥浆液,进行材料用量统计和记录泵送时间,负责使用联络信号与前台操机工,记录员联系,做好灰浆设备的保养和输浆管路的清洗。4)记录员 1 名。负责施工记录,详细记录搅拌机下沉,提升时间,搅拌桩每米的灌浆量和施工中的各项参数,配合操机工正确操纵电气...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

深搅止水幕墙施工安全技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
