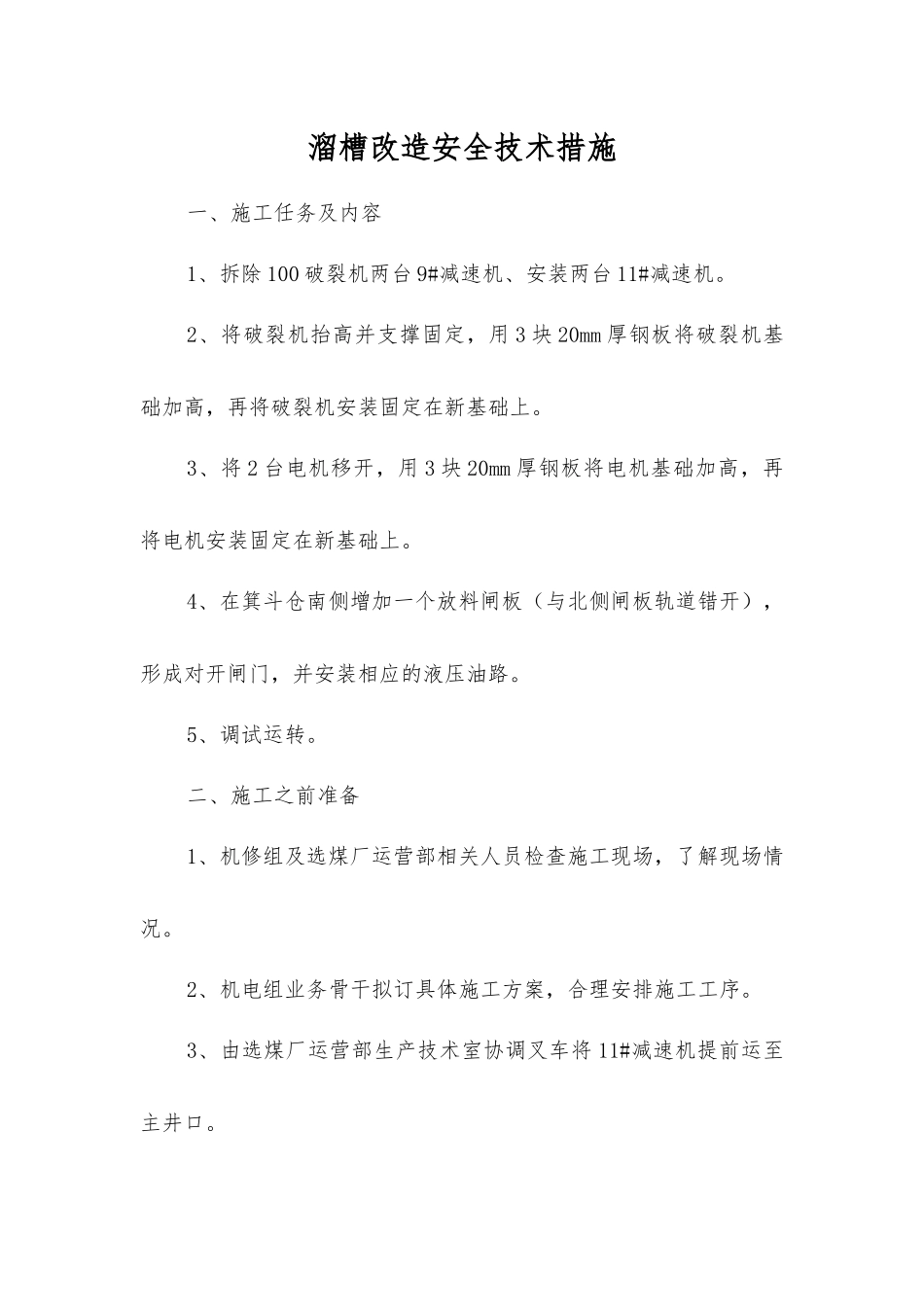

溜槽改造安全技术措施一、施工任务及内容1、拆除 100 破裂机两台 9#减速机、安装两台 11#减速机
2、将破裂机抬高并支撑固定,用 3 块 20mm 厚钢板将破裂机基础加高,再将破裂机安装固定在新基础上
3、将 2 台电机移开,用 3 块 20mm 厚钢板将电机基础加高,再将电机安装固定在新基础上
4、在箕斗仓南侧增加一个放料闸板(与北侧闸板轨道错开),形成对开闸门,并安装相应的液压油路
5、调试运转
二、施工之前准备1、机修组及选煤厂运营部相关人员检查施工现场,了解现场情况
2、机电组业务骨干拟订具体施工方案,合理安排施工工序
3、由选煤厂运营部生产技术室协调叉车将 11#减速机提前运至主井口

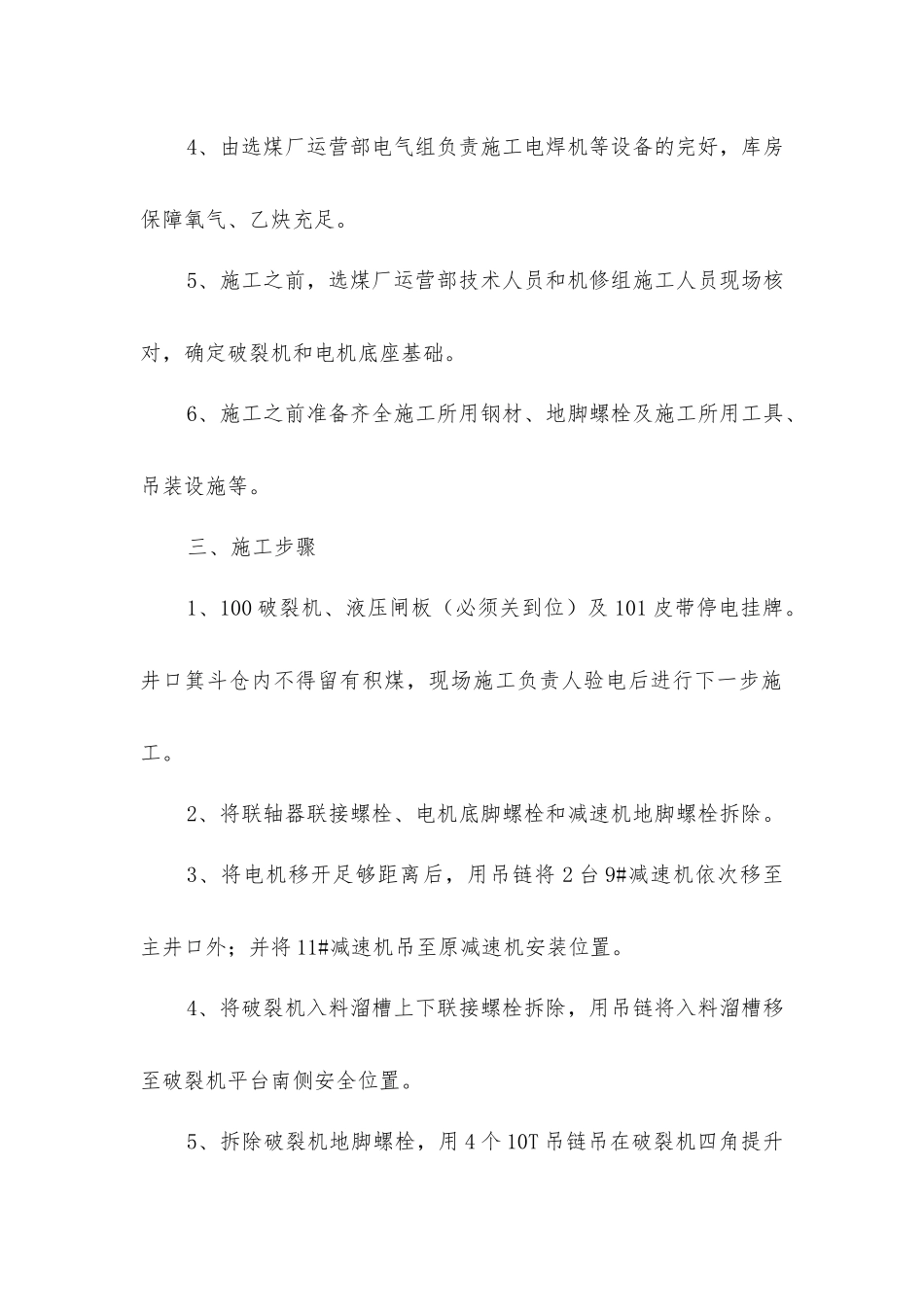

4、由选煤厂运营部电气组负责施工电焊机等设备的完好,库房保障氧气、乙炔充足
5、施工之前,选煤厂运营部技术人员和机修组施工人员现场核对,确定破裂机和电机底座基础
6、施工之前准备齐全施工所用钢材、地脚螺栓及施工所用工具、吊装设施等
三、施工步骤1、100 破裂机、液压闸板(必须关到位)及 101 皮带停电挂牌
井口箕斗仓内不得留有积煤,现场施工负责人验电后进行下一步施工
2、将联轴器联接螺栓、电机底脚螺栓和减速机地脚螺栓拆除
3、将电机移开足够距离后,用吊链将 2 台 9#减速机依次移至主井口外;并将 11#减速机吊至原减速机安装位置
4、将破裂机入料溜槽上下联接螺栓拆除,用吊链将入料溜槽移至破裂机平台南侧安全位置

5、拆除破裂机地脚螺栓,用 4 个 10T 吊链吊在破裂机四角提升孔处,将破裂机提起;固定好吊链,做好安全防护措施
6、根据图纸要求用 3 块 20mm 钢板将破裂机基础加高 60mm 并焊接牢固,按要求制作地脚螺栓螺孔;完成后,将破裂机放下固定
7、根据图纸制作 11#减速机地脚螺栓螺孔,安装 11#减速机底脚螺栓,调整减速机与破裂机联轴器同心度,按检测、修理法律
