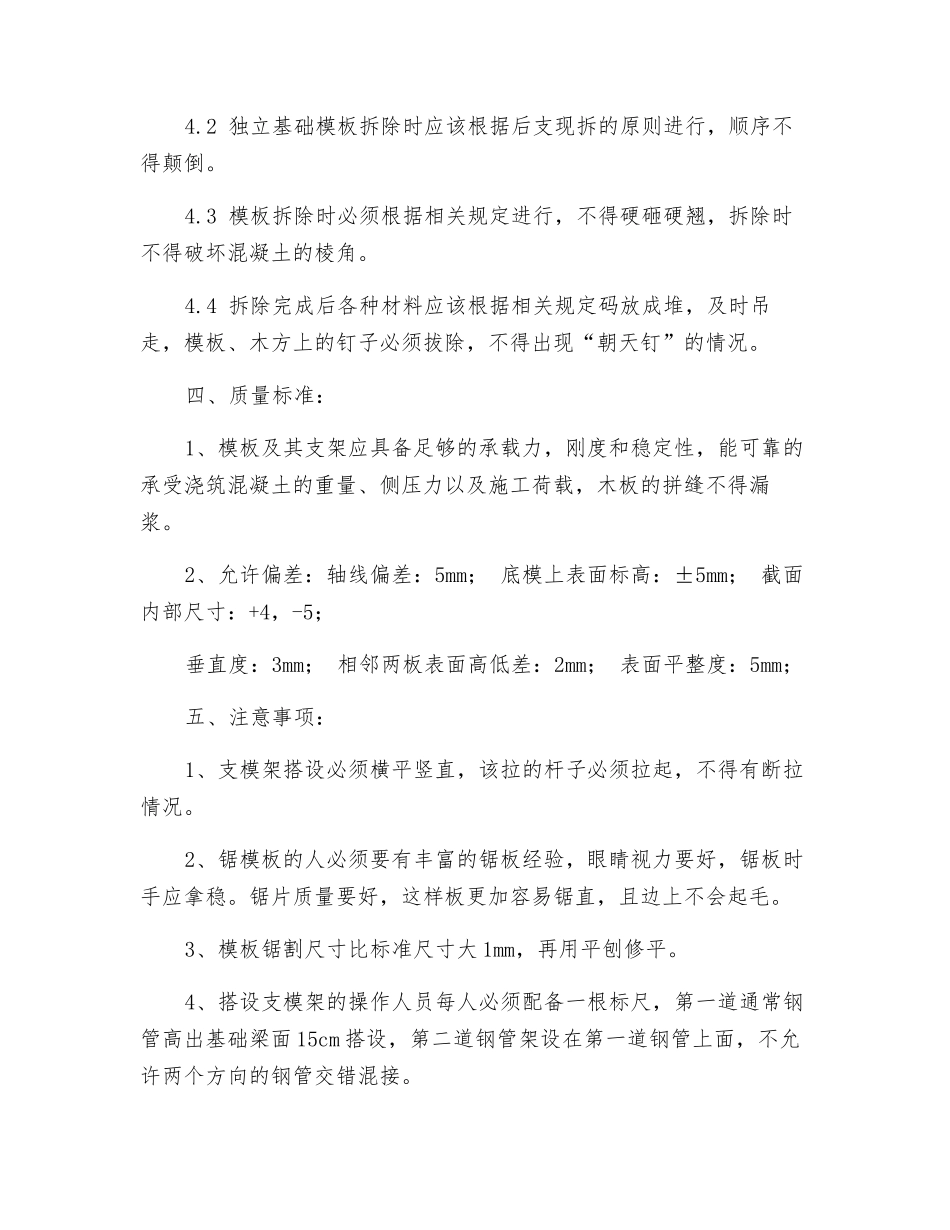

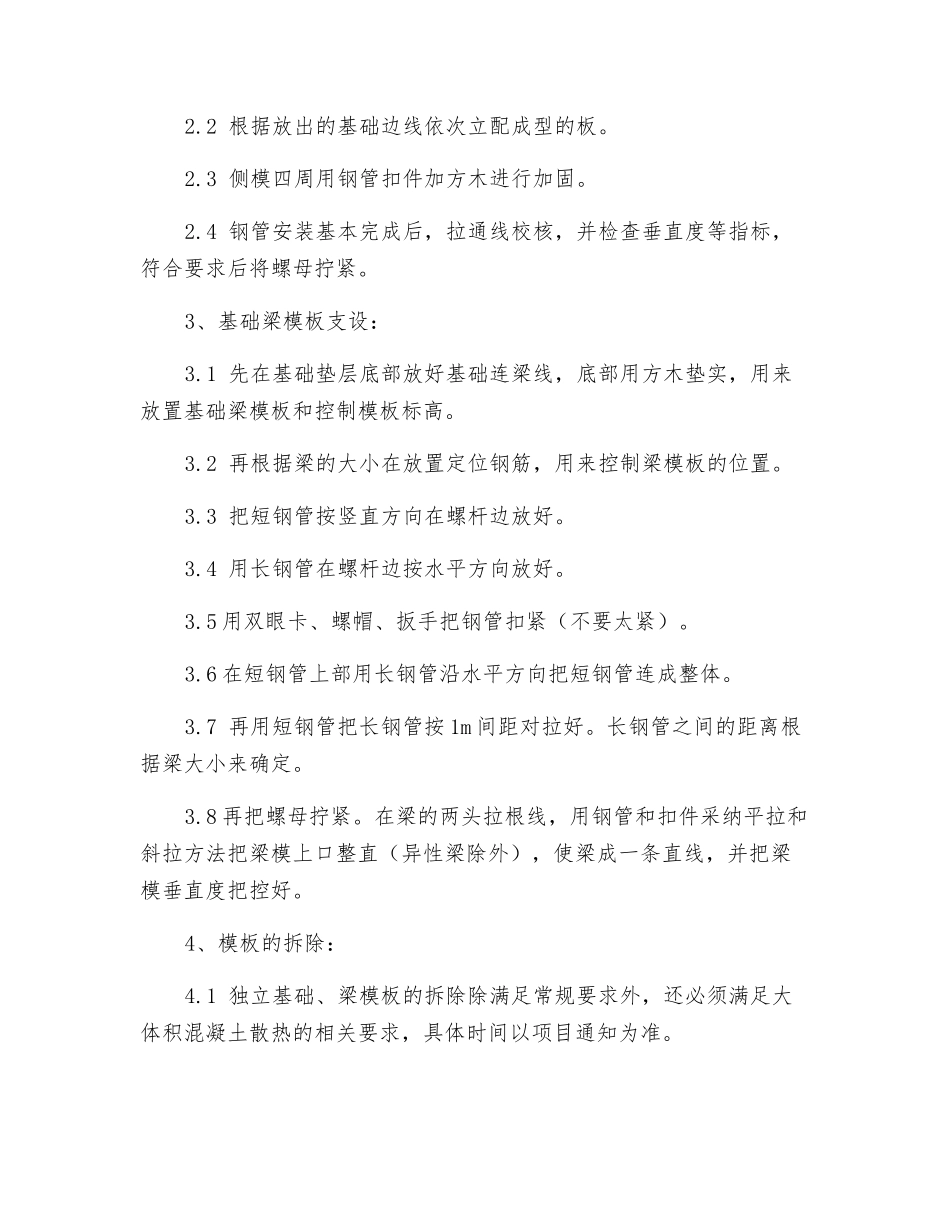

独立基础模板工程技术交底交底内容:一、概况:本工程基础底设计标高为-2.25m,独立基础高为2.17m。基础承台梁截面几何为 8000x900mm、900x1200 mm、800x1000 mm,三种。二、准备工作:1、工程需用的模板、木方、钢管、扣件等材料必须根据计划提前进场加工。2、模板依据图纸所示基础尺寸、基础承台梁尺寸提前下料,下料时必须综合统筹考虑,避开材料浪费。本工程采纳 15mm 厚竹胶板和50x100 木方配合施工。3、木方进场后必须全数用压刨刨平,做成整齐的 50x100 规格料。4、班组必须对图纸进行熟悉。5、班组每天劳动力必须上报项目部,项目部安排计划以对进度控制。三、施工工艺:1、工艺流程:放样→定位钢筋→基础承台梁侧板支设、加固→自我检查合格→监理验收。2、独立基础侧模支设:2.1 将加工好的基础板模板根据垫层所放基础边线依次摆放。2.2 根据放出的基础边线依次立配成型的板。2.3 侧模四周用钢管扣件加方木进行加固。2.4 钢管安装基本完成后,拉通线校核,并检查垂直度等指标,符合要求后将螺母拧紧。3、基础梁模板支设:3.1 先在基础垫层底部放好基础连梁线,底部用方木垫实,用来放置基础梁模板和控制模板标高。3.2 再根据梁的大小在放置定位钢筋,用来控制梁模板的位置。3.3 把短钢管按竖直方向在螺杆边放好。3.4 用长钢管在螺杆边按水平方向放好。3.5 用双眼卡、螺帽、扳手把钢管扣紧(不要太紧)。3.6 在短钢管上部用长钢管沿水平方向把短钢管连成整体。3.7 再用短钢管把长钢管按 1m 间距对拉好。长钢管之间的距离根据梁大小来确定。3.8 再把螺母拧紧。在梁的两头拉根线,用钢管和扣件采纳平拉和斜拉方法把梁模上口整直(异性梁除外),使梁成一条直线,并把梁模垂直度把控好。4、模板的拆除:4.1 独立基础、梁模板的拆除除满足常规要求外,还必须满足大体积混凝土散热的相关要求,具体时间以项目通知为准。4.2 独立基础模板拆除时应该根据后支现拆的原则进行,顺序不得颠倒。4.3 模板拆除时必须根据相关规定进行,不得硬砸硬翘,拆除时不得破坏混凝土的棱角。4.4 拆除完成后各种材料应该根据相关规定码放成堆,及时吊走,模板、木方上的钉子必须拔除,不得出现“朝天钉”的情况。四、质量标准:1、模板及其支架应具备足够的承载力,刚度和稳定性,能可靠的承受浇筑混凝土的重量、侧压力以及施工荷载,木板的拼缝不得漏浆。2、允许偏差:轴线偏差:5mm; 底模上表面标高:±5mm; 截面内部尺寸:+4,-...
