瓦排巷打木垛安全技术措施一、施工概况 S3-1 瓦排巷由于压力原因,顶板下落、底鼓等现象巷道变形严重,存在着安全隐患
为了进一步保证 S3-1 瓦排巷在 S3-1 综放面回采时的正常使用,根据生产科安排,由我队在 S3-1 轨顺瓦排巷 2 号联络巷往里,进行打木垛加固,为了进一步保证安全施工,特制定本安全技术措施
二、现场描述 S3-1 瓦排巷采纳全锚支护,中间两排锚索加强支护,现在由于压力变化,从 110 米到 330 米段 220 米段均有不同程度的变形,现已由预备队打设木垛加强支护,为了防止巷道继续变形,由我队对 S3-1 轨顺瓦排巷 2 号联络巷往里,进行打木垛加固
(共计 386 米,需打设 98组) 三、危险源辩识1、坠落掉渣:由于巷道压力变化,掉渣伤人
2、顶板松动局部冒落:顶板部分松动,可能在敲帮问顶时掉落砸伤作业人员
3、打设、搬运方木:搬运过程当中和打点柱时员工协调不好,木柱碰伤、砸伤人员
四、作业组织 每班的生产出勤人数为 18 人,当班必须要有班组长、跟班队长监督现场的安全及生产,发现异常问题时汇报相关科室和值班人员

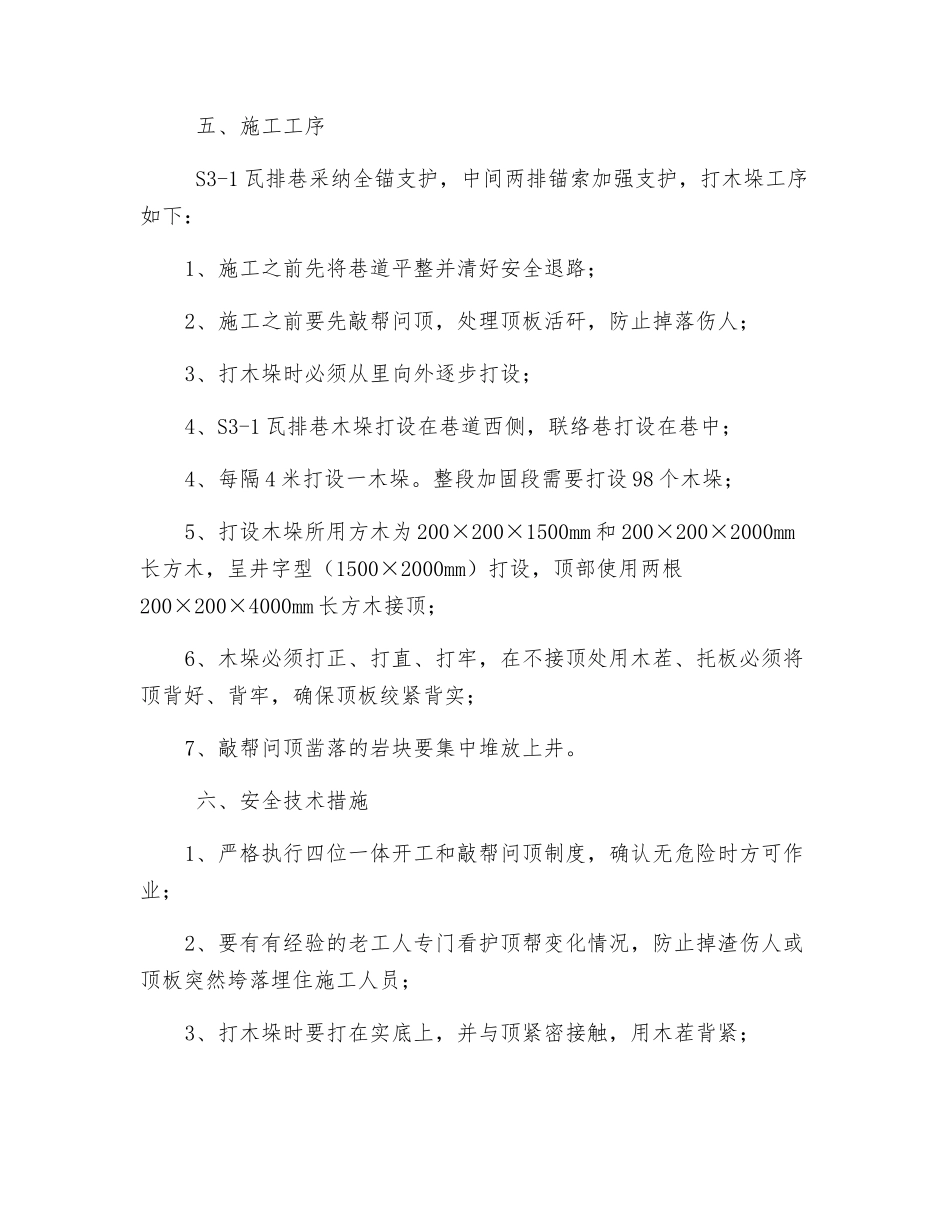

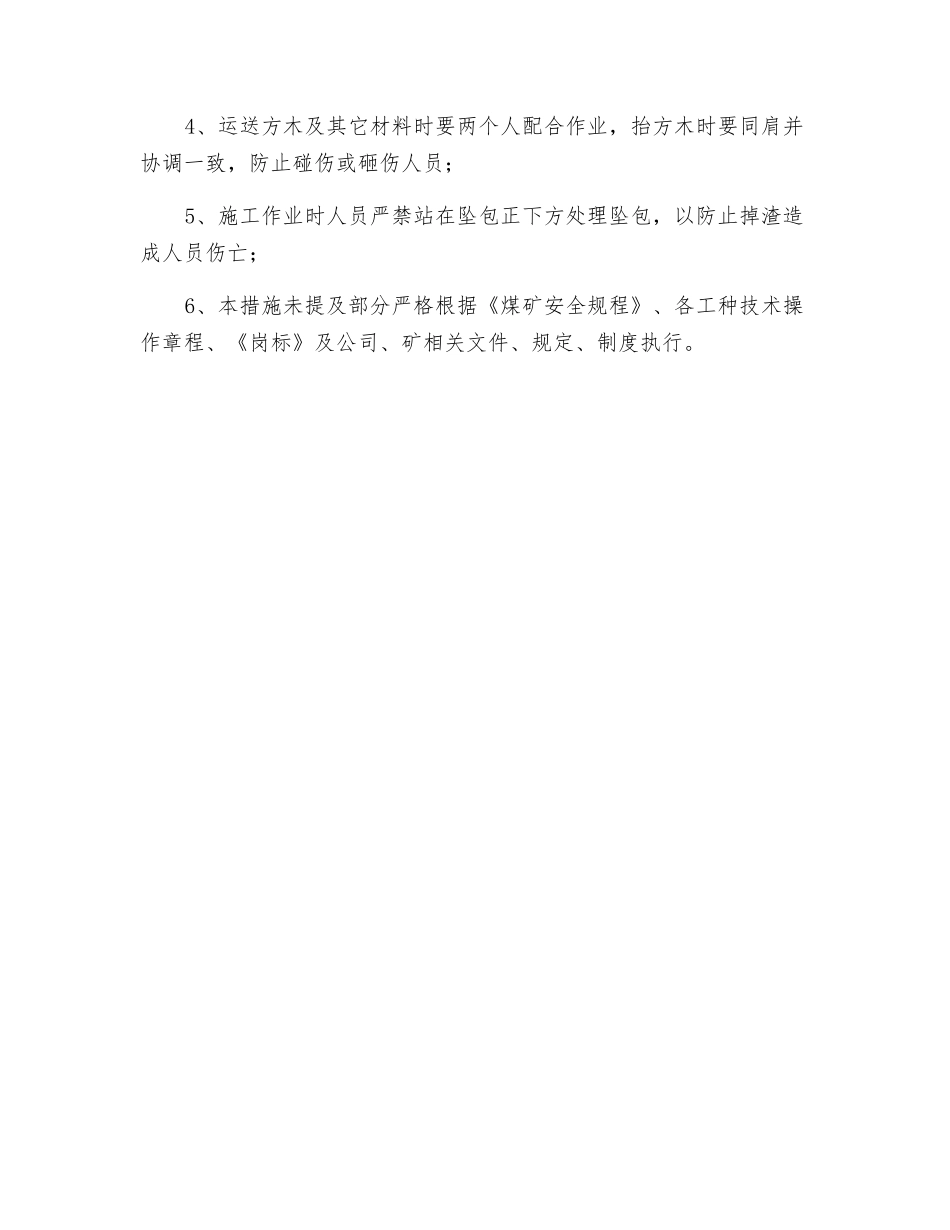

五、施工工序 S3-1 瓦排巷采纳全锚支护,中间两排锚索加强支护,打木垛工序如下:1、施工之前先将巷道平整并清好安全退路;2、施工之前要先敲帮问顶,处理顶板活矸,防止掉落伤人;3、打木垛时必须从里向外逐步打设;4、S3-1 瓦排巷木垛打设在巷道西侧,联络巷打设在巷中;4、每隔 4 米打设一木垛
