砖混结构模板技术交底交底提要:砖混结构模板的相关材料、机具准备、质量要求及施工工艺
一、施工准备(一)作业条件1、弹好墙身 50cm 水平线,检查砖墙的位置是否符合要求,办理预检手续
2、构造柱钢筋绑扎完毕,并办好隐检手续
3、检查构造柱内是否清理洁净,包括砖墙舌头灰,钢筋上挂的灰浆及柱根部的落地灰
(二)材质要求定型组合钢模板(长度有600cm、750cm、900cm、1200cm、1500cm,宽度为1OOcm、200cm、300cm),阴阳角模板,要平整、洁净
(三)主要工器具电钻、搬手、钳子、锤子等
二、质量要求(一)模板工程模板工程具体要求请参考本书“独立柱基础工程技术交底记录”中相应部分
三、工艺流程工艺流程图:准备工作支构造柱、圈梁、板缝模板办预检四、操作工艺(一)支模板前将构造柱、圈梁及板缝内的杂物全部清理洁净(二)构造柱模板1、构造柱模板采纳定型组合钢模板,或竹胶板模板,柱箍用50×100 的方木(假如有成套的角钢柱箍,也可使用)
2、外墙转角部位:外侧用阳角模板与平模拼装,模板与墙交接处的宽度不应少于 50mm
用 50×100 方木做柱箍,加木楔子楔紧
每根构造柱的柱箍不得少于三道
内侧模用阴角模板,“U”型钢筋钉固定
模板与墙面接触部分,加密封条,防止漏浆
3、内墙十字交点部位:用阴角模板拼装
先“U”型钢筋钉临时固定,再调整模板的垂直,符合要求后,用“U”型钢筋钉固定
固定用钢筋钉每侧不少于三个
(三)圈梁模板1、钢筋绑扎完以后,将钢筋箍套穿过砖墙预留孔,并将缺口方木在墙的两侧立好,摆放圈梁钢模板并用 U 型卡子连接
用木楔子将缺口方木和模板固定牢固
缺口方木支立的间距为 1~1
2、检查模板的标高
如不符合要求,调整缺口方木的角度并达到设计要求
上口宽度用短钢筋控制

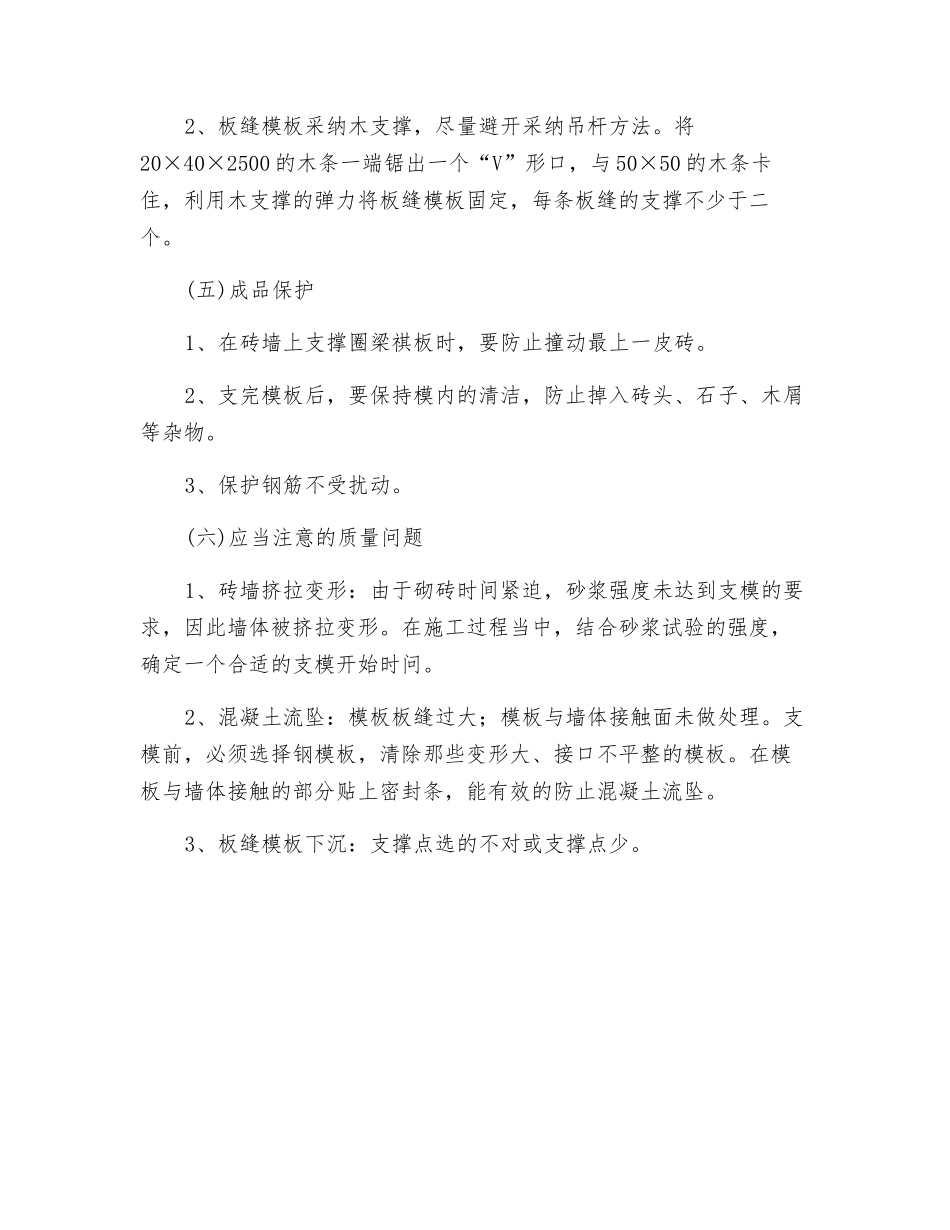

(四)板缝模板1、板缝宽度 4cm,用 50×50 方木做底(或 Φ48~
