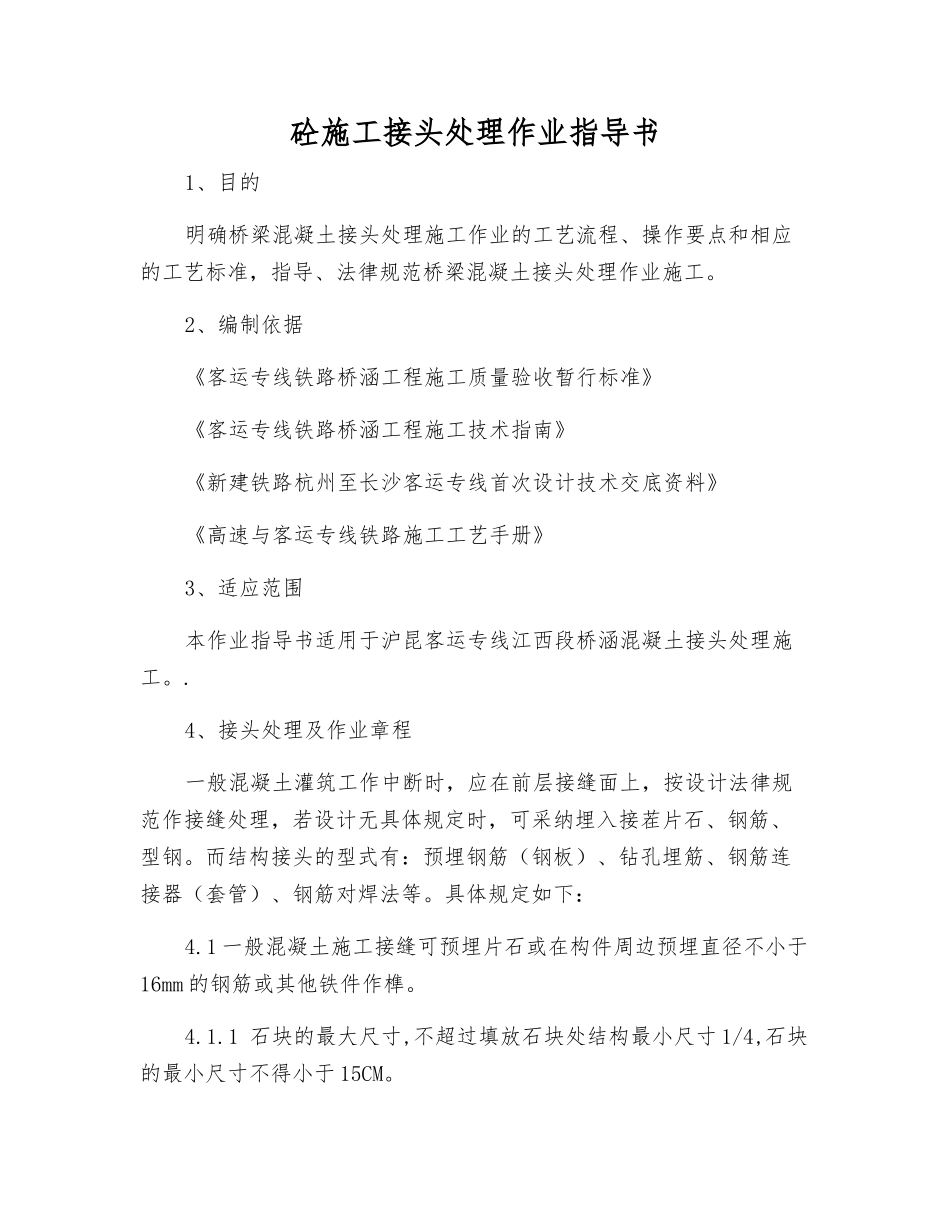

砼施工接头处理作业指导书1、目的明确桥梁混凝土接头处理施工作业的工艺流程、操作要点和相应的工艺标准,指导、法律规范桥梁混凝土接头处理作业施工
2、编制依据《客运专线铁路桥涵工程施工质量验收暂行标准》《客运专线铁路桥涵工程施工技术指南》《新建铁路杭州至长沙客运专线首次设计技术交底资料》《高速与客运专线铁路施工工艺手册》3、适应范围本作业指导书适用于沪昆客运专线江西段桥涵混凝土接头处理施工
4、接头处理及作业章程一般混凝土灌筑工作中断时,应在前层接缝面上,按设计法律规范作接缝处理,若设计无具体规定时,可采纳埋入接茬片石、钢筋、型钢
而结构接头的型式有:预埋钢筋(钢板)、钻孔埋筋、钢筋连接器(套管)、钢筋对焊法等
具体规定如下:4
1 一般混凝土施工接缝可预埋片石或在构件周边预埋直径不小于16mm 的钢筋或其他铁件作榫

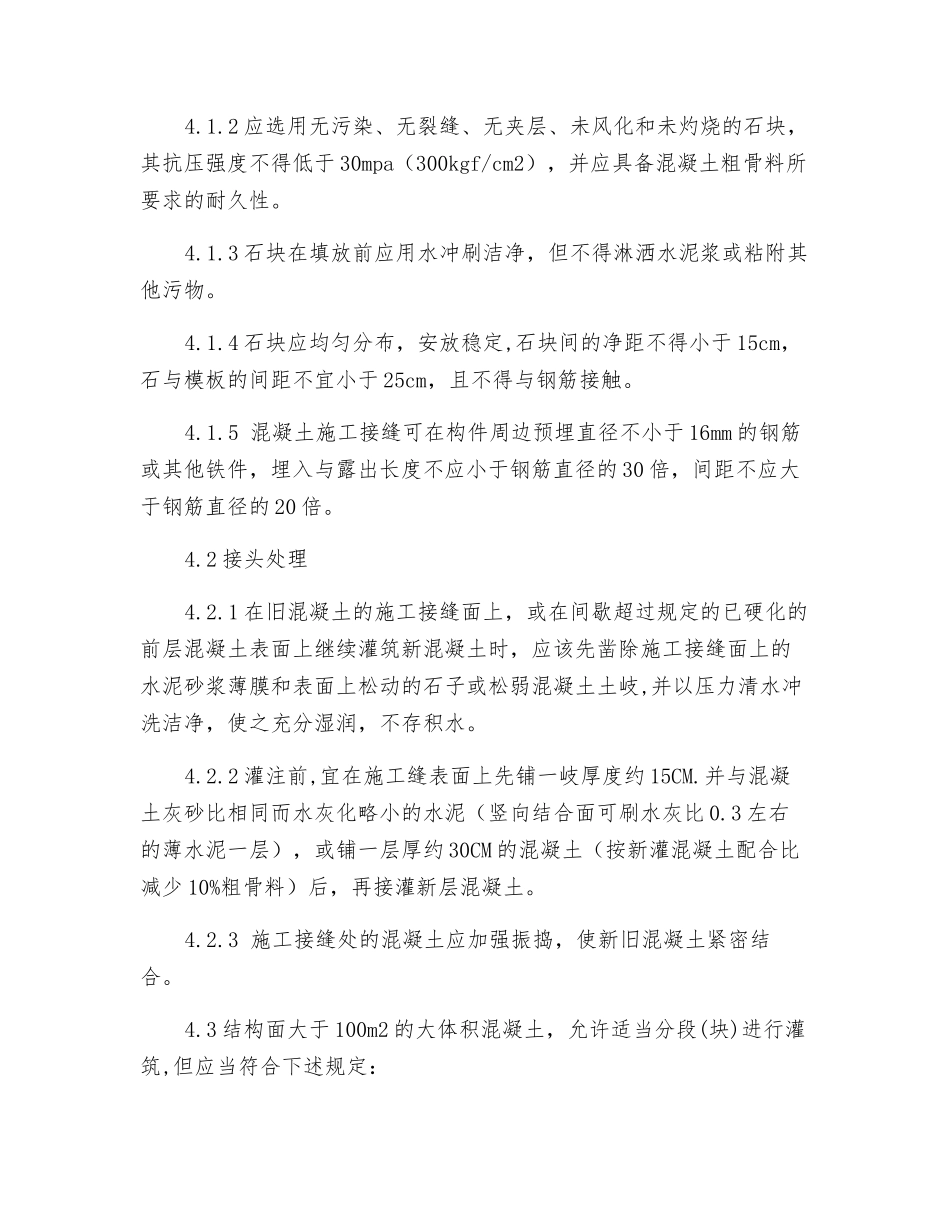

1 石块的最大尺寸,不超过填放石块处结构最小尺寸 1/4,石块的最小尺寸不得小于 15CM
2 应选用无污染、无裂缝、无夹层、未风化和未灼烧的石块,其抗压强度不得低于 30mpa(300kgf/cm2),并应具备混凝土粗骨料所要求的耐久性
3 石块在填放前应用水冲刷洁净,但不得淋洒水泥浆或粘附其他污物
4 石块应均匀分布,安放稳定,石块间的净距不得小于 15cm,石与模板的间距不宜小于 25cm,且不得与钢筋接触
5 混凝土施工接缝可在构件周边预埋直径不小于 16mm 的钢筋或其他铁件,埋入与露出长度不应小于钢筋直径的 30 倍,间距不应大于钢筋直径的 20 倍
2 接头处理4
1 在旧混凝土的施工接缝面上,或在间歇超过规定的已硬化的前层混凝土表面上继续灌筑新混凝土时,应该先凿除施工接缝面上的水泥砂浆薄膜和表面上松动的石子或松弱混凝土土岐,并以压力清水冲洗洁净,使之充分湿润,不存积水
2 灌注前,宜在施工缝
