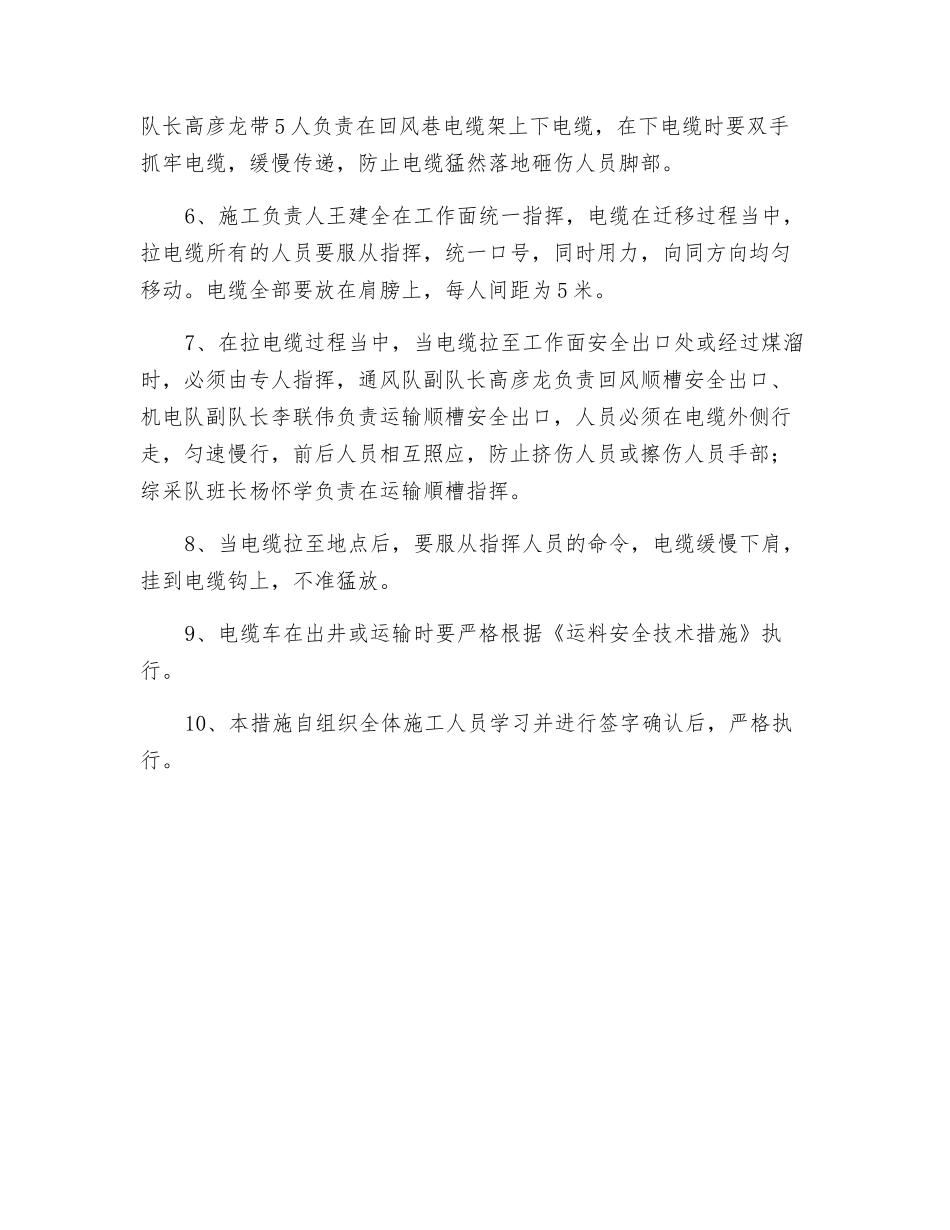

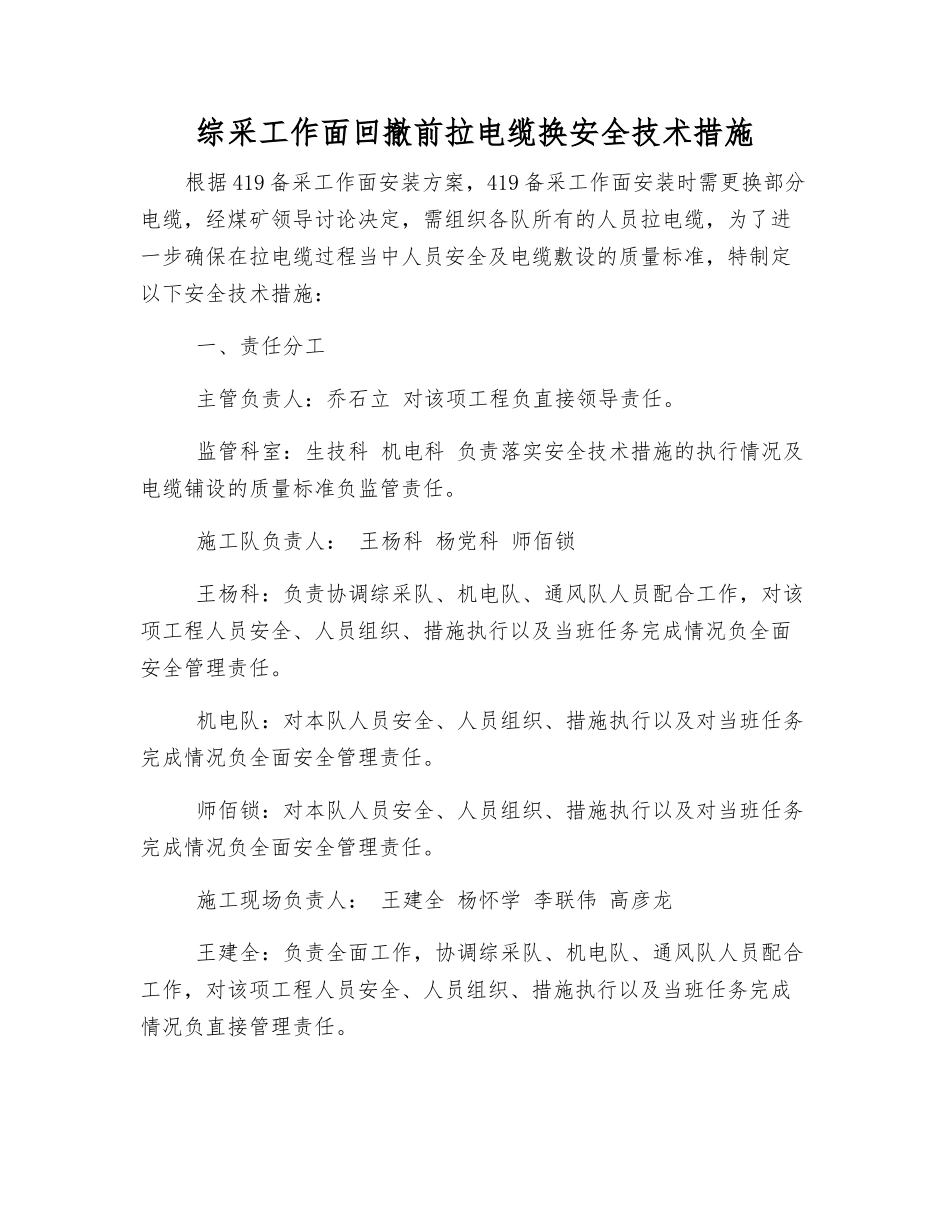

综采工作面回撤前拉电缆换安全技术措施根据 419 备采工作面安装方案,419 备采工作面安装时需更换部分电缆,经煤矿领导讨论决定,需组织各队所有的人员拉电缆,为了进一步确保在拉电缆过程当中人员安全及电缆敷设的质量标准,特制定以下安全技术措施: 一、责任分工 主管负责人:乔石立 对该项工程负直接领导责任
监管科室:生技科 机电科 负责落实安全技术措施的执行情况及电缆铺设的质量标准负监管责任
施工队负责人: 王杨科 杨党科 师佰锁 王杨科:负责协调综采队、机电队、通风队人员配合工作,对该项工程人员安全、人员组织、措施执行以及当班任务完成情况负全面安全管理责任
机电队:对本队人员安全、人员组织、措施执行以及对当班任务完成情况负全面安全管理责任
师佰锁:对本队人员安全、人员组织、措施执行以及对当班任务完成情况负全面安全管理责任
施工现场负责人: 王建全 杨怀学 李联伟 高彦龙 王建全:负责全面工作,协调综采队、机电队、通风队人员配合工作,对该项工程人员安全、人员组织、措施执行以及当班任务完成情况负直接管理责任
杨怀学:对所有的人员拉电缆的安全以及电缆的排列和悬挂标准负直接管理责任
李联伟:对本队人员安全、人员组织、措施执行以及对当班任务完成情况负直接管理责任
高彦龙:对本队人员安全、人员组织、措施执行以及对当班任务完成情况负直接管理责任
技术员: 陈新华 负责制定安全技术措施及落实措施的执行情况,对该项工程负监管责任
二、施工步骤及安全技术措施1、施工时间:2025 年 10 月 25 日 16:00 班
2、此项工程应当配备充足的人员
综采队 50 人、机电队 7 人、通风队 20 人
3、施工之前由综采副队长王建全组织分工,综采队负责人一名、机电队负责人一名、通风队负责人一名
4、此次所拉电缆长度及悬挂标准: (1)前后部煤溜前电机低速电缆共计 538m,从
