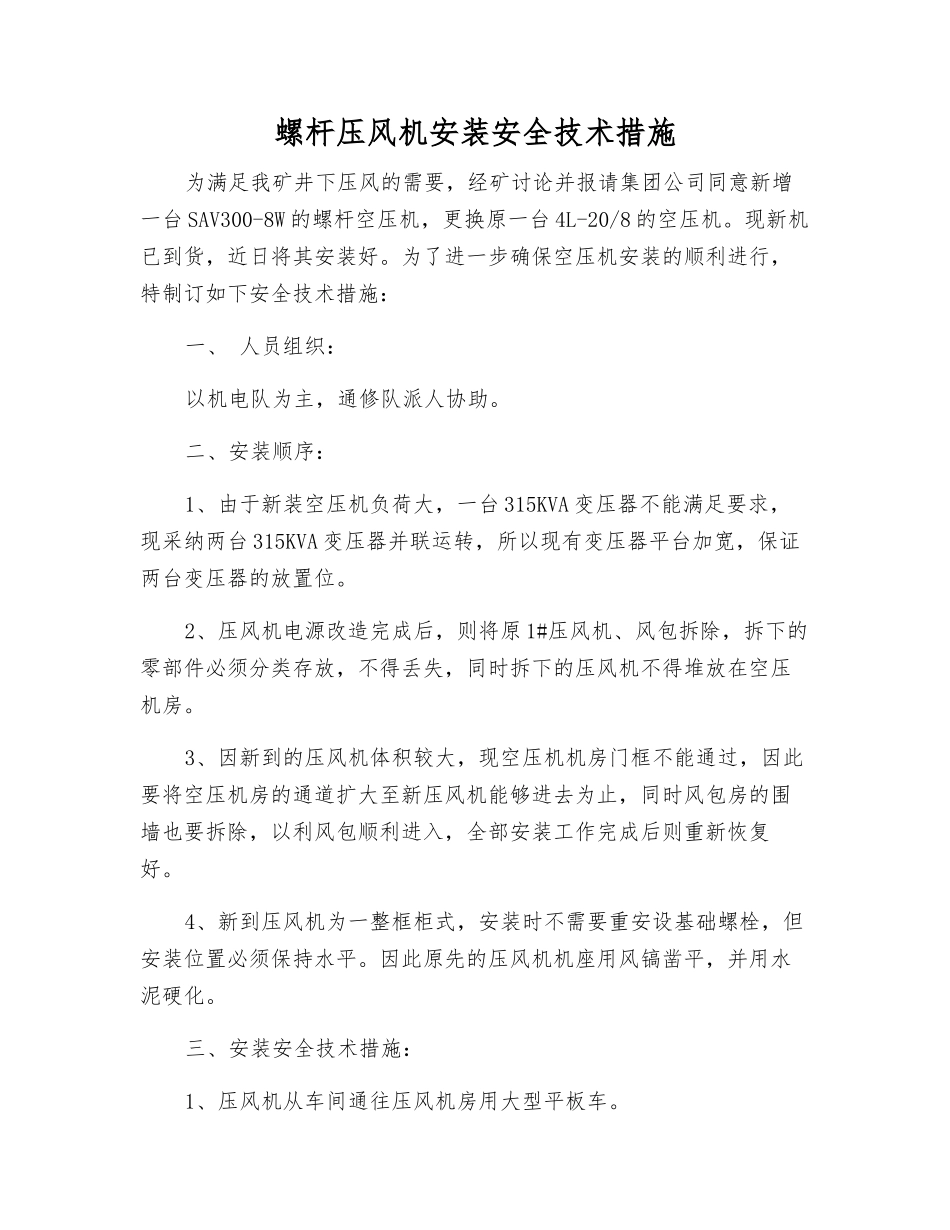

螺杆压风机安装安全技术措施为满足我矿井下压风的需要,经矿讨论并报请集团公司同意新增一台 SAV300-8W 的螺杆空压机,更换原一台 4L-20/8 的空压机
现新机已到货,近日将其安装好
为了进一步确保空压机安装的顺利进行,特制订如下安全技术措施:一、 人员组织:以机电队为主,通修队派人协助
二、安装顺序:1、由于新装空压机负荷大,一台 315KVA 变压器不能满足要求,现采纳两台 315KVA 变压器并联运转,所以现有变压器平台加宽,保证两台变压器的放置位
2、压风机电源改造完成后,则将原 1#压风机、风包拆除,拆下的零部件必须分类存放,不得丢失,同时拆下的压风机不得堆放在空压机房
3、因新到的压风机体积较大,现空压机机房门框不能通过,因此要将空压机房的通道扩大至新压风机能够进去为止,同时风包房的围墙也要拆除,以利风包顺利进入,全部安装工作完成后则重新恢复好
4、新到压风机为一整框柜式,安装时不需要重安设基础螺栓,但安装位置必须保持水平
因此原先的压风机机座用风镐凿平,并用水泥硬化
三、安装安全技术措施:1、压风机从车间通往压风机房用大型平板车

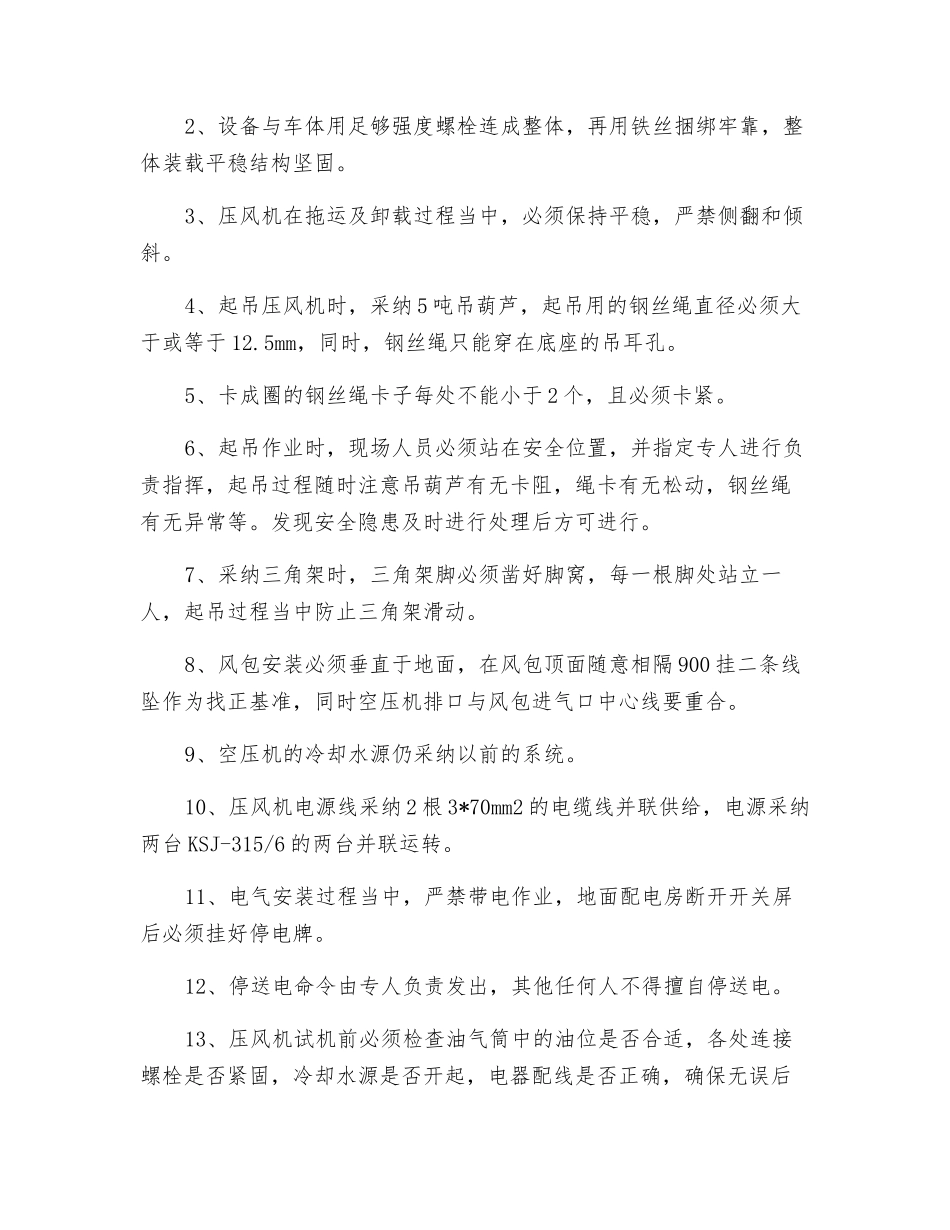

2、设备与车体用足够强度螺栓连成整体,再用铁丝捆绑牢靠,整体装载平稳结构坚固
3、压风机在拖运及卸载过程当中,必须保持平稳,严禁侧翻和倾斜
4、起吊压风机时,采纳 5 吨吊葫芦,起吊用的钢丝绳直径必须大于或等于 12
5mm,同时,钢丝绳只能穿在底座的吊耳孔
5、卡成圈的钢丝绳卡子每处不能小于 2 个,且必须卡紧
6、起吊作业时,现场人员必须站在安全位置,并指定专人进行负责指挥,起吊过程随时注意吊葫芦有无卡阻,绳卡有无松动,钢丝绳有无异常等
发现安全隐患及时进行处理后方可进行
7、采纳三角架时,三角架脚必须凿好脚窝,每一根脚处站立一人,起吊过程当中防止三角架滑动
8、风包安装必须垂直于地面,在风包顶面随意相隔 900 挂二条线坠
