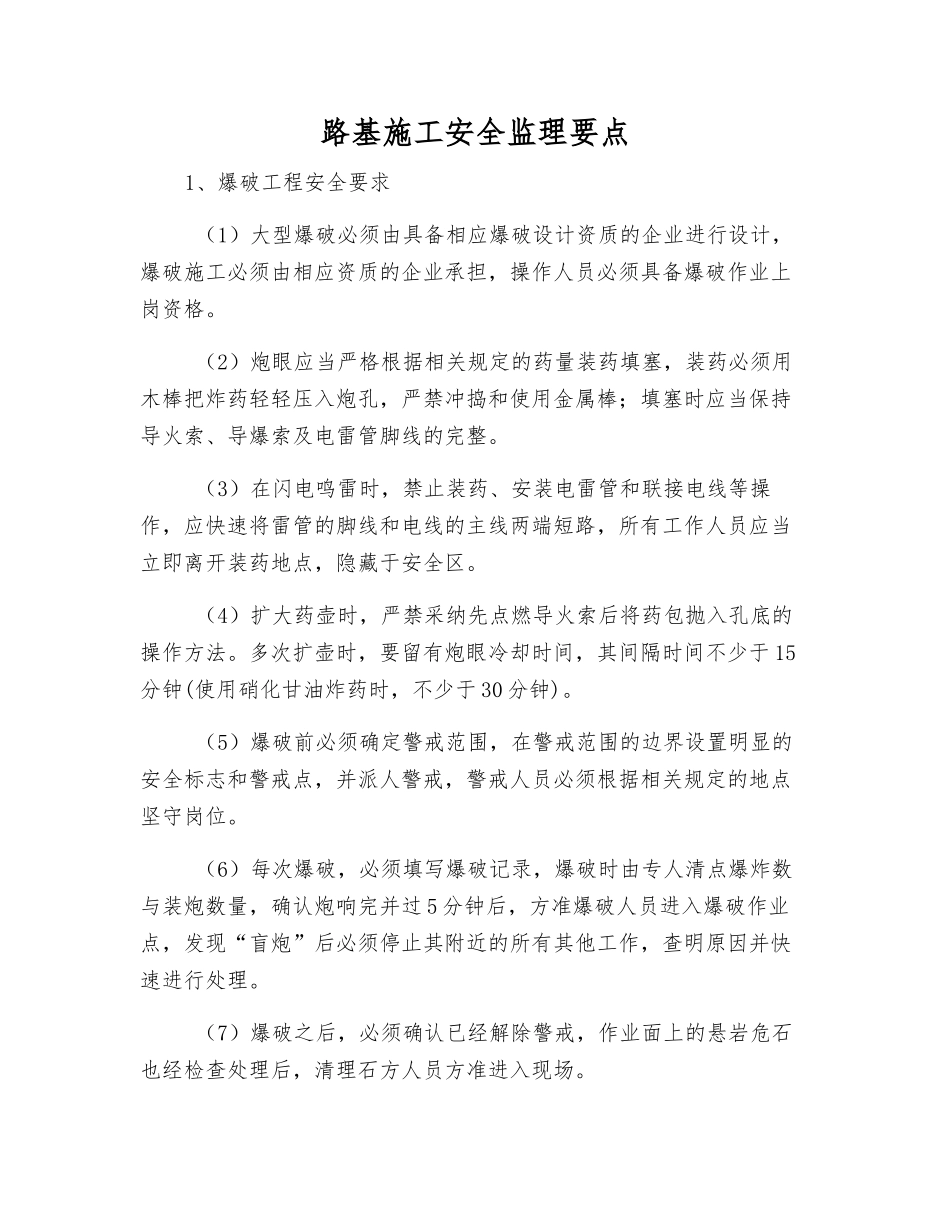

路基施工安全监理要点1、爆破工程安全要求 (1)大型爆破必须由具备相应爆破设计资质的企业进行设计,爆破施工必须由相应资质的企业承担,操作人员必须具备爆破作业上岗资格
(2)炮眼应当严格根据相关规定的药量装药填塞,装药必须用木棒把炸药轻轻压入炮孔,严禁冲捣和使用金属棒;填塞时应当保持导火索、导爆索及电雷管脚线的完整
(3)在闪电鸣雷时,禁止装药、安装电雷管和联接电线等操作,应快速将雷管的脚线和电线的主线两端短路,所有工作人员应当立即离开装药地点,隐藏于安全区
(4)扩大药壶时,严禁采纳先点燃导火索后将药包抛入孔底的操作方法
多次扩壶时,要留有炮眼冷却时间,其间隔时间不少于 15分钟(使用硝化甘油炸药时,不少于 30 分钟)
(5)爆破前必须确定警戒范围,在警戒范围的边界设置明显的安全标志和警戒点,并派人警戒,警戒人员必须根据相关规定的地点坚守岗位
(6)每次爆破,必须填写爆破记录,爆破时由专人清点爆炸数与装炮数量,确认炮响完并过 5 分钟后,方准爆破人员进入爆破作业点,发现“盲炮”后必须停止其附近的所有其他工作,查明原因并快速进行处理
(7)爆破之后,必须确认已经解除警戒,作业面上的悬岩危石也经检查处理后,清理石方人员方准进入现场

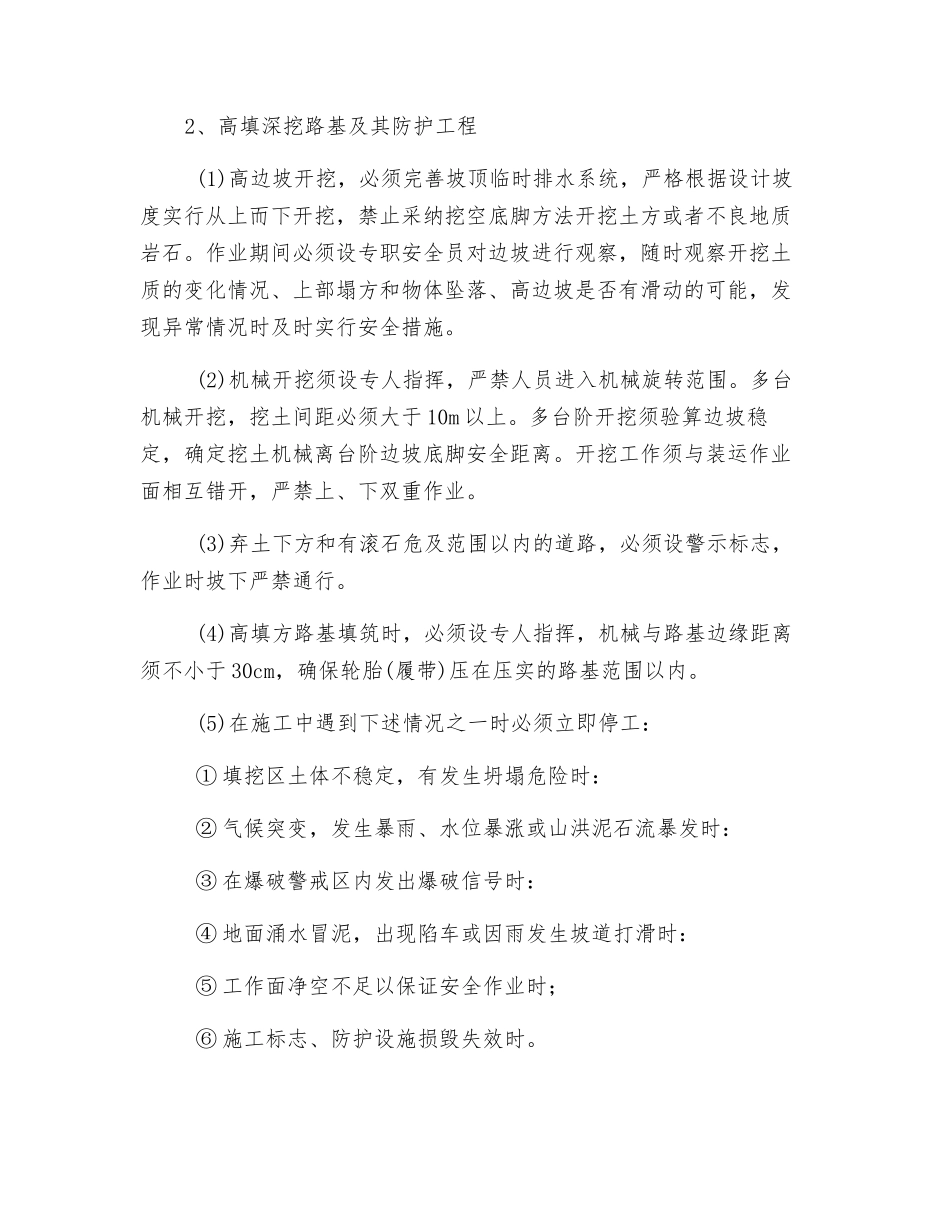

2、高填深挖路基及其防护工程 (1)高边坡开挖,必须完善坡顶临时排水系统,严格根据设计坡度实行从上而下开挖,禁止采纳挖空底脚方法开挖土方或者不良地质岩石
作业期间必须设专职安全员对边坡进行观察,随时观察开挖土质的变化情况、上部塌方和物体坠落、高边坡是否有滑动的可能,发现异常情况时及时实行安全措施
(2)机械开挖须设专人指挥,严禁人员进入机械旋转范围
多台机械开挖,挖土间距必须大于 10m 以上
多台阶开挖须验算边坡稳定,确定挖土机械离台阶边坡底脚安全距离
开挖工作须与装运作业面相互错开,严禁上、下双重作业

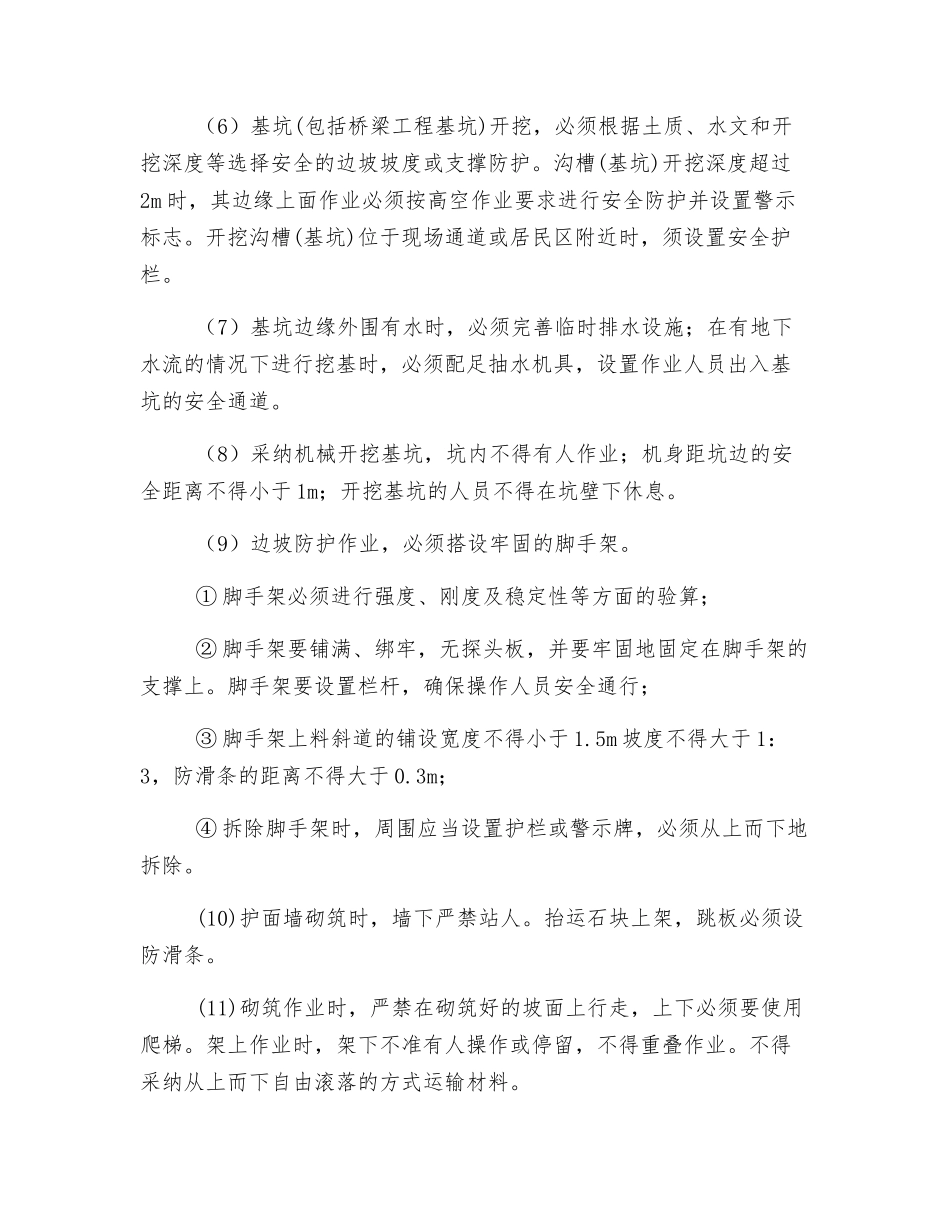

(3)弃土下方和有滚石危及
