输油管线保护方案本合同段新建钢筋混凝土盖板暗涵保护输油管线共计 12 道
钢筋砼盖板暗涵施工方案 ㈠ 施工之前准备 施工所需要的机械设备、原材料,人员均已进场,各项工作均已完成具备开工条件
首先在工程施工之前,按石油单位提供的石油管线平面位置图,加强对施工区域管线的调查工作,对我施工区域的石油管线进行定位,插一排有明显标志的彩旗,并在石油管线两侧各 4-5m 区域全线拉设专用警示带,将工作做在前面,防患于未然
涵洞的固定桩恢复、并确定
通知油气储运公司生产科确定石油管线位置
我项目根据指出石油管线穿越位置做好标记
㈡ 基坑开挖 在基础开挖时采纳挖掘机开挖,人工配合清理基坑,在地下水位高、渗水严重地段,采纳水泵抽排水的措施以保证基坑开挖的质量及换填砂砾的压实,在输油管道处及时搭建临时支架支撑输油管线 1
基础混凝土强度达到 75%时,在基础上按设计设垫块保护输油管线,然后支墙身模板
开挖时根据贵公司技术要求施工,管线保护采纳你公司下发的图纸施工,开挖悬空不大于 8 米,输油气管道周围 5 米范围以内采纳人工开挖,开挖时我项目通知贵单位

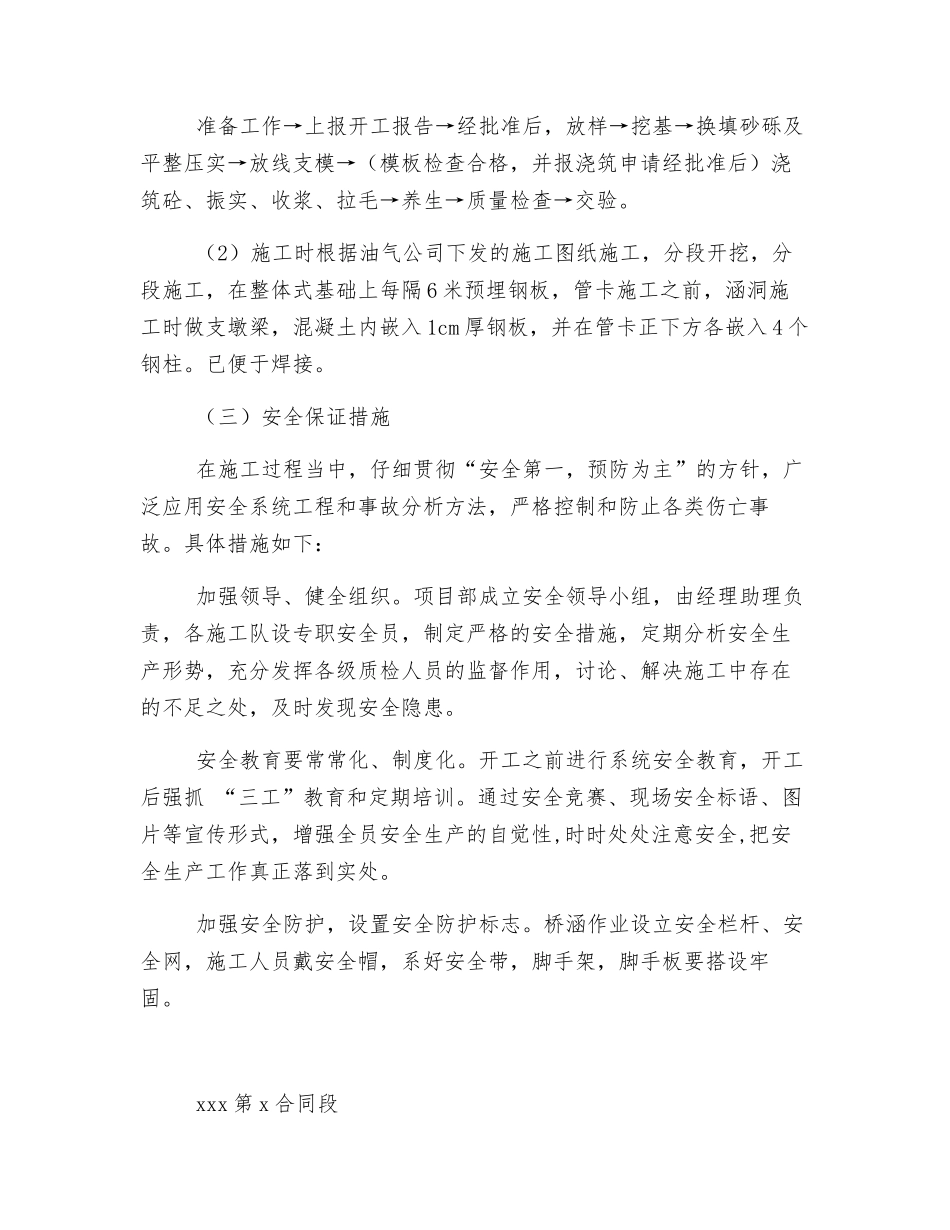

(1)施工程序: 准备工作→上报开工报告→经批准后,放样→挖基→换填砂砾及平整压实→放线支模→(模板检查合格,并报浇筑申请经批准后)浇筑砼、振实、收浆、拉毛→养生→质量检查→交验
(2)施工时根据油气公司下发的施工图纸施工,分段开挖,分段施工,在整体式基础上每隔 6 米预埋钢板,管卡施工之前,涵洞施工时做支墩梁,混凝土内嵌入 1cm 厚钢板,并在管卡正下方各嵌入 4 个钢柱
(三)安全保证措施 在施工过程当中,仔细贯彻“安全第一,预防为主”的方针,广泛应用安全系统工程和事故分析方法,严格控制和防止各类伤亡事故
具体措施如下: 加强领导、健全组织
项目部成立安全领导小组,由经理助理负责,各施工队设专职安全员,制定
