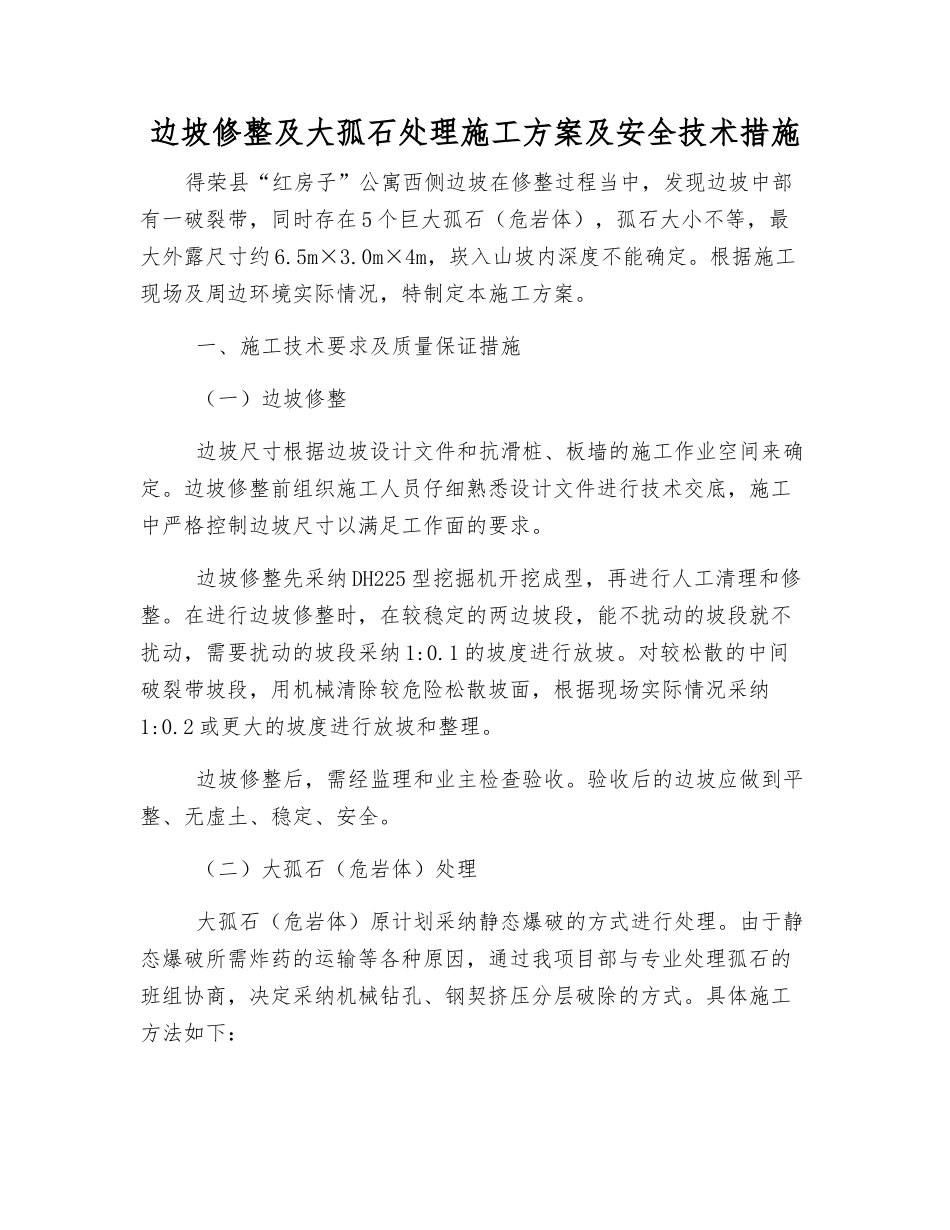

边坡修整及大孤石处理施工方案及安全技术措施得荣县“红房子”公寓西侧边坡在修整过程当中,发现边坡中部有一破裂带,同时存在 5 个巨大孤石(危岩体),孤石大小不等,最大外露尺寸约 6
0m×4m,崁入山坡内深度不能确定
根据施工现场及周边环境实际情况,特制定本施工方案
一、施工技术要求及质量保证措施 (一)边坡修整 边坡尺寸根据边坡设计文件和抗滑桩、板墙的施工作业空间来确定
边坡修整前组织施工人员仔细熟悉设计文件进行技术交底,施工中严格控制边坡尺寸以满足工作面的要求
边坡修整先采纳 DH225 型挖掘机开挖成型,再进行人工清理和修整
在进行边坡修整时,在较稳定的两边坡段,能不扰动的坡段就不扰动,需要扰动的坡段采纳 1:0
1 的坡度进行放坡
对较松散的中间破裂带坡段,用机械清除较危险松散坡面,根据现场实际情况采纳1:0
2 或更大的坡度进行放坡和整理
边坡修整后,需经监理和业主检查验收
验收后的边坡应做到平整、无虚土、稳定、安全
(二)大孤石(危岩体)处理 大孤石(危岩体)原计划采纳静态爆破的方式进行处理
由于静态爆破所需炸药的运输等各种原因,通过我项目部与专业处理孤石的班组协商,决定采纳机械钻孔、钢契挤压分层破除的方式

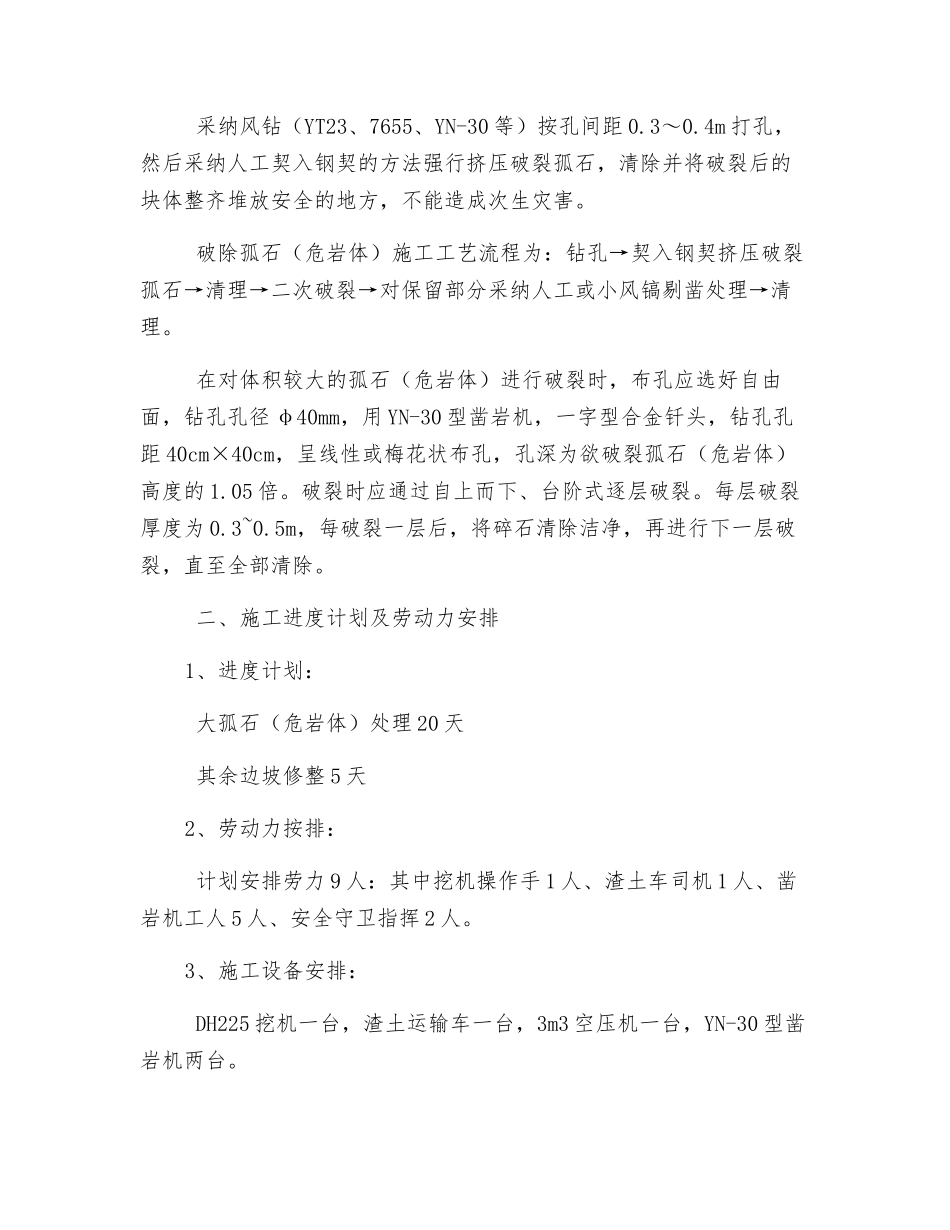

具体施工方法如下: 采纳风钻(YT23、7655、YN-30 等)按孔间距 0
4m 打孔,然后采纳人工契入钢契的方法强行挤压破裂孤石,清除并将破裂后的块体整齐堆放安全的地方,不能造成次生灾害
破除孤石(危岩体)施工工艺流程为:钻孔→契入钢契挤压破裂孤石→清理→二次破裂→对保留部分采纳人工或小风镐剔凿处理→清理
在对体积较大的孤石(危岩体)进行破裂时,布孔应选好自由面,钻孔孔径 φ40mm,用 YN-30 型凿岩机,一字型合金钎头,钻孔孔距 40cm×40cm,呈线性或梅花状布孔,孔深为欲破裂孤石(危岩体)高度的 1
