边沟施工技术交底

边沟施工技术交底_第1页
1/1

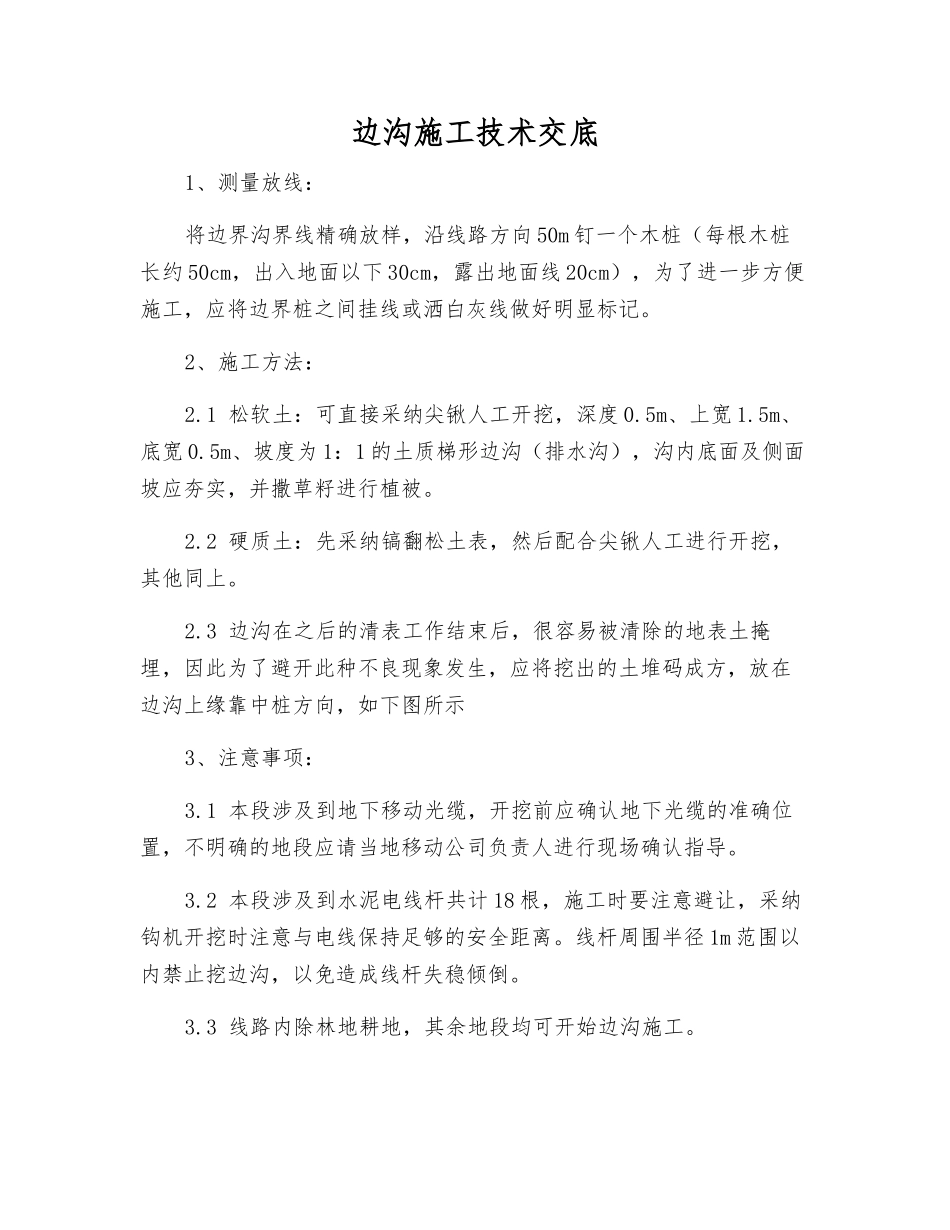

边沟施工技术交底1、测量放线:将边界沟界线精确放样,沿线路方向 50m 钉一个木桩(每根木桩长约 50cm,出入地面以下 30cm,露出地面线 20cm),为了进一步方便施工,应将边界桩之间挂线或洒白灰线做好明显标记。2、施工方法:2.1 松软土:可直接采纳尖锹人工开挖,深度 0.5m、上宽 1.5m、底宽 0.5m、坡度为 1:1 的土质梯形边沟(排水沟),沟内底面及侧面坡应夯实,并撒草籽进行植被。2.2 硬质土:先采纳镐翻松土表,然后配合尖锹人工进行开挖,其他同上。2.3 边沟在之后的清表工作结束后,很容易被清除的地表土掩埋,因此为了避开此种不良现象发生,应将挖出的土堆码成方,放在边沟上缘靠中桩方向,如下图所示3、注意事项:3.1 本段涉及到地下移动光缆,开挖前应确认地下光缆的准确位置,不明确的地段应请当地移动公司负责人进行现场确认指导。3.2 本段涉及到水泥电线杆共计 18 根,施工时要注意避让,采纳钩机开挖时注意与电线保持足够的安全距离。线杆周围半径 1m 范围以内禁止挖边沟,以免造成线杆失稳倾倒。3.3 线路内除林地耕地,其余地段均可开始边沟施工。
