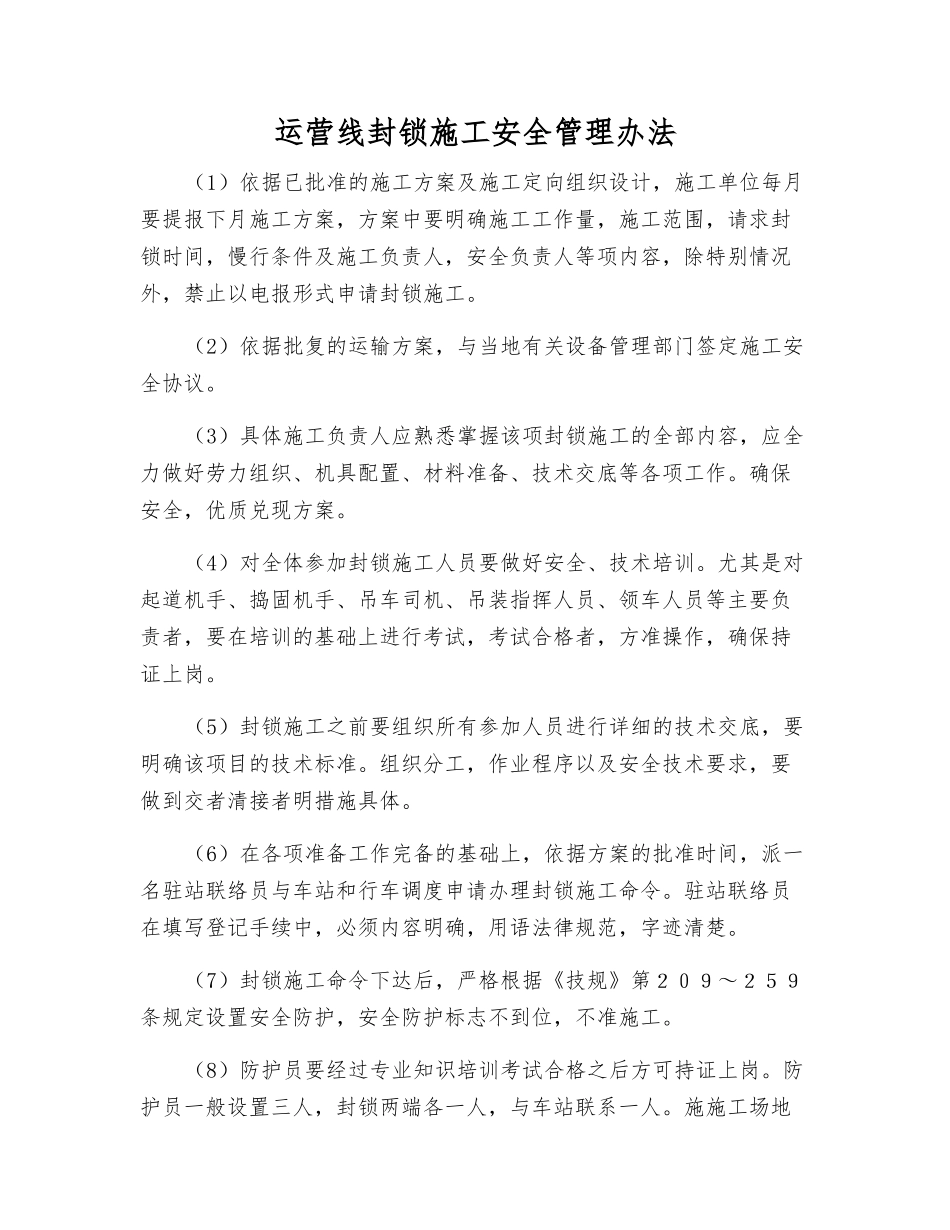

运营线封锁施工安全管理办法(1)依据已批准的施工方案及施工定向组织设计,施工单位每月要提报下月施工方案,方案中要明确施工工作量,施工范围,请求封锁时间,慢行条件及施工负责人,安全负责人等项内容,除特别情况外,禁止以电报形式申请封锁施工
(2)依据批复的运输方案,与当地有关设备管理部门签定施工安全协议
(3)具体施工负责人应熟悉掌握该项封锁施工的全部内容,应全力做好劳力组织、机具配置、材料准备、技术交底等各项工作
确保安全,优质兑现方案
(4)对全体参加封锁施工人员要做好安全、技术培训
尤其是对起道机手、捣固机手、吊车司机、吊装指挥人员、领车人员等主要负责者,要在培训的基础上进行考试,考试合格者,方准操作,确保持证上岗
(5)封锁施工之前要组织所有参加人员进行详细的技术交底,要明确该项目的技术标准
组织分工,作业程序以及安全技术要求,要做到交者清接者明措施具体
(6)在各项准备工作完备的基础上,依据方案的批准时间,派一名驻站联络员与车站和行车调度申请办理封锁施工命令
驻站联络员在填写登记手续中,必须内容明确,用语法律规范,字迹清楚
(7)封锁施工命令下达后,严格根据《技规》第209~259条规定设置安全防护,安全防护标志不到位,不准施工
(8)防护员要经过专业知识培训考试合格之后方可持证上岗
防护员一般设置三人,封锁两端各一人,与车站联系一人

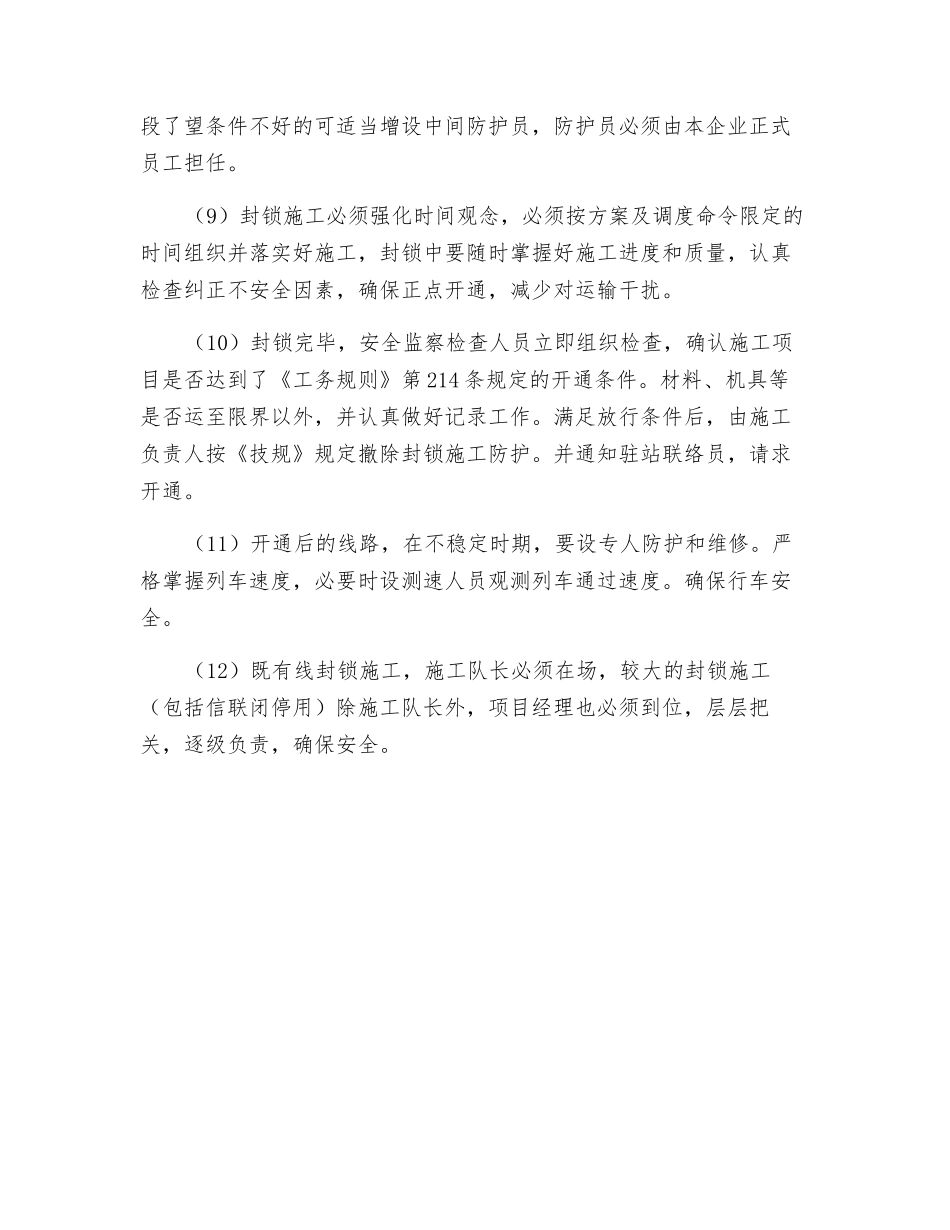

施施工场地段了望条件不好的可适当增设中间防护员,防护员必须由本企业正式员工担任
(9)封锁施工必须强化时间观念,必须按方案及调度命令限定的时间组织并落实好施工,封锁中要随时掌握好施工进度和质量,认真检查纠正不安全因素,确保正点开通,减少对运输干扰
(10)封锁完毕,安全监察检查人员立即组织检查,确认施工项目是否达到了《工务规则》第 214 条规定的开通条件
材料、机具等是否运至限界以外,并认真做好记录工作
满足放行条件后,由施工负责人按
