运输下山延伸段补充安全技术措施因运输下山延伸段掘进时,打锚杆与锚索眼破坏了含水层,造成巷道积水,出渣困难,为了解决减少运输下山延伸段积水,特制定以下安全技术措施
一、技术要求:将运输下山延伸段自迎头开始,爆破之后,先用金属摩擦支柱配合 11#矿工钢进行架棚支护,架棚长度为 15m,滞后15m,开始安装锚杆,进行永久支护
1、运输下山延伸段临时支护平、剖面,如图一所示(单位:mm)2、施工方法及顺序:⑴ 施工之前,先从运输下山延伸段掘进迎头退后 5m,开始向迎头架钢梁、打金属摩擦支柱进行临时支护
⑵ 钢梁架设好后,将吊卡卡在钢梁上,然后将净长 3
0m 钢梁卡在吊卡上,并上好螺杆、螺母、用木楔楔紧前探梁

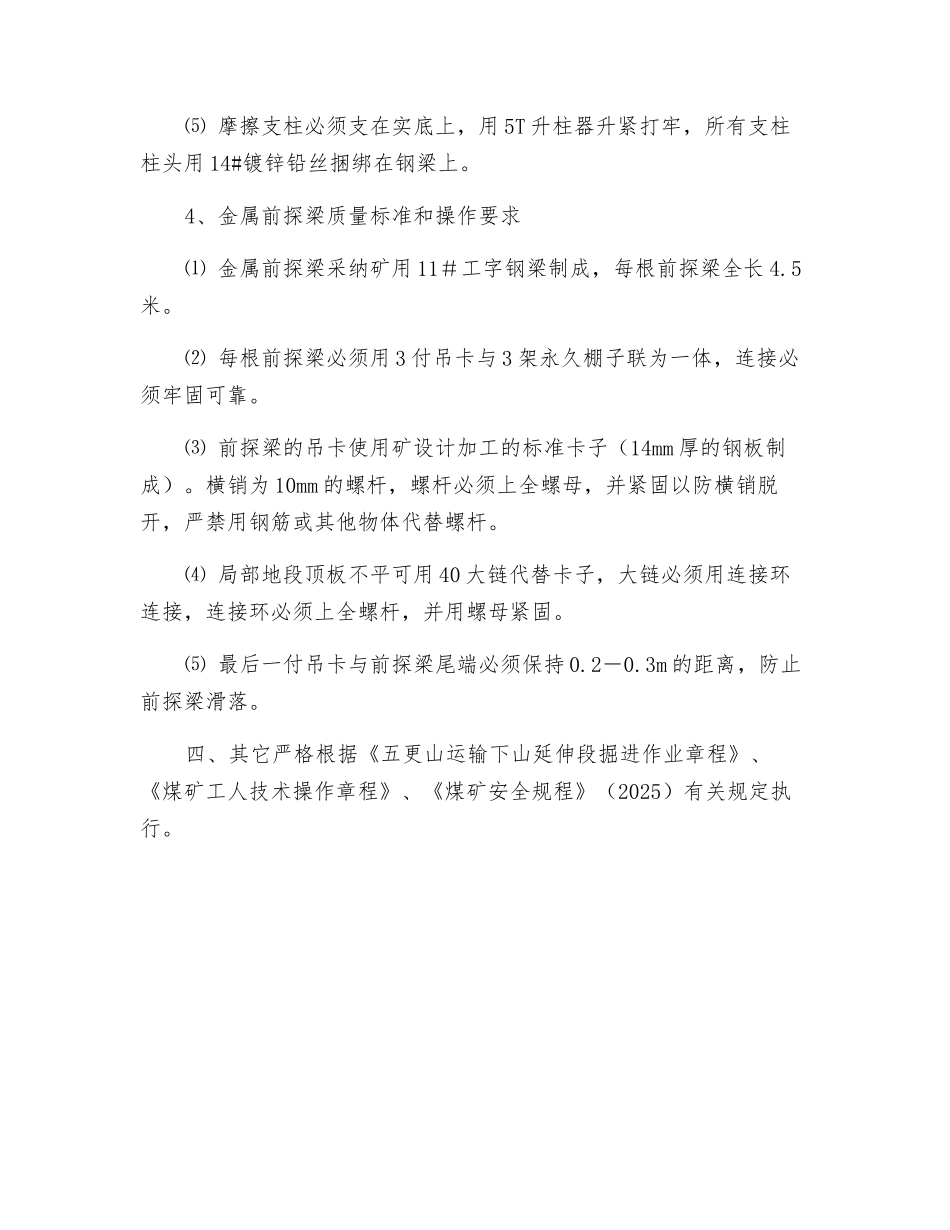

⑶ 爆破之后,先由班组长进入掘进工作面,站在支护完好的安全地点,用长柄工具进行敲帮问顶,将顶帮的浮矸、危岩清掉,及时将崩倒、崩歪的支柱扶起,并重新升紧、打牢
确认无危险后,方准作业人员进入掘进面配合移前探梁进行临时支护
⑷ 移设前探梁时,一人观察顶板、煤帮,一人松防滑吊卡,两个人抬移前探梁,必须逐根进行
⑸ 松防滑吊卡时先检查前探梁控制的棚子是否牢固,确认安全之后,将各防滑吊卡的木楔取掉,由两个人抬移前探梁到迎头
然后取下 3#防滑吊卡卡在迎头第 1#防滑吊卡前边的永久棚上,并上好螺杆、螺母、用木楔楔紧前探梁
⑹ 等前探梁全部移到迎头,由三人配合将钢梁放在前探梁上,然后铺钢筋网,用木楔楔紧钢梁,使钢筋网紧贴顶板
⑺ 金属前探梁架设好后,进行出渣
渣出完后,及时架设临时棚子,柱头必须支设在钢梁“爪子”的外侧
⑻ 在拆除最后一架棚子前,必须将此段锚杆按要求安装完毕
⑼ 当临时支护棚子达到 15m 后,每向前掘进 1m,将最后一架棚子拆掉架到迎头
以后迎头临时棚子架设都按此方法进行循环替换

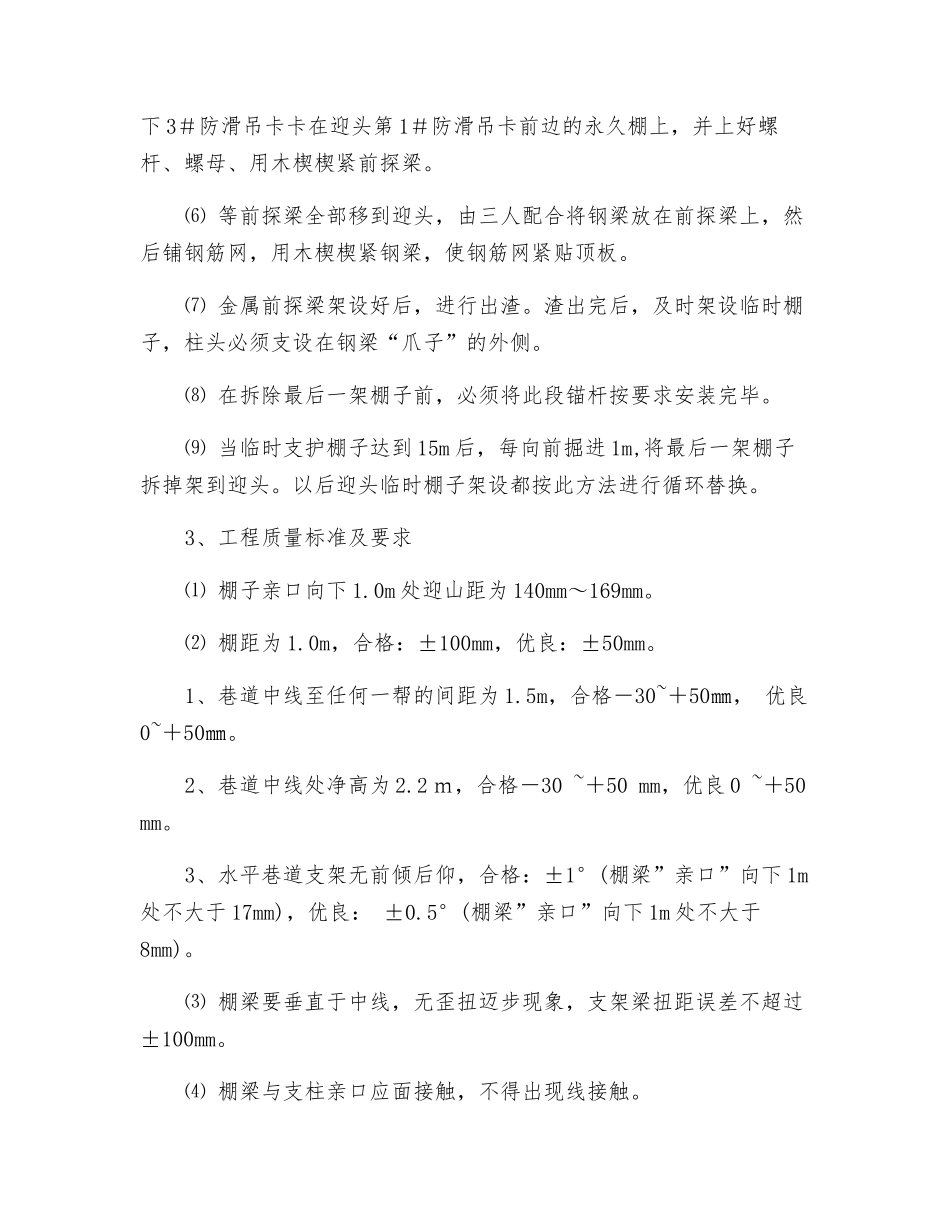

3、工程质量标准及要求⑴ 棚子亲口向下 1
0m 处迎山距为 140mm~169mm
