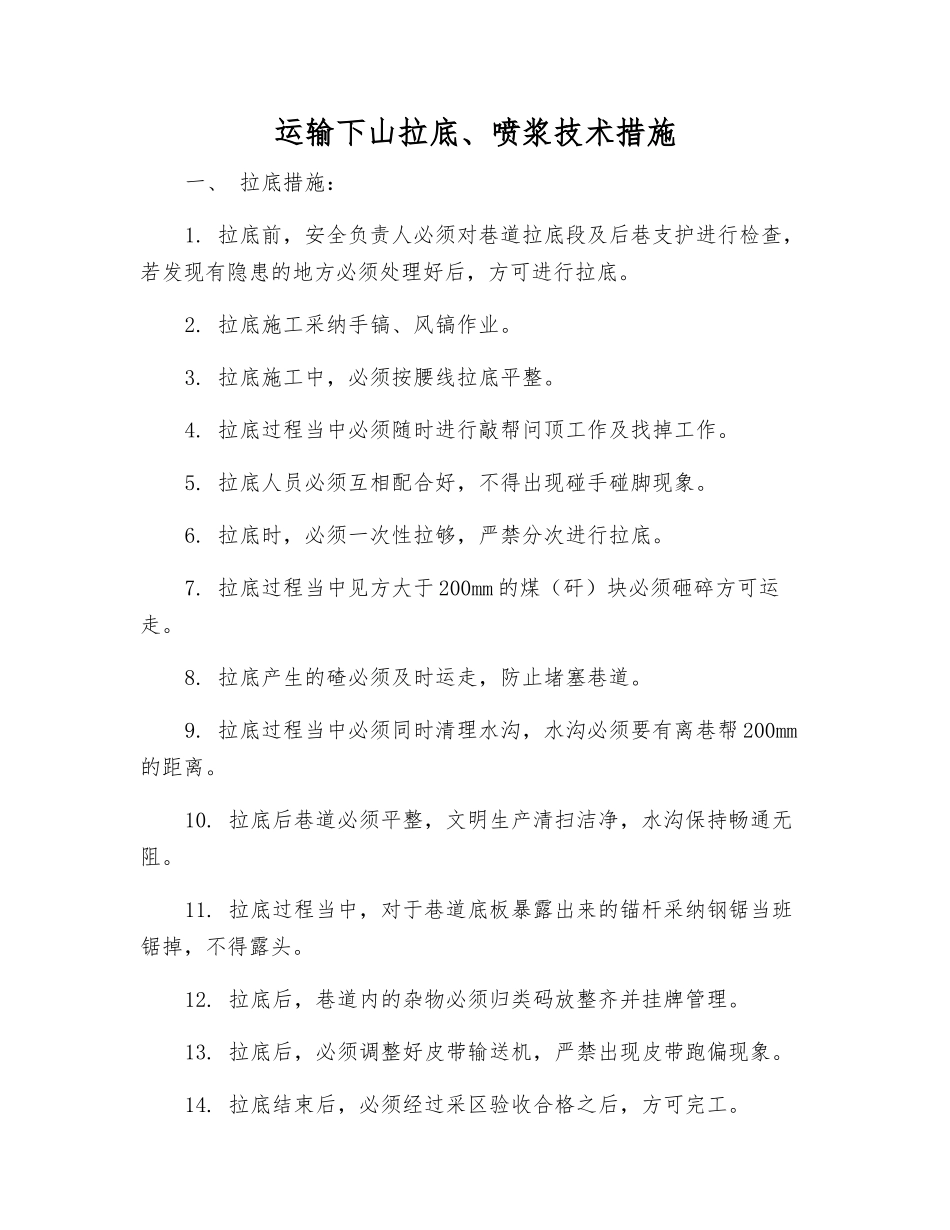

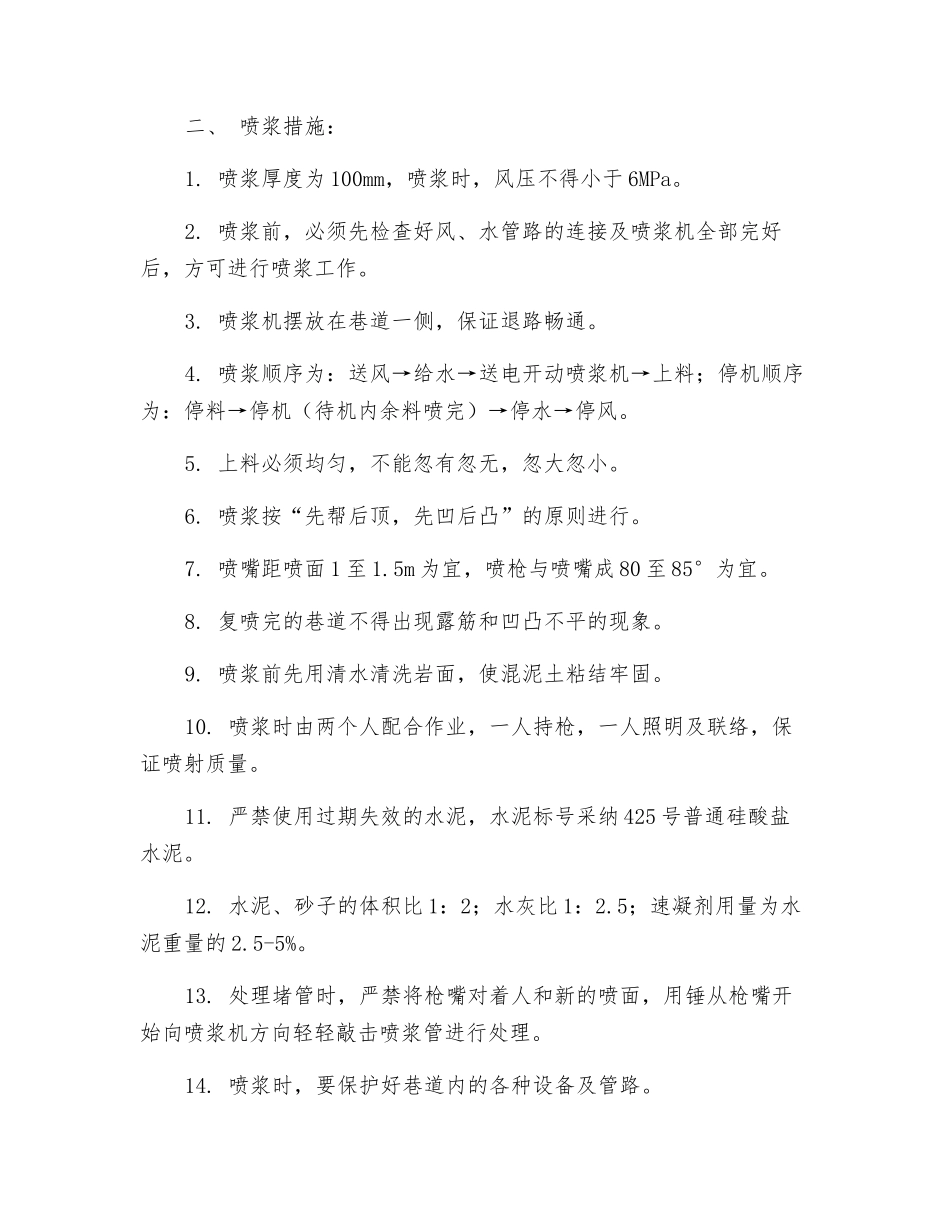

运输下山拉底、喷浆技术措施一、 拉底措施:1. 拉底前,安全负责人必须对巷道拉底段及后巷支护进行检查,若发现有隐患的地方必须处理好后,方可进行拉底。2. 拉底施工采纳手镐、风镐作业。3. 拉底施工中,必须按腰线拉底平整。4. 拉底过程当中必须随时进行敲帮问顶工作及找掉工作。5. 拉底人员必须互相配合好,不得出现碰手碰脚现象。6. 拉底时,必须一次性拉够,严禁分次进行拉底。7. 拉底过程当中见方大于 200mm 的煤(矸)块必须砸碎方可运走。8. 拉底产生的碴必须及时运走,防止堵塞巷道。9. 拉底过程当中必须同时清理水沟,水沟必须要有离巷帮 200mm的距离。10. 拉底后巷道必须平整,文明生产清扫洁净,水沟保持畅通无阻。11. 拉底过程当中,对于巷道底板暴露出来的锚杆采纳钢锯当班锯掉,不得露头。12. 拉底后,巷道内的杂物必须归类码放整齐并挂牌管理。13. 拉底后,必须调整好皮带输送机,严禁出现皮带跑偏现象。14. 拉底结束后,必须经过采区验收合格之后,方可完工。二、 喷浆措施:1. 喷浆厚度为 100mm,喷浆时,风压不得小于 6MPa。2. 喷浆前,必须先检查好风、水管路的连接及喷浆机全部完好后,方可进行喷浆工作。3. 喷浆机摆放在巷道一侧,保证退路畅通。4. 喷浆顺序为:送风→给水→送电开动喷浆机→上料;停机顺序为:停料→停机(待机内余料喷完)→停水→停风。5. 上料必须均匀,不能忽有忽无,忽大忽小。6. 喷浆按“先帮后顶,先凹后凸”的原则进行。7. 喷嘴距喷面 1 至 1.5m 为宜,喷枪与喷嘴成 80 至 85°为宜。8. 复喷完的巷道不得出现露筋和凹凸不平的现象。9. 喷浆前先用清水清洗岩面,使混泥土粘结牢固。10. 喷浆时由两个人配合作业,一人持枪,一人照明及联络,保证喷射质量。11. 严禁使用过期失效的水泥,水泥标号采纳 425 号普通硅酸盐水泥。12. 水泥、砂子的体积比 1:2;水灰比 1:2.5;速凝剂用量为水泥重量的 2.5-5%。13. 处理堵管时,严禁将枪嘴对着人和新的喷面,用锤从枪嘴开始向喷浆机方向轻轻敲击喷浆管进行处理。14. 喷浆时,要保护好巷道内的各种设备及管路。15. 喷浆过程未喷到位的必须补喷达到规定。16. 喷浆完后,必须要把喷浆机清理洁净,喷浆机开关手把打到零位,喷浆管盘放整齐。17. 施工人员应该做好自身防护工作,戴上防护罩作业。三、 浇灌水沟的措施:1. 浇灌水沟前,必须先将毛水沟挖出,水沟的帮底浇灌厚度为100mm,浇灌好的水沟尺寸宽深...
