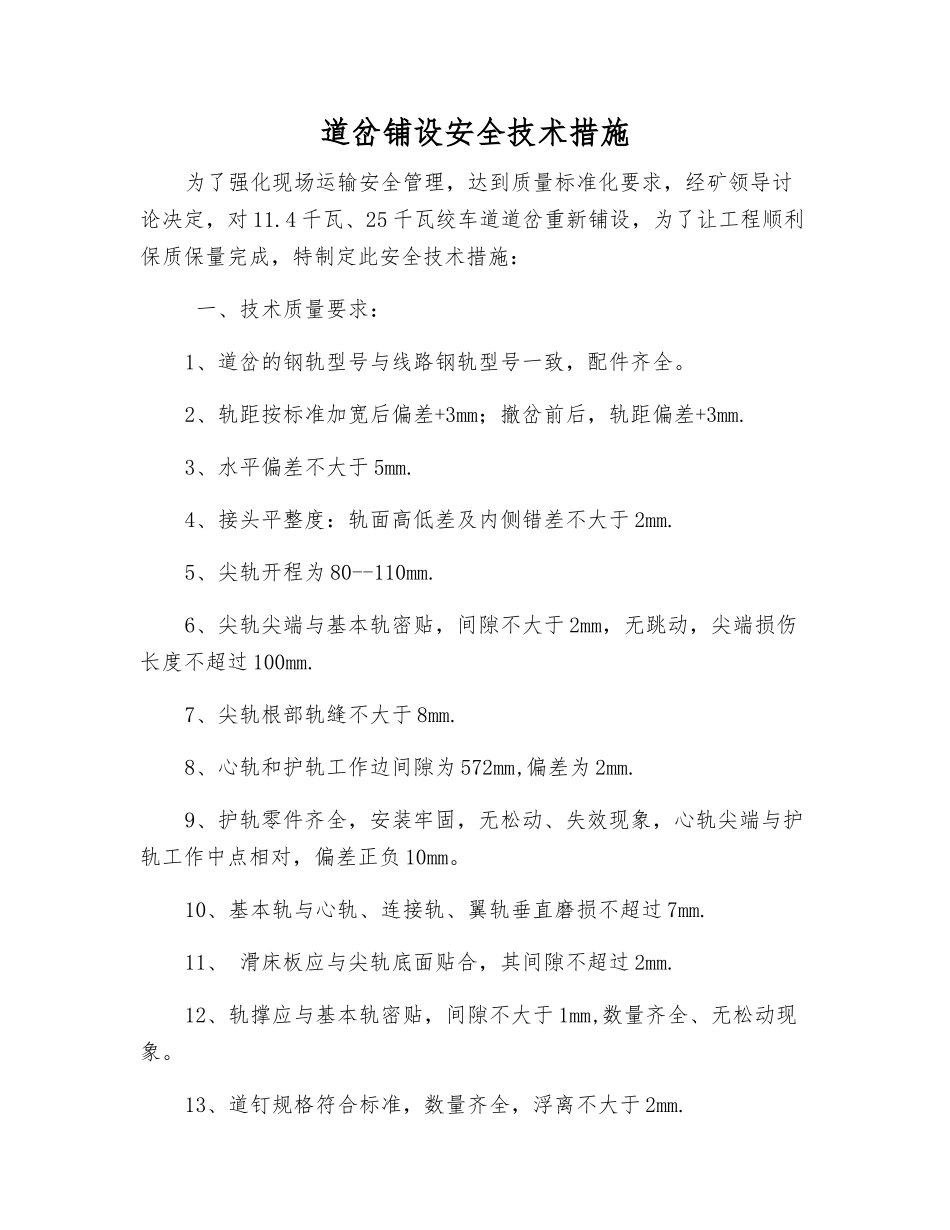

道岔铺设安全技术措施为了强化现场运输安全管理,达到质量标准化要求,经矿领导讨论决定,对 11
4 千瓦、25 千瓦绞车道道岔重新铺设,为了让工程顺利保质保量完成,特制定此安全技术措施: 一、技术质量要求:1、道岔的钢轨型号与线路钢轨型号一致,配件齐全
2、轨距按标准加宽后偏差+3mm;撤岔前后,轨距偏差+3mm
3、水平偏差不大于 5mm
4、接头平整度:轨面高低差及内侧错差不大于 2mm
5、尖轨开程为 80--110mm
6、尖轨尖端与基本轨密贴,间隙不大于 2mm,无跳动,尖端损伤长度不超过 100mm
7、尖轨根部轨缝不大于 8mm
8、心轨和护轨工作边间隙为 572mm,偏差为 2mm
9、护轨零件齐全,安装牢固,无松动、失效现象,心轨尖端与护轨工作中点相对,偏差正负 10mm
10、基本轨与心轨、连接轨、翼轨垂直磨损不超过 7mm
11、 滑床板应与尖轨底面贴合,其间隙不超过 2mm

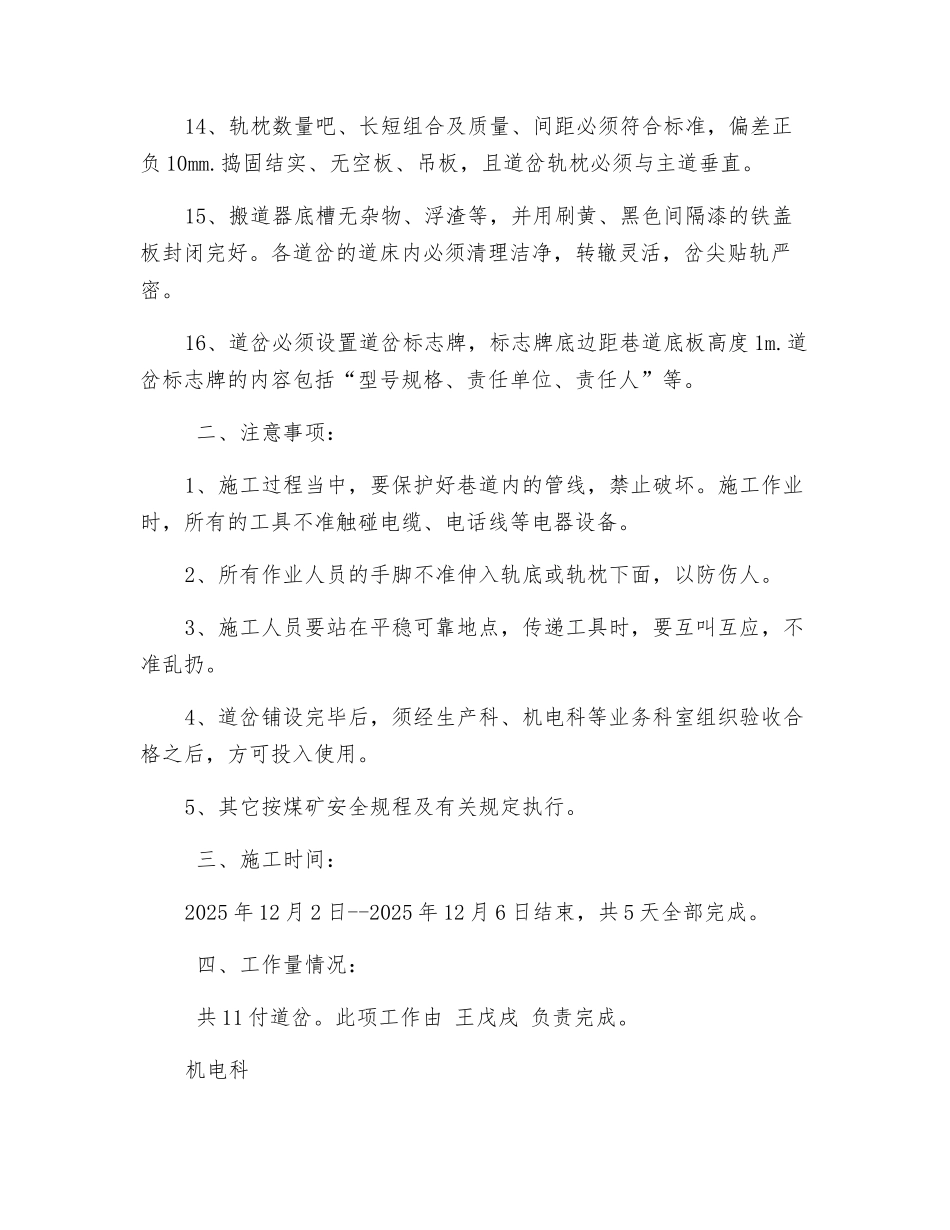

12、轨撑应与基本轨密贴,间隙不大于 1mm,数量齐全、无松动现象
13、道钉规格符合标准,数量齐全,浮离不大于 2mm
14、轨枕数量吧、长短组合及质量、间距必须符合标准,偏差正负 10mm
捣固结实、无空板、吊板,且道岔轨枕必须与主道垂直
15、搬道器底槽无杂物、浮渣等,并用刷黄、黑色间隔漆的铁盖板封闭完好
各道岔的道床内必须清理洁净,转辙灵活,岔尖贴轨严密
16、道岔必须设置道岔标志牌,标志牌底边距巷道底板高度 1m
道岔标志牌的内容包括“型号规格、责任单位、责任人”等
二、注意事项:1、施工过程当中,要保护好巷道内的管线,禁止破坏
施工作业时,所有的工具不准触碰电缆、电话线等电器设备
2、所有作业人员的手脚不准伸入轨底或轨枕下面,以防伤人
3、施工人员要站在平稳可靠地点,传递工具时,要互叫互应,不准乱扔
4、道岔铺设完毕后,须经生产科、机电科等业务科室组织验收合格之后,方
