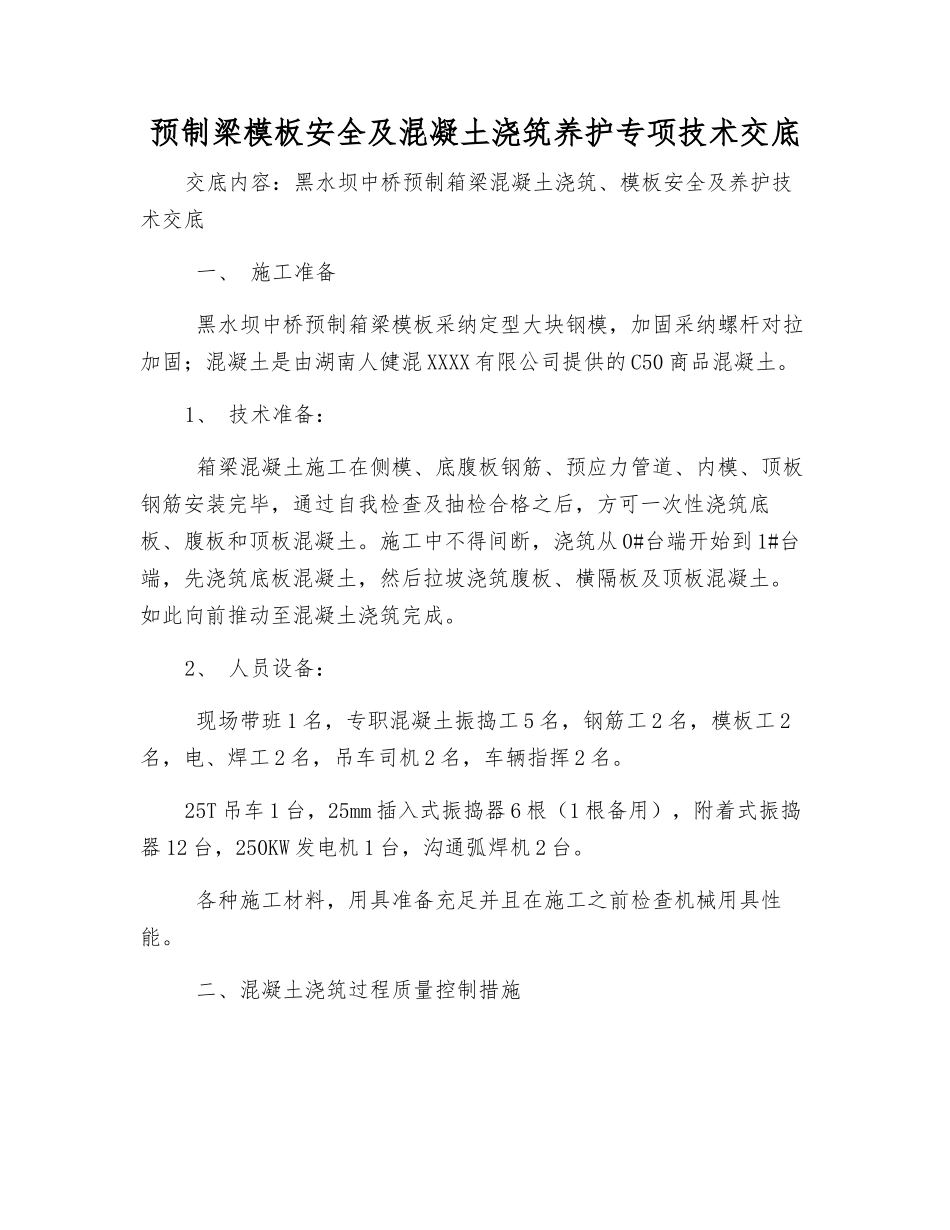

预制梁模板安全及混凝土浇筑养护专项技术交底交底内容:黑水坝中桥预制箱梁混凝土浇筑、模板安全及养护技术交底 一、 施工准备 黑水坝中桥预制箱梁模板采纳定型大块钢模,加固采纳螺杆对拉加固;混凝土是由湖南人健混 XXXX 有限公司提供的 C50 商品混凝土
1、 技术准备: 箱梁混凝土施工在侧模、底腹板钢筋、预应力管道、内模、顶板钢筋安装完毕,通过自我检查及抽检合格之后,方可一次性浇筑底板、腹板和顶板混凝土
施工中不得间断,浇筑从 0#台端开始到 1#台端,先浇筑底板混凝土,然后拉坡浇筑腹板、横隔板及顶板混凝土
如此向前推动至混凝土浇筑完成
2、 人员设备: 现场带班 1 名,专职混凝土振捣工 5 名,钢筋工 2 名,模板工 2名,电、焊工 2 名,吊车司机 2 名,车辆指挥 2 名
25T 吊车 1 台,25mm 插入式振捣器 6 根(1 根备用),附着式振捣器 12 台,250KW 发电机 1 台,沟通弧焊机 2 台
各种施工材料,用具准备充足并且在施工之前检查机械用具性能

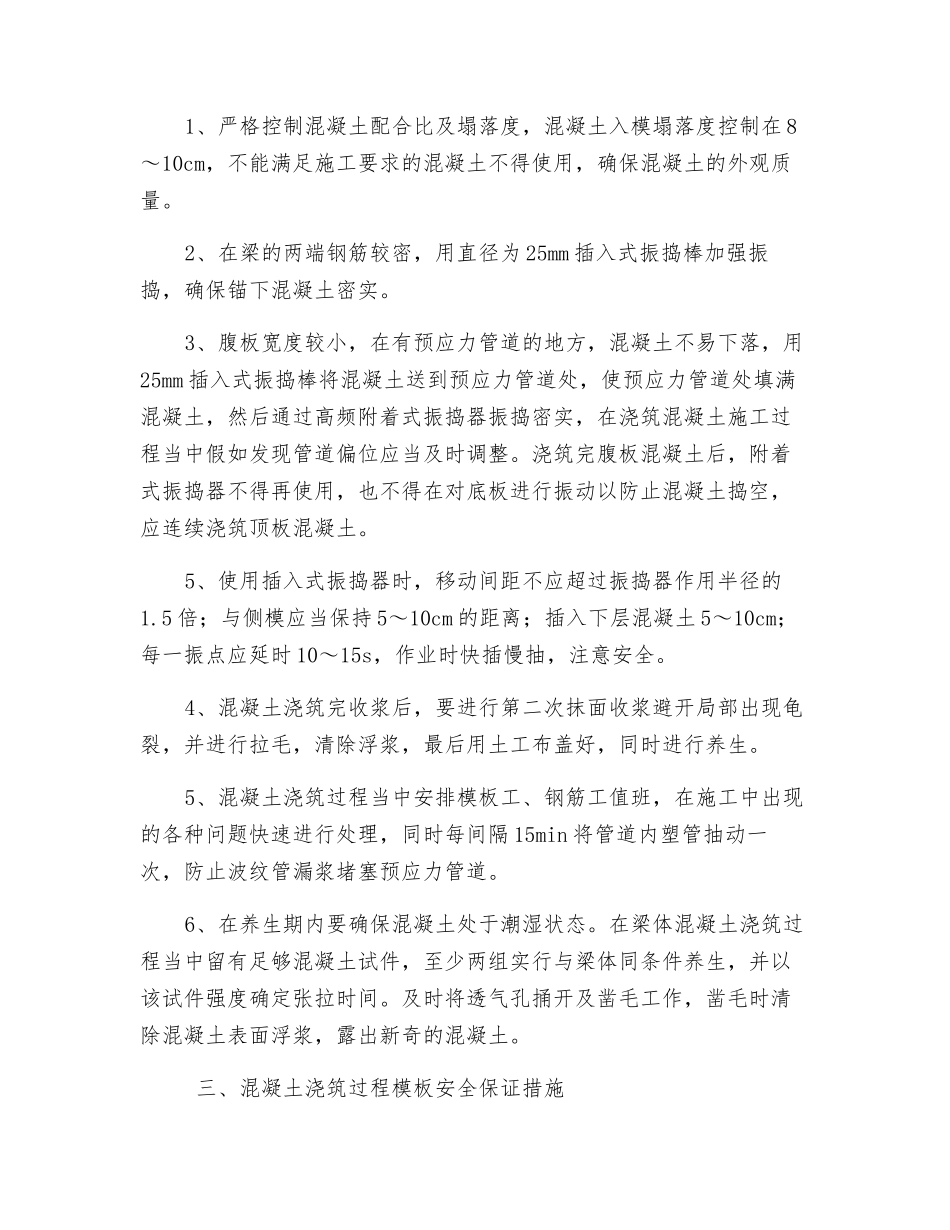

二、混凝土浇筑过程质量控制措施1、严格控制混凝土配合比及塌落度,混凝土入模塌落度控制在 8~10cm,不能满足施工要求的混凝土不得使用,确保混凝土的外观质量
2、在梁的两端钢筋较密,用直径为 25mm 插入式振捣棒加强振捣,确保锚下混凝土密实
3、腹板宽度较小,在有预应力管道的地方,混凝土不易下落,用25mm 插入式振捣棒将混凝土送到预应力管道处,使预应力管道处填满混凝土,然后通过高频附着式振捣器振捣密实,在浇筑混凝土施工过程当中假如发现管道偏位应当及时调整
浇筑完腹板混凝土后,附着式振捣器不得再使用,也不得在对底板进行振动以防止混凝土捣空,应连续浇筑顶板混凝土
5、使用插入式振捣器时,移动间距不应超过振捣器作用半径的1

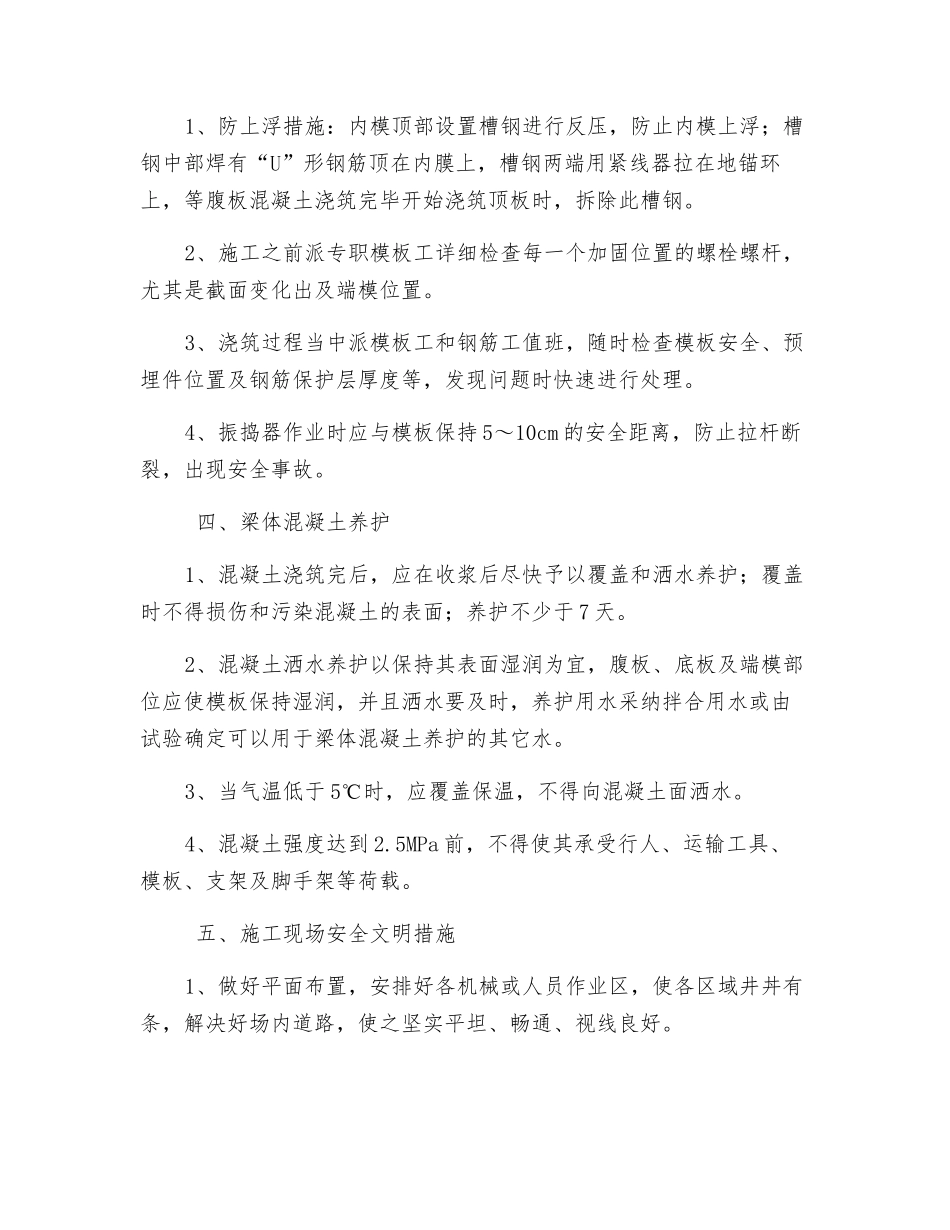

5 倍;与侧模应当保持 5~10cm 的距离;插入下层混凝土 5~10cm;每一
