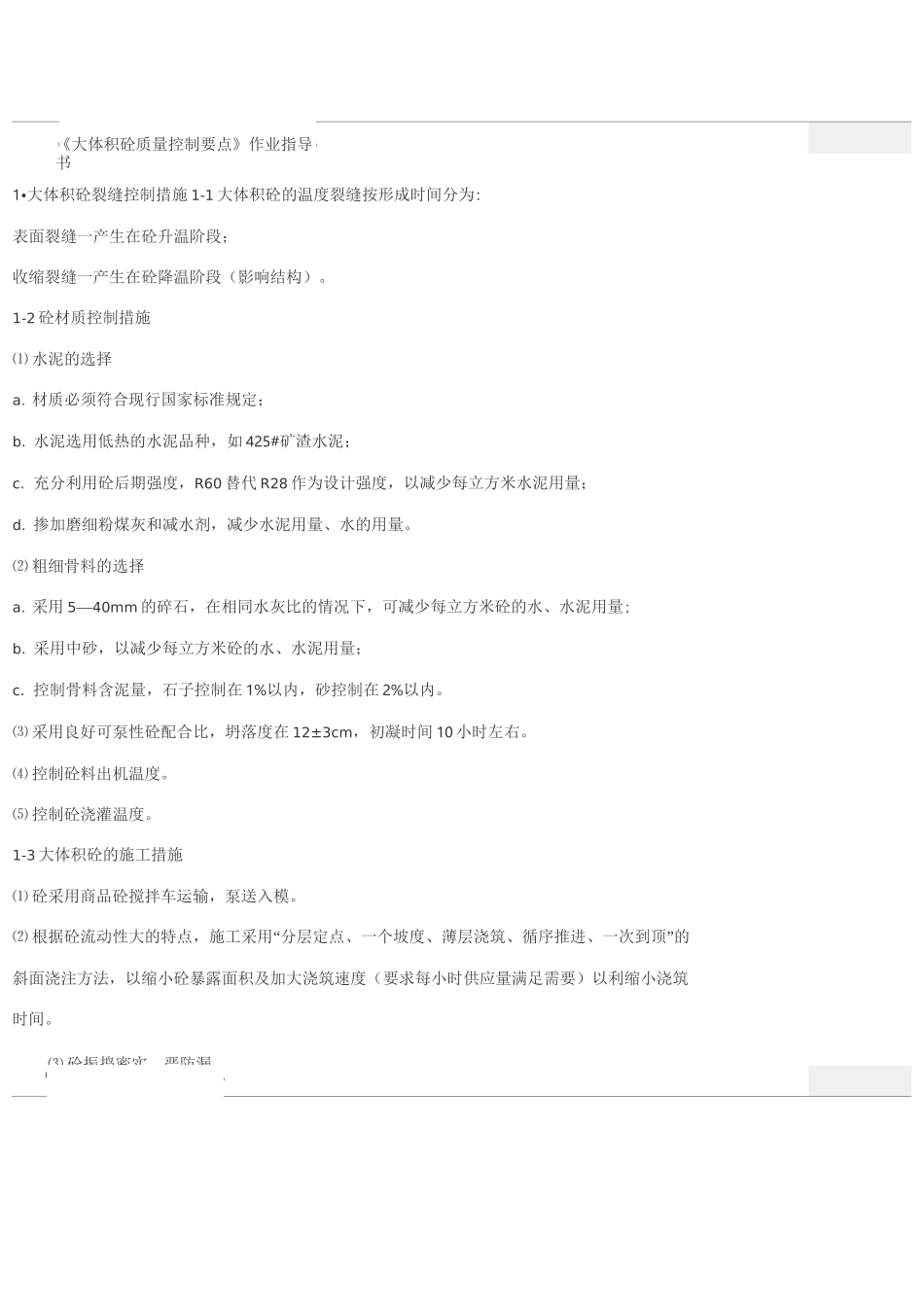

1•大体积砼裂缝控制措施 1-1 大体积砼的温度裂缝按形成时间分为:表面裂缝一产生在砼升温阶段;收缩裂缝一产生在砼降温阶段(影响结构)
1-2 砼材质控制措施⑴ 水泥的选择a
材质必须符合现行国家标准规定;b
水泥选用低热的水泥品种,如 425#矿渣水泥;c
充分利用砼后期强度,R60 替代 R28 作为设计强度,以减少每立方米水泥用量;d
掺加磨细粉煤灰和减水剂,减少水泥用量、水的用量
⑵ 粗细骨料的选择a
采用 5—40mm 的碎石,在相同水灰比的情况下,可减少每立方米砼的水、水泥用量;b
采用中砂,以减少每立方米砼的水、水泥用量;c
控制骨料含泥量,石子控制在 1%以内,砂控制在 2%以内
⑶ 采用良好可泵性砼配合比,坍落度在 12±3cm,初凝时间 10 小时左右
⑷ 控制砼料出机温度
⑸ 控制砼浇灌温度
1-3 大体积砼的施工措施⑴ 砼采用商品砼搅拌车运输,泵送入模
⑵ 根据砼流动性大的特点,施工采用“分层定点、一个坡度、薄层浇筑、循序推进、一次到顶”的斜面浇注方法,以缩小砼暴露面积及加大浇筑速度(要求每小时供应量满足需要)以利缩小浇筑时间

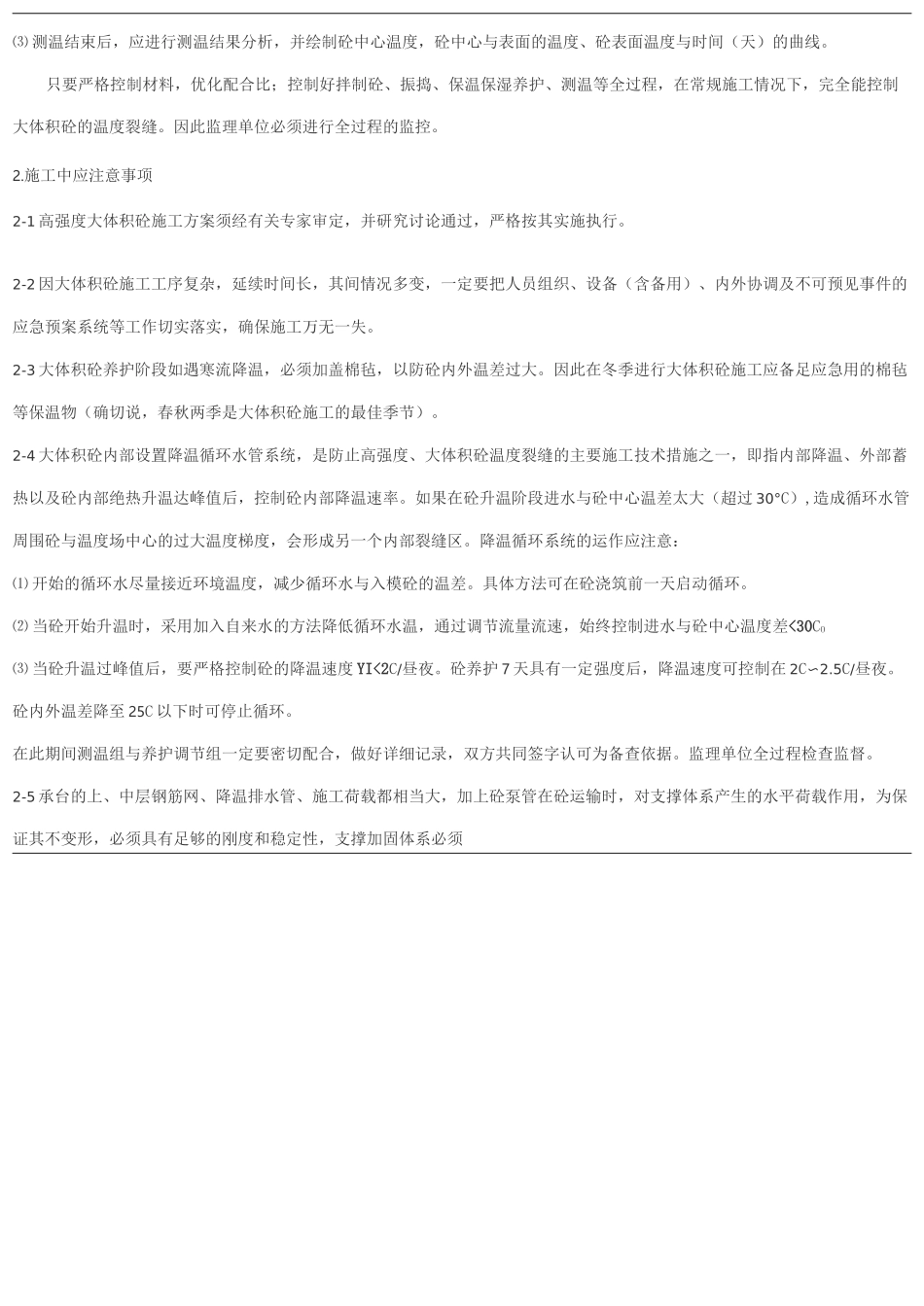

⑶ 砼振捣密实,严防漏《大体积砼质量控制要点》作业指导书⑵ 测温结束时间均以各部位进入安全范围(△T
