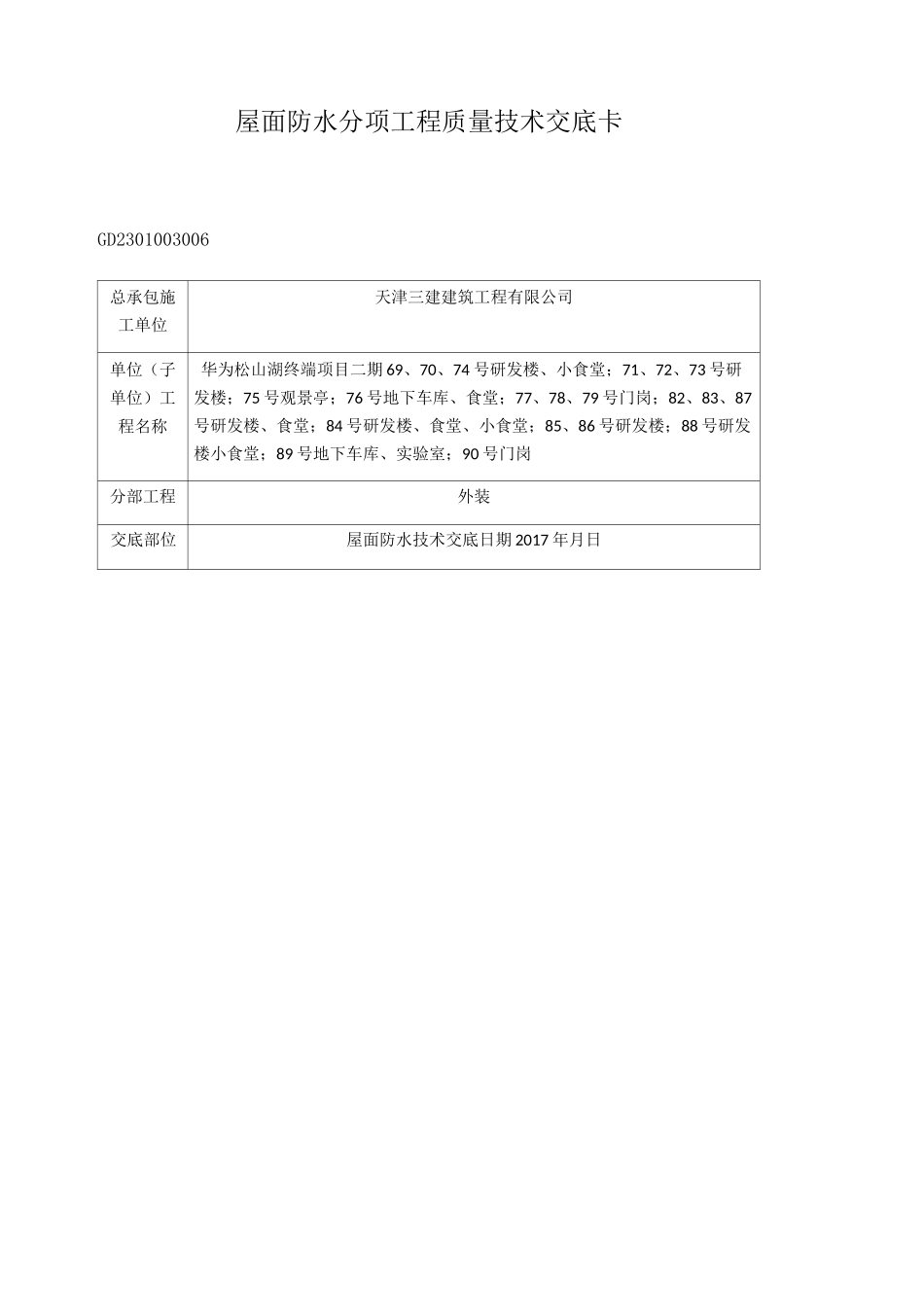

屋面防水分项工程质量技术交底卡GD2301003006总承包施工单位天津三建建筑工程有限公司单位(子单位)工程名称华为松山湖终端项目二期 69、70、74 号研发楼、小食堂;71、72、73 号研发楼;75 号观景亭;76 号地下车库、食堂;77、78、79 号门岗;82、83、87号研发楼、食堂;84 号研发楼、食堂、小食堂;85、86 号研发楼;88 号研发楼小食堂;89 号地下车库、实验室;90 号门岗分部工程外装交底部位屋面防水技术交底日期 2017 年月日1、作业条专业技术负责人:交底人:接收人:、自粘聚合物改性沥青防水卷材施工工艺1)防水基层必须平整牢固,不得有突出的尖角,凹坑和表面起砂现象,表面应清洁干燥,转角处应根据要求做半径为 50mm 的圆弧角。2)基层含水率要无明水珠即可。3)防水层施工前必须将基层上的尘土、砂粒、碎石、杂物、油污和砂浆突起物清除干净。底2、施工准备:1)清理防水基层的施工工具:铁锹、扫帚、吹尘器(或吸尘器)、手锤、钢凿、抹布等。内2)卷材铺贴的施工工具:剪刀、卷尺、弹线盒、滚刷、胶压辊等。3)施工时气温应在 5°C 以上,不宜在特别潮湿且不通风的环境中施工。施工现场应有良好的通风条件。容3、工艺流程:屋面防水分项工程质量技术交底卡GD2301003006总承包施工单位天津三建建筑工程有限公司单位(子单位)工程名称华为松山湖终端项目二期 69、70、74 号研发楼、小食堂;71、72、73 号研发楼;75 号观景亭;76 号地下车库、食堂;77、78、79 号门岗;82、83、87 号研发楼、食堂;84 号研发楼、食堂、小食堂;85、86 号研发楼;88 号研发楼小食堂;89 号地下车库、实验室;90 号门岗分部工程外装交底部位屋面防水技术交底日期 2017 年月日基层表面清理、修补 f 涂刷配套的基层处理剂 f 节点部位粘贴 f定位、弹基准线 f 铺贴自粘聚合物改性沥青防水卷材 f 辊压、排气 f 收头处理及搭接 f 组织验收 f 保护层施工。4、操作要点:1)卷材总体铺贴顺序为:先高跨,后低跨;同等高度,先远后近;交同一立面,从高向低处开始铺贴。2)打底涂:基面清理干净验收合格后,将专用基层处理剂均匀涂刷在基层表面,涂刷时按一个方向进行,厚薄均匀,不漏底、底不堆积,晾放至指触不粘。3)弹线、试铺:在底涂上按实际搭接面积弹出粘贴控制线,严格按粘贴控制线试铺及实际粘铺卷材,以确保卷材搭接宽度在内 8~10cm。根据现场特点,确定弹线密度,以便确保卷材粘贴顺直,不会因累...
