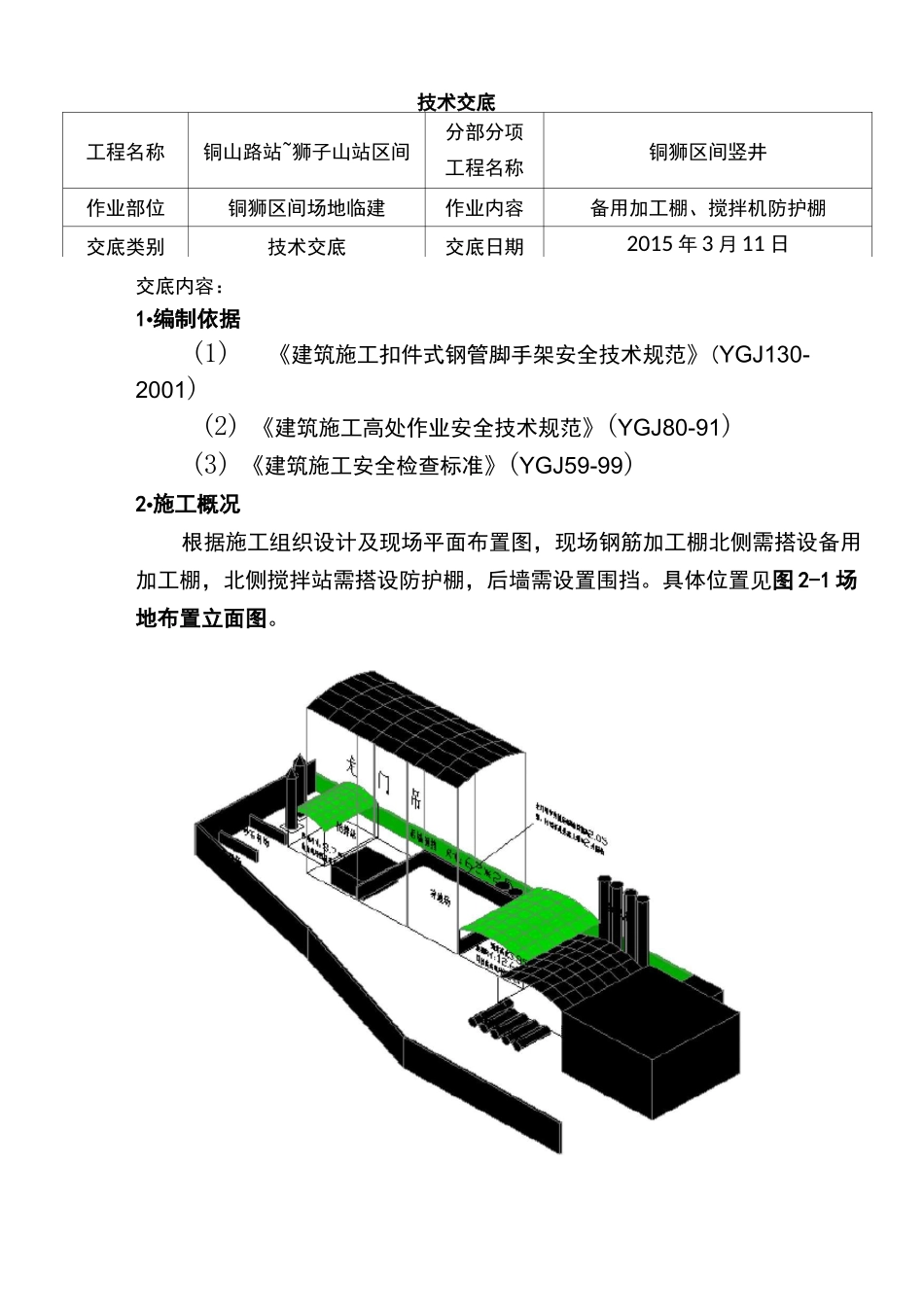

技术交底工程名称铜山路站~狮子山站区间分部分项工程名称铜狮区间竖井作业部位铜狮区间场地临建作业内容备用加工棚、搅拌机防护棚交底类别技术交底交底日期2015 年 3 月 11 日交底内容:1•编制依据(1)《建筑施工扣件式钢管脚手架安全技术规范》(YGJ130-2001)(2) 《建筑施工高处作业安全技术规范》(YGJ80-91)(3) 《建筑施工安全检查标准》(YGJ59-99)2•施工概况根据施工组织设计及现场平面布置图,现场钢筋加工棚北侧需搭设备用加工棚,北侧搅拌站需搭设防护棚,后墙需设置围挡

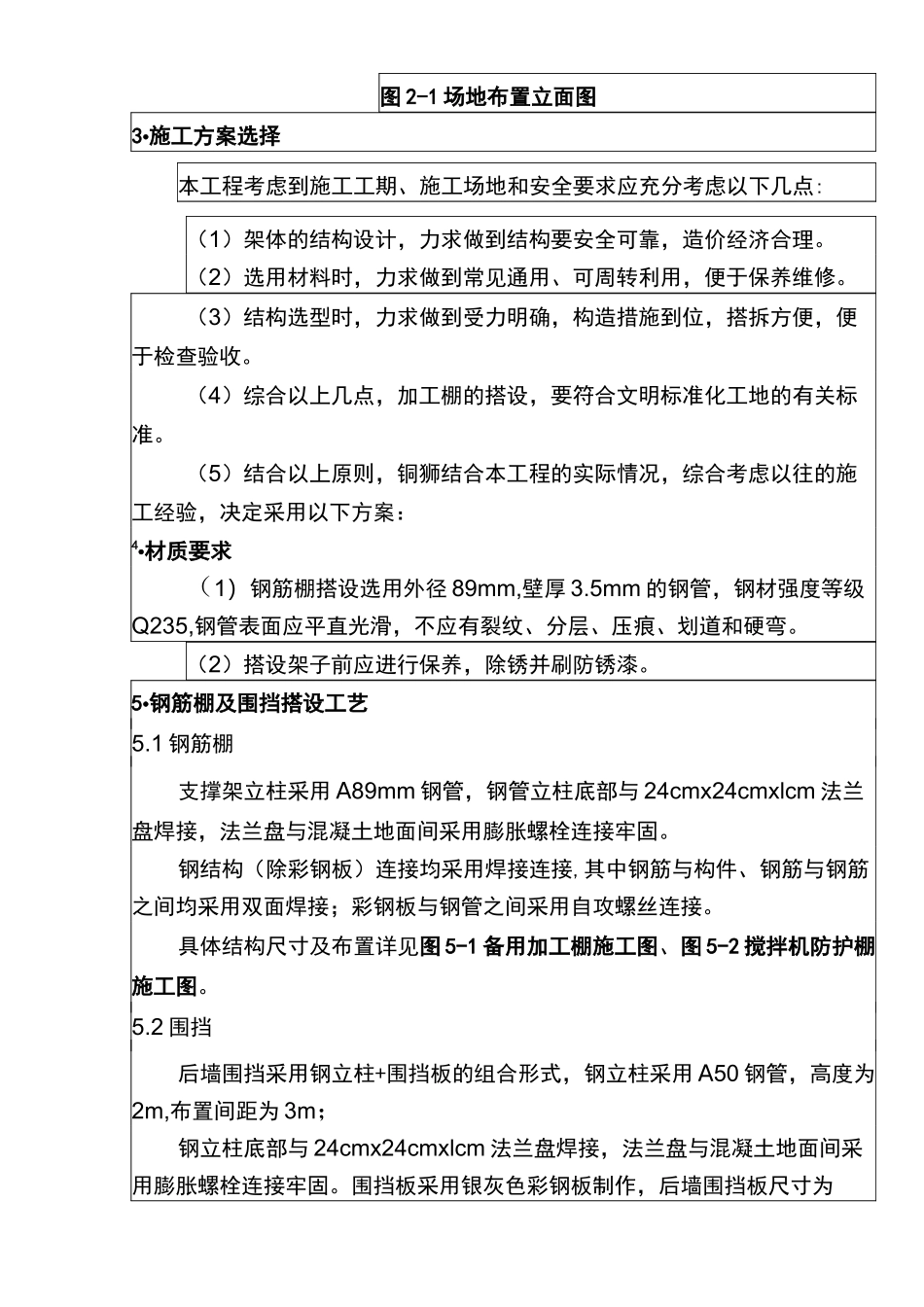

具体位置见图 2-1 场地布置立面图
图 2-1 场地布置立面图3•施工方案选择本工程考虑到施工工期、施工场地和安全要求应充分考虑以下几点:(1)架体的结构设计,力求做到结构要安全可靠,造价经济合理
(2)选用材料时,力求做到常见通用、可周转利用,便于保养维修
(3)结构选型时,力求做到受力明确,构造措施到位,搭拆方便,便于检查验收
(4)综合以上几点,加工棚的搭设,要符合文明标准化工地的有关标准
(5)结合以上原则,铜狮结合本工程的实际情况,综合考虑以往的施工经验,决定采用以下方案:4•材质要求(1)钢筋棚搭设选用外径 89mm,壁厚 3
5mm 的钢管,钢材强度等级Q235,钢管表面应平直光滑,不应有裂纹、分层、压痕、划道和硬弯
(2)搭设架子前应进行保养,除锈并刷防锈漆
5•钢筋棚及围挡搭设工艺5
1 钢筋棚支撑架立柱采用 A89mm 钢管,钢管立柱底部与 24cmx24cmxlcm 法兰盘焊接,法兰盘与混凝土地面间采用膨胀螺栓连接牢固
钢结构(除彩钢板)连接均采用焊接连接,其中钢筋与构件、钢筋与钢筋之间均采用双面焊接;彩钢板与钢管之间采用自攻螺丝连接
具体结构尺寸及布置详见图 5-1 备用加工棚施工图、图 5-2 搅拌机防护棚施工图

2 围挡后墙围挡采用钢立柱+围挡板
