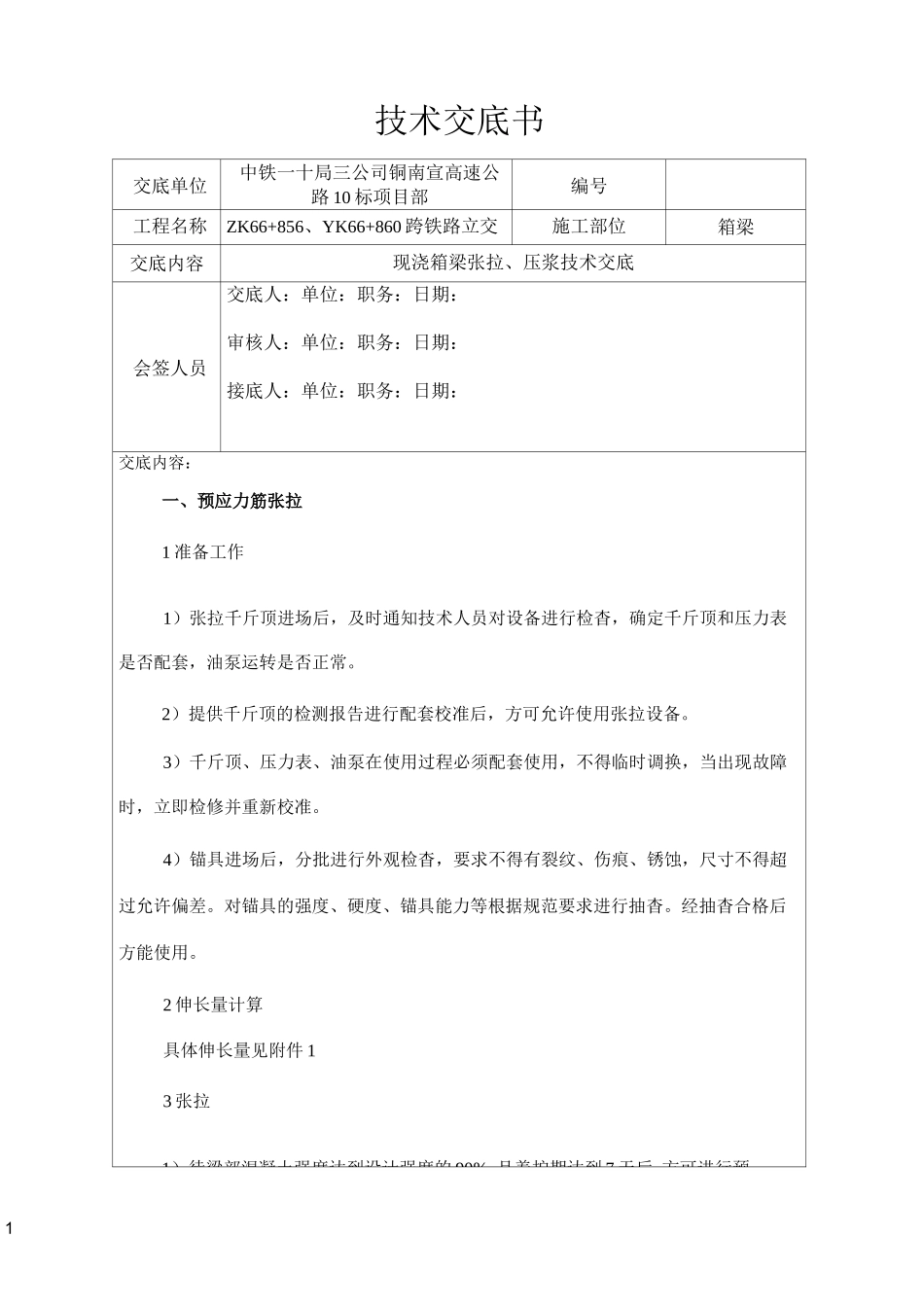

1技术交底书交底单位中铁一十局三公司铜南宣高速公路 10 标项目部编号工程名称ZK66+856、YK66+860 跨铁路立交施工部位箱梁交底内容现浇箱梁张拉、压浆技术交底会签人员交底人:单位:职务:日期:审核人:单位:职务:日期:接底人:单位:职务:日期:交底内容:一、预应力筋张拉1 准备工作1)张拉千斤顶进场后,及时通知技术人员对设备进行检杳,确定千斤顶和压力表是否配套,油泵运转是否正常
2)提供千斤顶的检测报告进行配套校准后,方可允许使用张拉设备
3)千斤顶、压力表、油泵在使用过程必须配套使用,不得临时调换,当出现故障时,立即检修并重新校准
4)锚具进场后,分批进行外观检杳,要求不得有裂纹、伤痕、锈蚀,尺寸不得超过允许偏差
对锚具的强度、硬度、锚具能力等根据规范要求进行抽杳
经抽杳合格后方能使用
2 伸长量计算具体伸长量见附件 13 张拉1)待梁部混凝土强度达到设计强度的 90%,且养护期达到 7 天后,方可进行预2应力张拉
2)张拉所用设备及材料应进行检查,对有裂纹、伤痕、锈蚀的锚具、夹片不得使用,所有的钢束在张拉点之间能自由移动,同时构件可以自由适应在施加预应力时产生的水平和垂直移动
对预应力筋进行张拉前,应对构件进行检查使千斤顶的张拉力作用线与预应力筋的轴线重合
3)张拉时,由有经验的预应力张拉工长指导,熟练的张拉工操作进行,现场技术员对整个过程都进行详细记录,并由现场监理当场确认
预应力采用伸长量与张拉应力双控,以应力控制为主,伸长量误差应在±6%范围,预应力张拉须对称进行,如出现异常情况及时通知项目总工
