车城西路污水工程污水井基坑预支护旋喷桩施工技术交底天台五路-天台四路段作业面已腾出,即将进行污水井基坑预支护旋喷桩的施工,以下为本次旋喷桩施工的技术要求及施工注意事项
一、施工工艺要求本路段基坑加固旋喷桩施工采用单管成桩法施工,在坑壁外侧增加一周直径为60cm的旋喷桩,间距400mm,桩长及根数见下表,桩身强度R≥1
井编号顶管坑类型长(顺管道)宽桩长根数W34工作井1051496W33接收井651270W32工作井10512
596W31接收井6512
570W30工作井10512
596技术参数为:注浆泵压力25Mpa钻杆提升速度25cm/min钻杆旋转速度为17r/min水灰比宜为1
0水泥用量250kg/m1.旋喷桩浆液材料:水泥:水泥采用强度等级为32
5的普通硅酸盐水泥,其性能必须符合《通用硅酸盐水泥》GB175-2007的规定,且在有效期内使用;严禁使用受潮、结块、变质的劣质水泥
水:饮用水或经化验符合混凝土拌合用水
2.试桩及确定工艺参数根据现场各层土样,在室内按不同的含水量和配合比进行试验,优选出最合理浆液配方后,必须在正式施工现场进行喷射成桩试验,确定旋喷管的转速、提升速度、注浆喷射压力、注浆量等参数,以查明喷射固结体的成桩直径和桩体强度,验证设计的可靠性和安全性

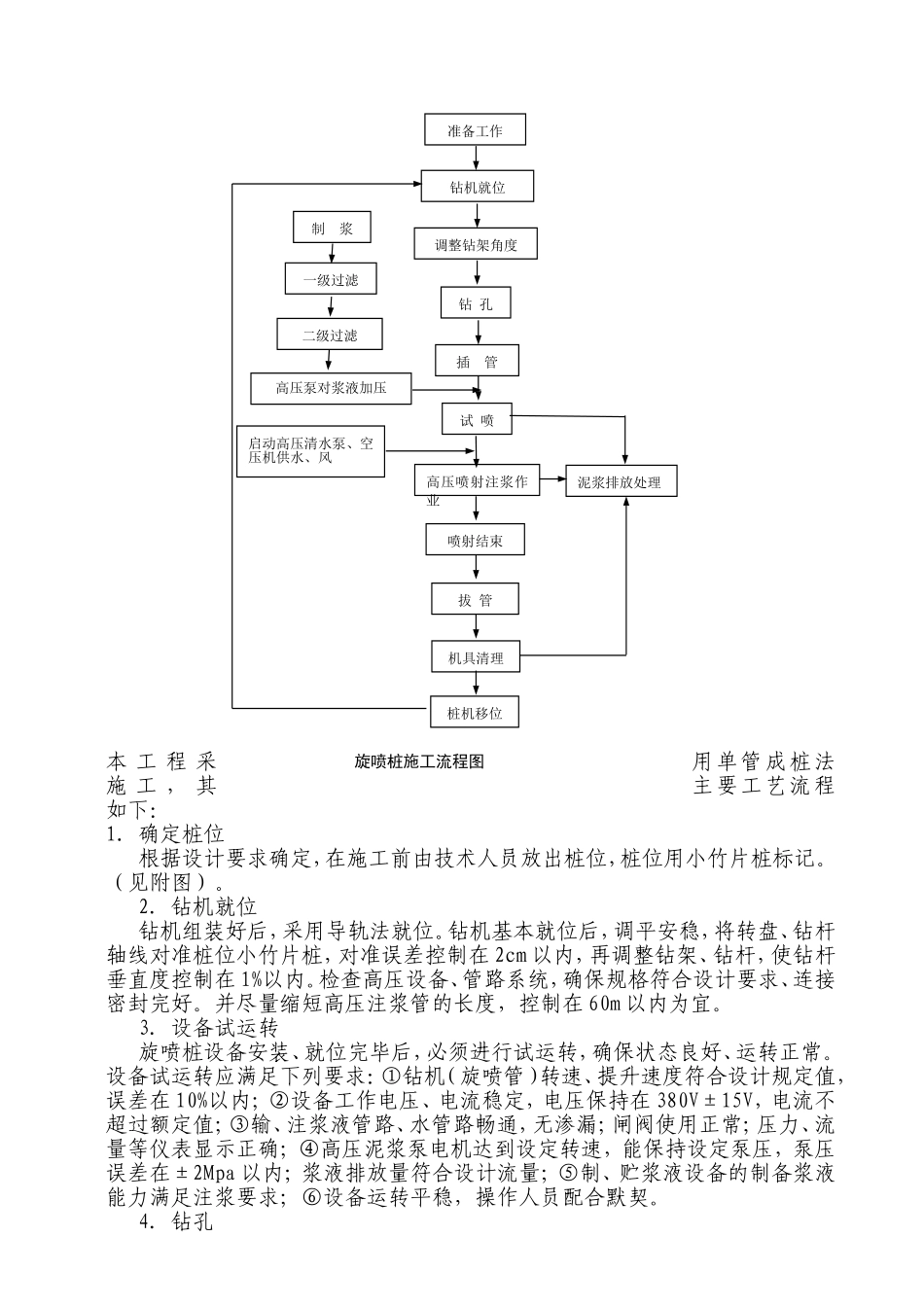

二、施工工艺流程本工程采用单管成桩法施工,其主要工艺流程如下:1
确定桩位根据设计要求确定,在施工前由技术人员放出桩位,桩位用小竹片桩标记
钻机就位钻机组装好后,采用导轨法就位
钻机基本就位后,调平安稳,将转盘、钻杆轴线对准桩位小竹片桩,对准误差控制在2cm以内,再调整钻架、钻杆,使钻杆垂直度控制在1%以内
检查高压设备、管路系统,确保规格符合设计要求、连接密封完好
并尽量缩短高压注浆管的长度,控制在60m以内为宜

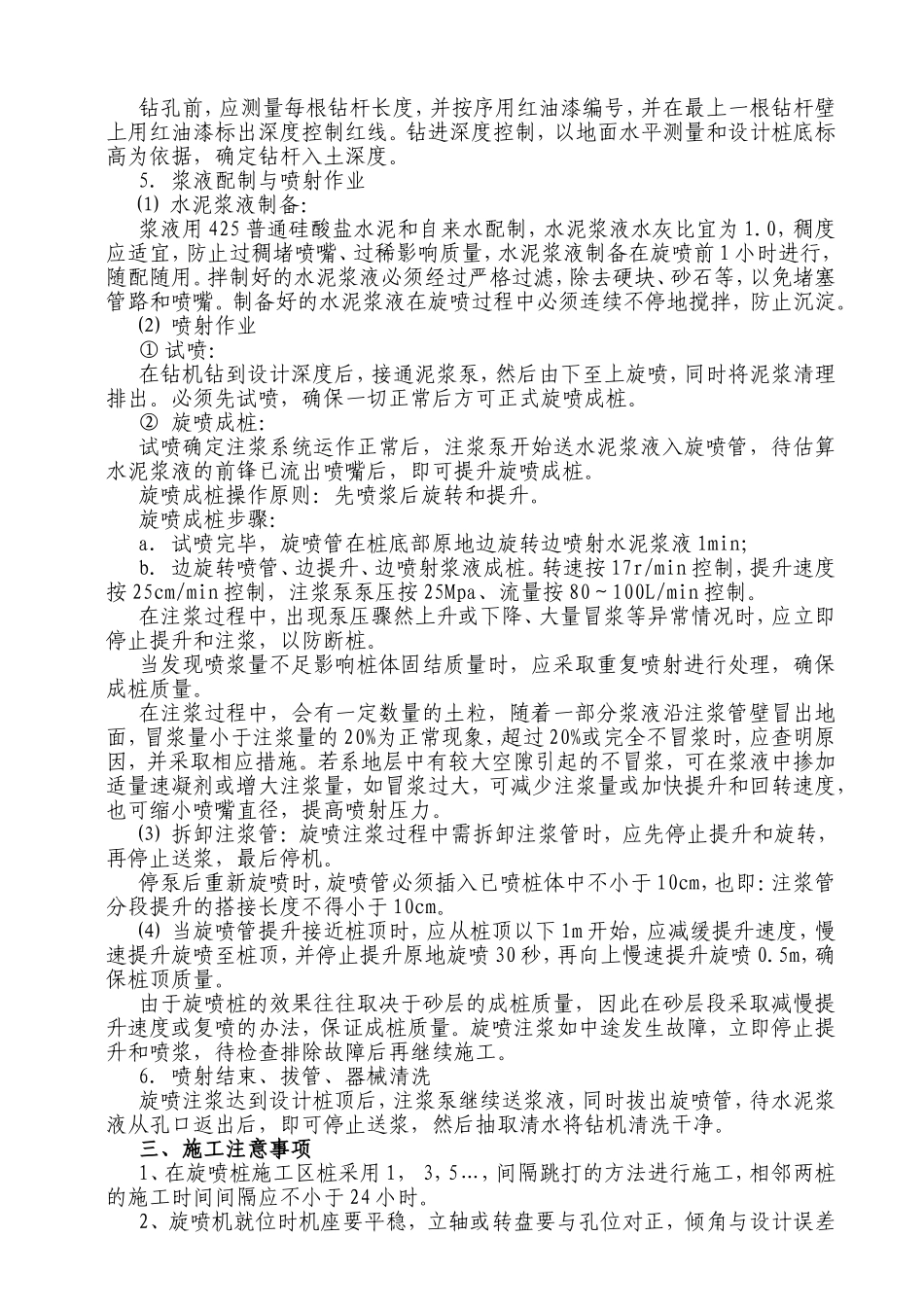

设备试运转旋喷桩设备安装、就位完毕后,必须进行试
