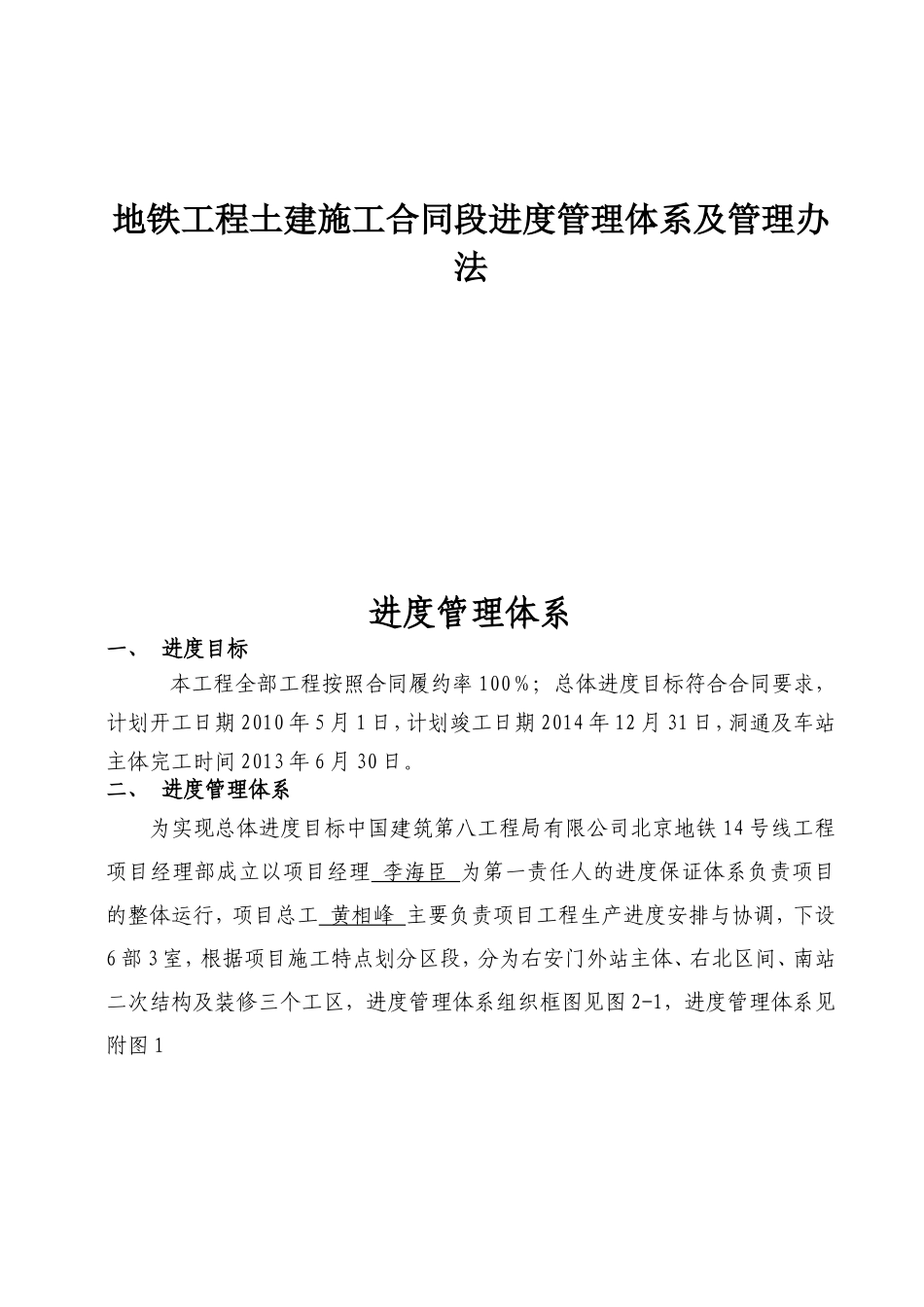

地铁工程土建施工合同段进度管理体系及管理办法进度管理体系一、进度目标本工程全部工程按照合同履约率100%;总体进度目标符合合同要求,计划开工日期2010年5月1日,计划竣工日期2014年12月31日,洞通及车站主体完工时间2013年6月30日
二、进度管理体系为实现总体进度目标中国建筑第八工程局有限公司北京地铁14号线工程项目经理部成立以项目经理李海臣为第一责任人的进度保证体系负责项目的整体运行,项目总工黄相峰主要负责项目工程生产进度安排与协调,下设6部3室,根据项目施工特点划分区段,分为右安门外站主体、右北区间、南站二次结构及装修三个工区,进度管理体系组织框图见图2-1,进度管理体系见附图1图2-1进度管理组织组织框图三、进度管理制度1
进度计划的编制:a
总体计划:根据业主的工期要求和现场实际情况,编制总控计划,并根据业主总工期变化及时进行调整
月计划:每月20日项目经理部根据总控计划和各阶段实施情况及本月生产条件落实情况向各协作单位下达月度指令计划
当月23日经理部将正式生产计划正式报送业主和监理公司
周计划:各协作单位于每周四把本周(下周五至周四)周计划上报项目工程部,经工程部审核,并报生产经理经批准后,于周一下达实施
进度计划的检查
计划的检查分以下二步:首先是周计划的检查:各协作单位于每周四上午参加项目部例会时进行周计划的检查,主要对周形象进度完成情况和配套计划的兑现率进行检查,找出影响施工进度的主要因素,检查结果由项目工程部在例会上公布
其次是月计划的检查:每月20日各协作单位参加项目工程部组织的月度计划的检查,主要对本月形象进度完成情况和配套计划的兑现率进行检查;同时各协作单位通过检查,找出影响进度的各种因素,并采取对策
月计划检查完成后绘制月实际进度与计划进度对比图,上报公司施工管理部
进度计划的调整:a

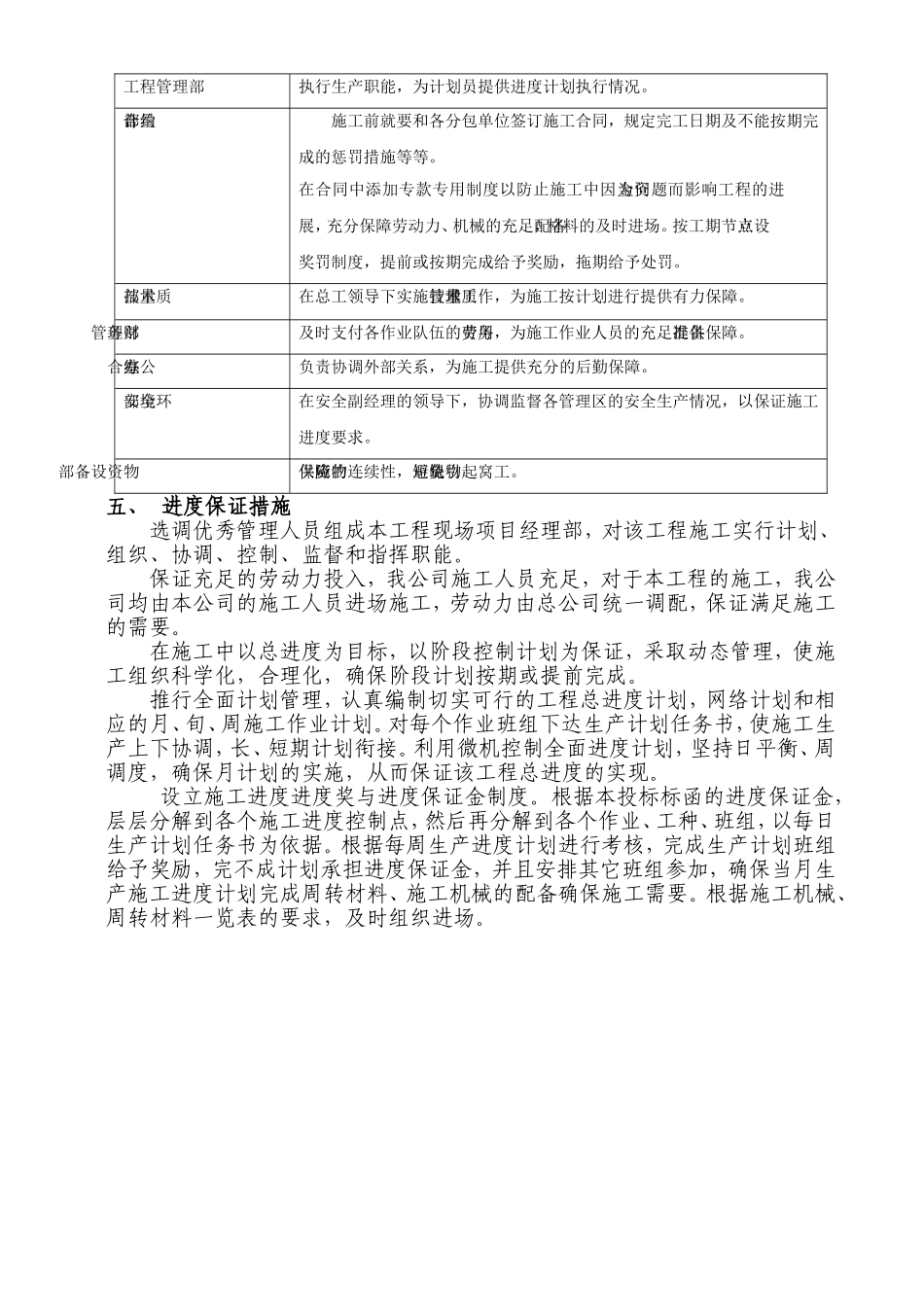

月计划的调整:每周根据各周计划的检
