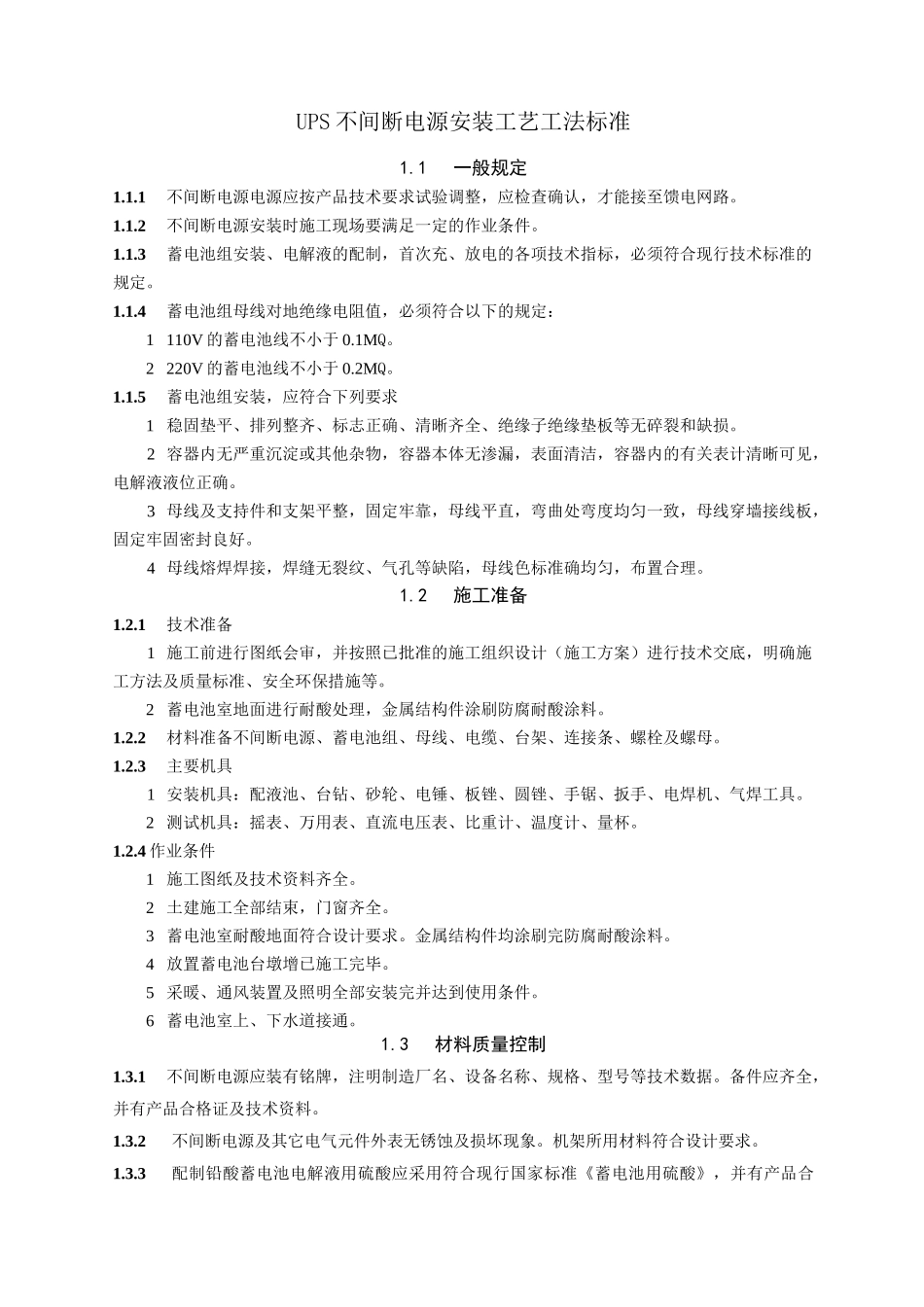

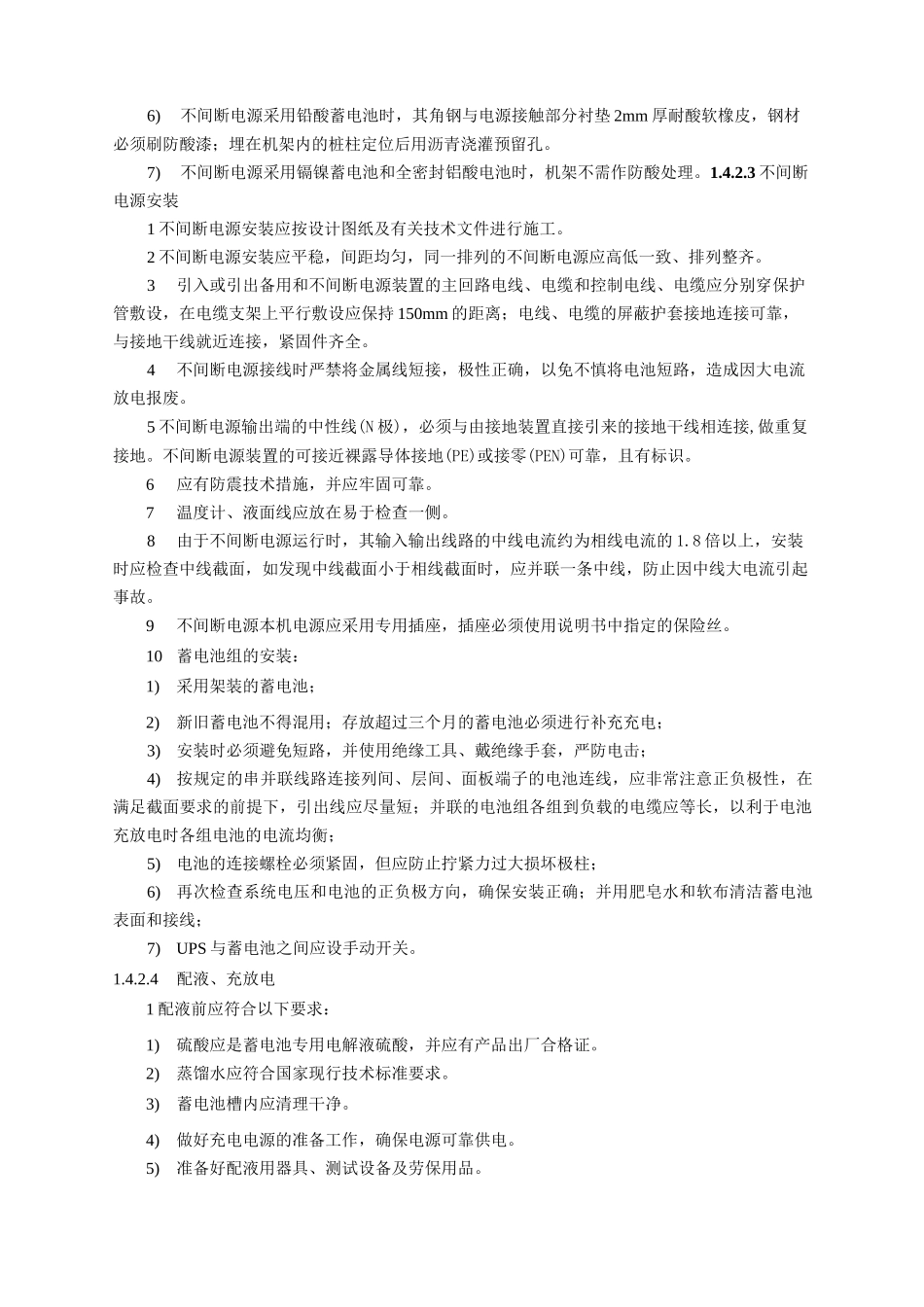

UPS 不间断电源安装工艺工法标准1
1一般规定1
1不间断电源电源应按产品技术要求试验调整,应检查确认,才能接至馈电网路
2不间断电源安装时施工现场要满足一定的作业条件
3蓄电池组安装、电解液的配制,首次充、放电的各项技术指标,必须符合现行技术标准的规定
4蓄电池组母线对地绝缘电阻值,必须符合以下的规定:1 110V 的蓄电池线不小于 0
2 220V 的蓄电池线不小于 0
5蓄电池组安装,应符合下列要求1 稳固垫平、排列整齐、标志正确、清晰齐全、绝缘子绝缘垫板等无碎裂和缺损
2 容器内无严重沉淀或其他杂物,容器本体无渗漏,表面清洁,容器内的有关表计清晰可见,电解液液位正确
3 母线及支持件和支架平整,固定牢靠,母线平直,弯曲处弯度均匀一致,母线穿墙接线板,固定牢固密封良好
4 母线熔焊焊接,焊缝无裂纹、气孔等缺陷,母线色标准确均匀,布置合理
2施工准备1
1技术准备1 施工前进行图纸会审,并按照已批准的施工组织设计(施工方案)进行技术交底,明确施工方法及质量标准、安全环保措施等
2 蓄电池室地面进行耐酸处理,金属结构件涂刷防腐耐酸涂料
2材料准备不间断电源、蓄电池组、母线、电缆、台架、连接条、螺栓及螺母
3主要机具1 安装机具:配液池、台钻、砂轮、电锤、板锉、圆锉、手锯、扳手、电焊机、气焊工具
2 测试机具:摇表、万用表、直流电压表、比重计、温度计、量杯
4 作业条件1 施工图纸及技术资料齐全
2 土建施工全部结束,门窗齐全
3 蓄电池室耐酸地面符合设计要求
金属结构件均涂刷完防腐耐酸涂料
4 放置蓄电池台墩增已施工完毕
5 采暖、通风装置及照明全部安装完并达到使用条件
6 蓄电池室上、下水道接通
3材料质量控制1
1不间断电源应装有铭牌,注明制造厂名、设备名称、规格、型号等技术
