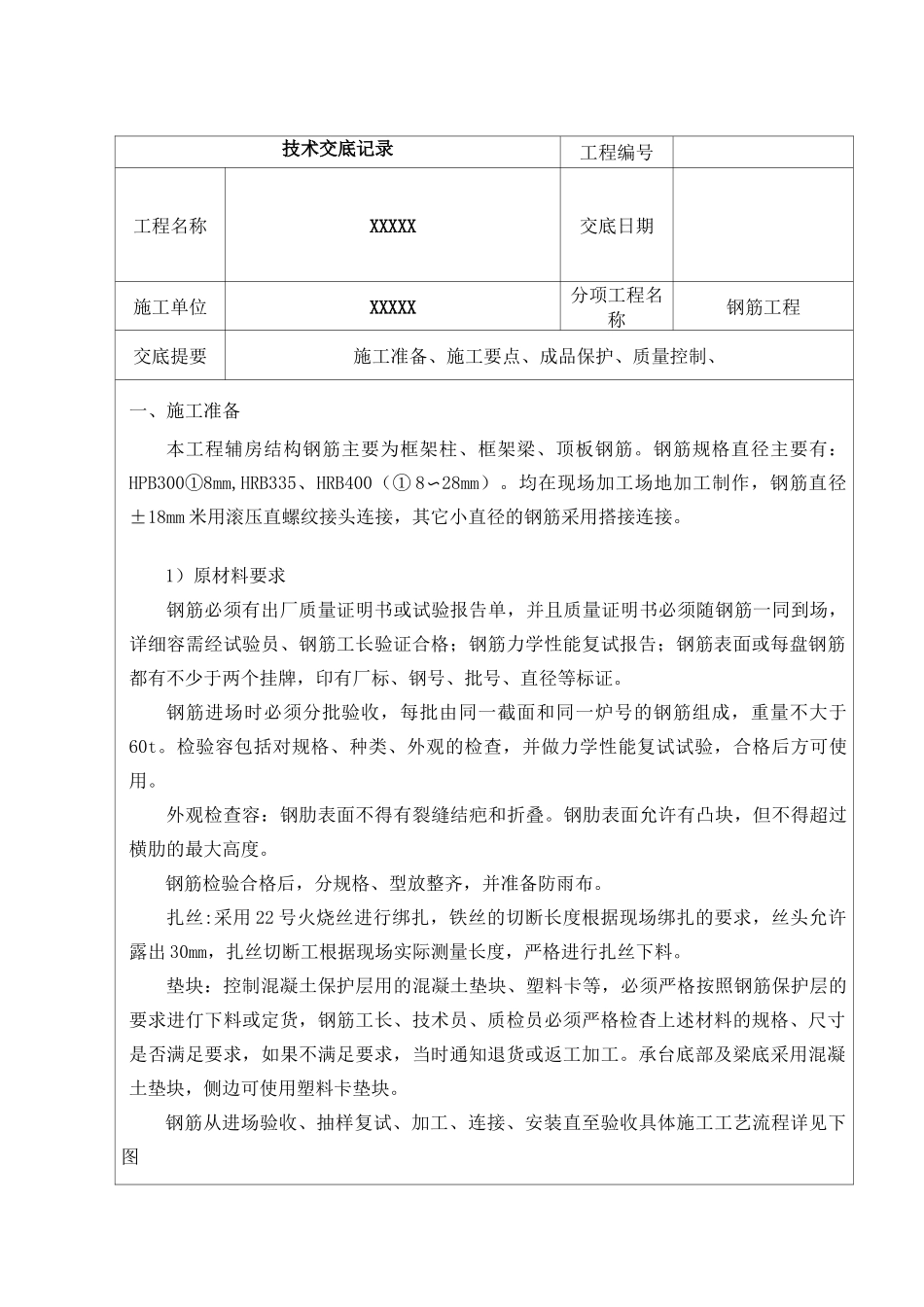

技术交底记录工程编号工程名称XXXXX交底日期施工单位XXXXX分项工程名称钢筋工程交底提要施工准备、施工要点、成品保护、质量控制、一、施工准备本工程辅房结构钢筋主要为框架柱、框架梁、顶板钢筋
钢筋规格直径主要有:HPB300①8mm,HRB335、HRB400(① 8〜28mm)
均在现场加工场地加工制作,钢筋直径±18mm 米用滚压直螺纹接头连接,其它小直径的钢筋采用搭接连接
1)原材料要求钢筋必须有出厂质量证明书或试验报告单,并且质量证明书必须随钢筋一同到场,详细容需经试验员、钢筋工长验证合格;钢筋力学性能复试报告;钢筋表面或每盘钢筋都有不少于两个挂牌,印有厂标、钢号、批号、直径等标证
钢筋进场时必须分批验收,每批由同一截面和同一炉号的钢筋组成,重量不大于60t
检验容包括对规格、种类、外观的检查,并做力学性能复试试验,合格后方可使用
外观检查容:钢肋表面不得有裂缝结疤和折叠
钢肋表面允许有凸块,但不得超过横肋的最大高度
钢筋检验合格后,分规格、型放整齐,并准备防雨布
扎丝:采用 22 号火烧丝进行绑扎,铁丝的切断长度根据现场绑扎的要求,丝头允许露出 30mm,扎丝切断工根据现场实际测量长度,严格进行扎丝下料
垫块:控制混凝土保护层用的混凝土垫块、塑料卡等,必须严格按照钢筋保护层的要求进仃下料或定货,钢筋工长、技术员、质检员必须严格检杳上述材料的规格、尺寸是否满足要求,如果不满足要求,当时通知退货或返工加工
承台底部及梁底采用混凝土垫块,侧边可使用塑料卡垫块

钢筋从进场验收、抽样复试、加工、连接、安装直至验收具体施工工艺流程详见下图2)作业条件各种设备在操作前检修完好,保证正常运转,并符合安全要求规定
钢筋配料人员要熟识图纸、会审记录及现行施工规,按图纸要求的钢筋规格、形状、尺寸、数量正确合理的填写钢筋抽料表,计算出钢筋的用量
所有放样料单均须符合设计及施工规要求,对
