技术交底书技术交底书表格编号1310项目名称哈牡客专 SG-4 标共 5 页交底编号LJGC20180428-2工程名称隧道工程设计文件图号哈牡客专施隧参施工部位踏步交底日期2018 年 4 月 28 日一、技术交底范围本交底适用于镇北隧道、镇东隧道、二道桥子隧道、月星隧道段保温出水口施工
二、设计情况技术标准()《隧道防排水参考图》(图号:哈牡客专施遂参)()施工现场现有施工条件及相关资源配置
施工准备工作原材料进场储备竹胶板,钢筋,排水管由物机部提前按计划采购进场
人员配置施工人员应结合试验段施工方案、机械、人员组合、工期要求进行合理配置
可根据具体情况配置若干劳务工人
主要施工人员配置表序号人员名称人数作业内容备注领工员负责现场指挥,机械设备调配、安全工作技术员负责底座混凝土施工测量放样、混凝土浇注质量控制安全员负责现场安全工作电工施工中用电,电路检修木工模板的安装、加固、拆除工作混凝土工混凝土捣固、收面普工混凝土浇注摊平、混凝土泵车或地泵管道拆卸、模板转运合计机具设社置主要施工机械设备配置表序号设备名称单位规格型号数量切锯台振捣棒台三、施工工艺洞口保温水沟宜在洞口工程完成时、具备条件时施工
还应注意保护既有建筑物的 安 全 , 当 开 挖 对 其 有 影 响 时 应 做 好 保 护 措 施
施 工 时 避 开 雨 雪 天 气

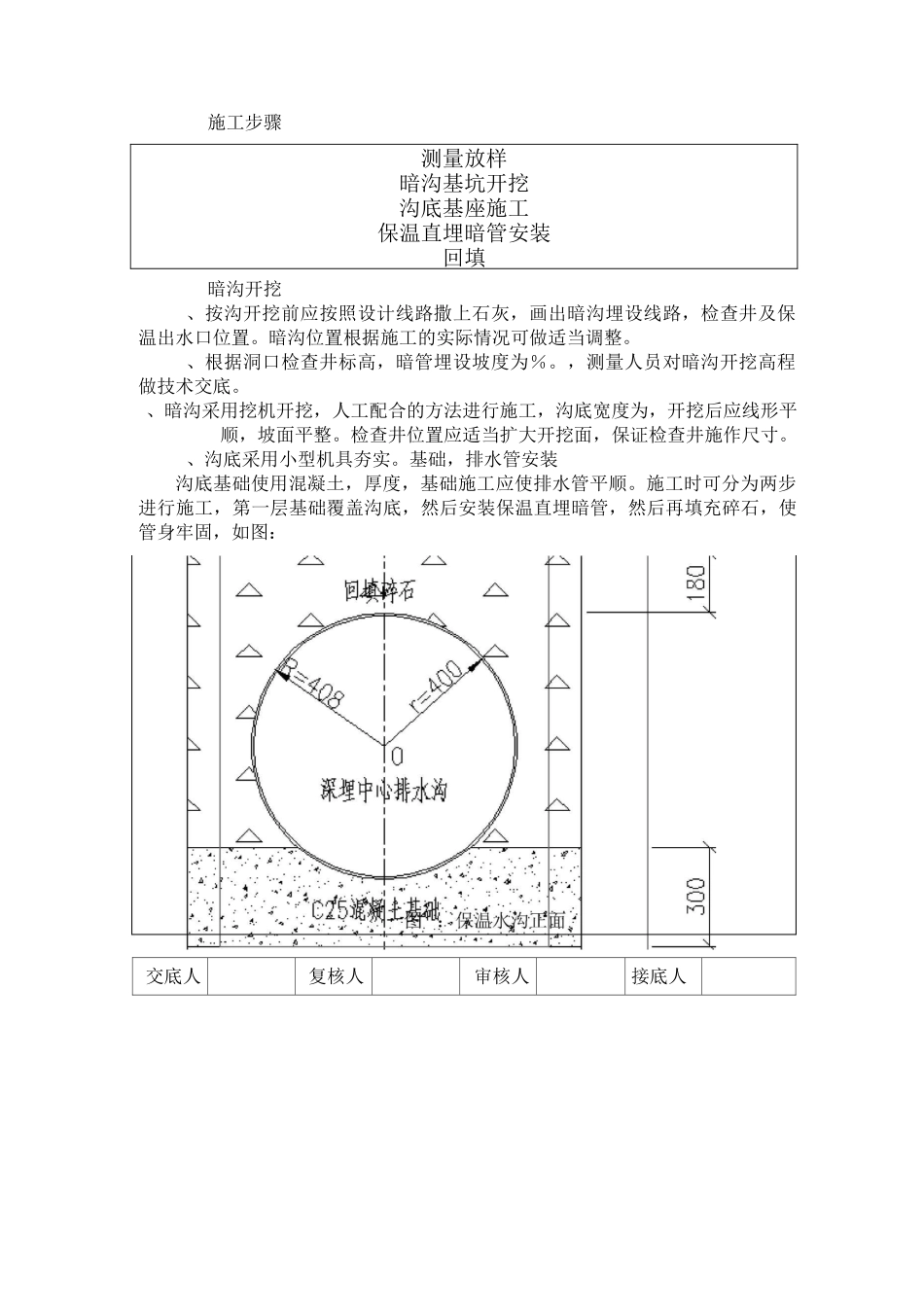

交底人复核人审核人接底人施工步骤测量放样暗沟基坑开挖沟底基座施工保温直埋暗管安装回填暗沟开挖、按沟开挖前应按照设计线路撒上石灰,画出暗沟埋设线路,检查井及保温出水口位置
暗沟位置根据施工的实际情况可做适当调整
、根据洞口检查井标高,暗管埋设坡度为%
,测量人员对暗沟开挖高程做技术交底
、暗沟采用挖机开挖,人工配合的方法进行施工,沟底宽度为,开挖后应线形平顺,坡面平整
检查井位置应适当扩大开挖面,保证检查井施作尺寸
、沟底采用小型机具夯实
