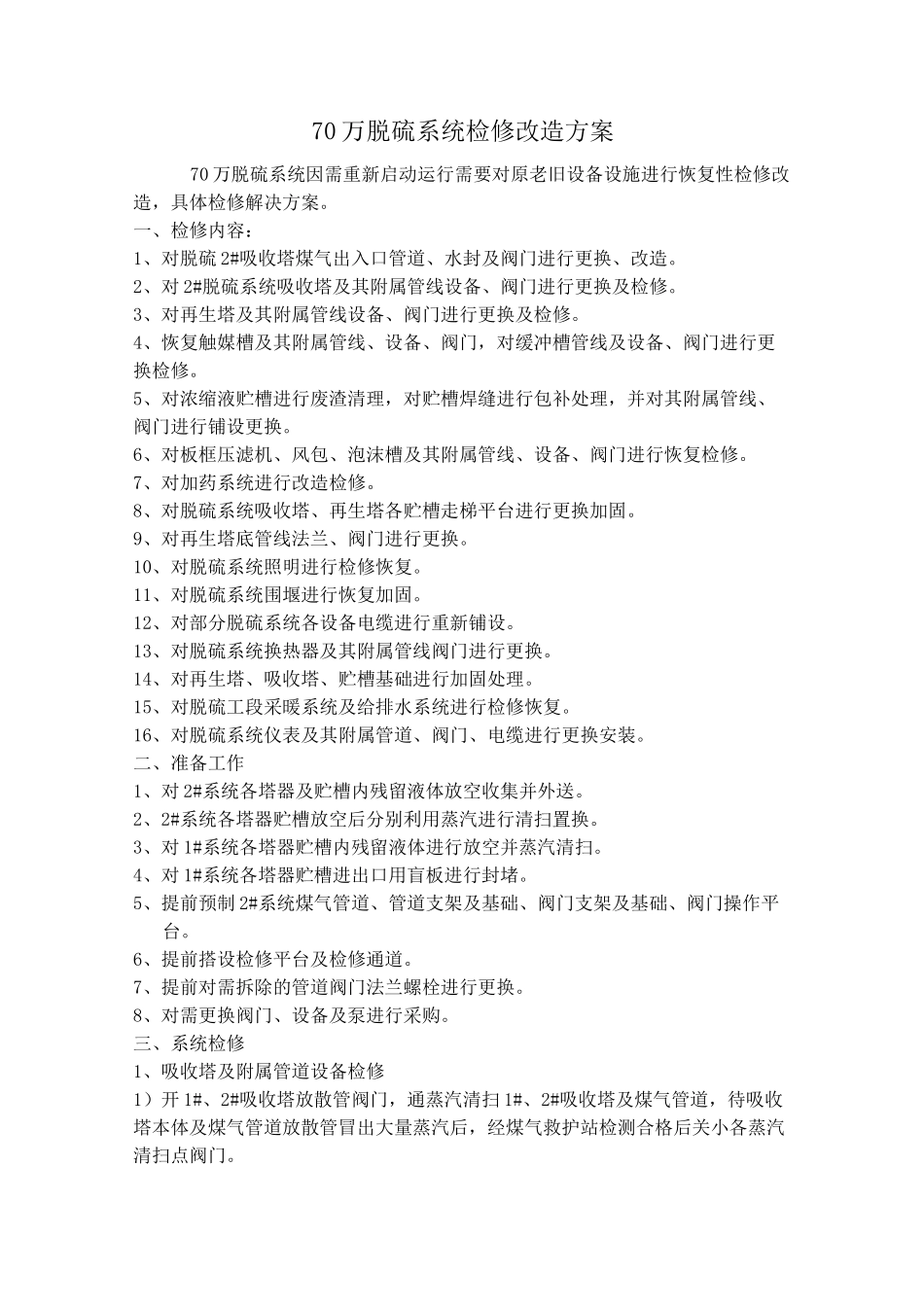

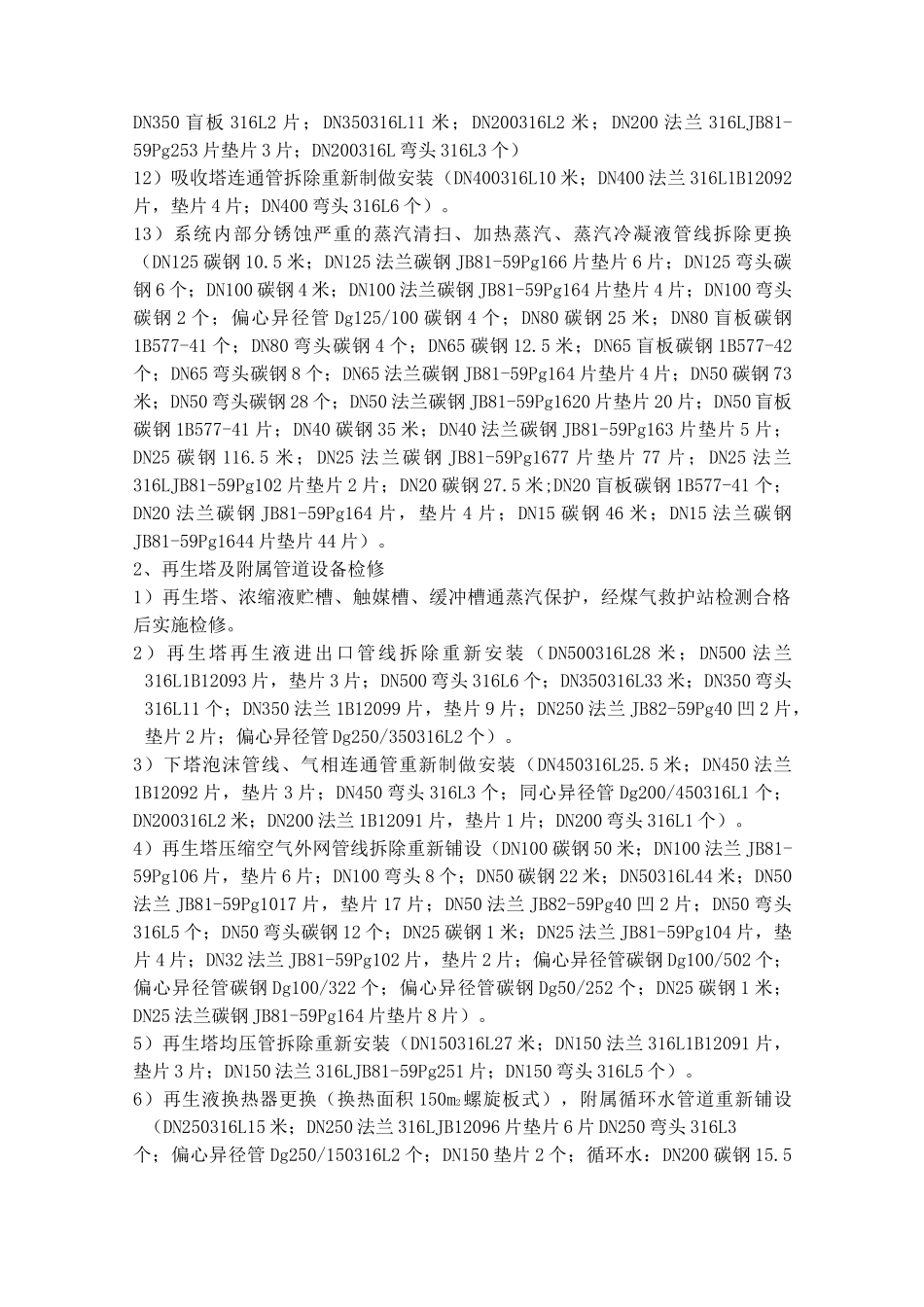

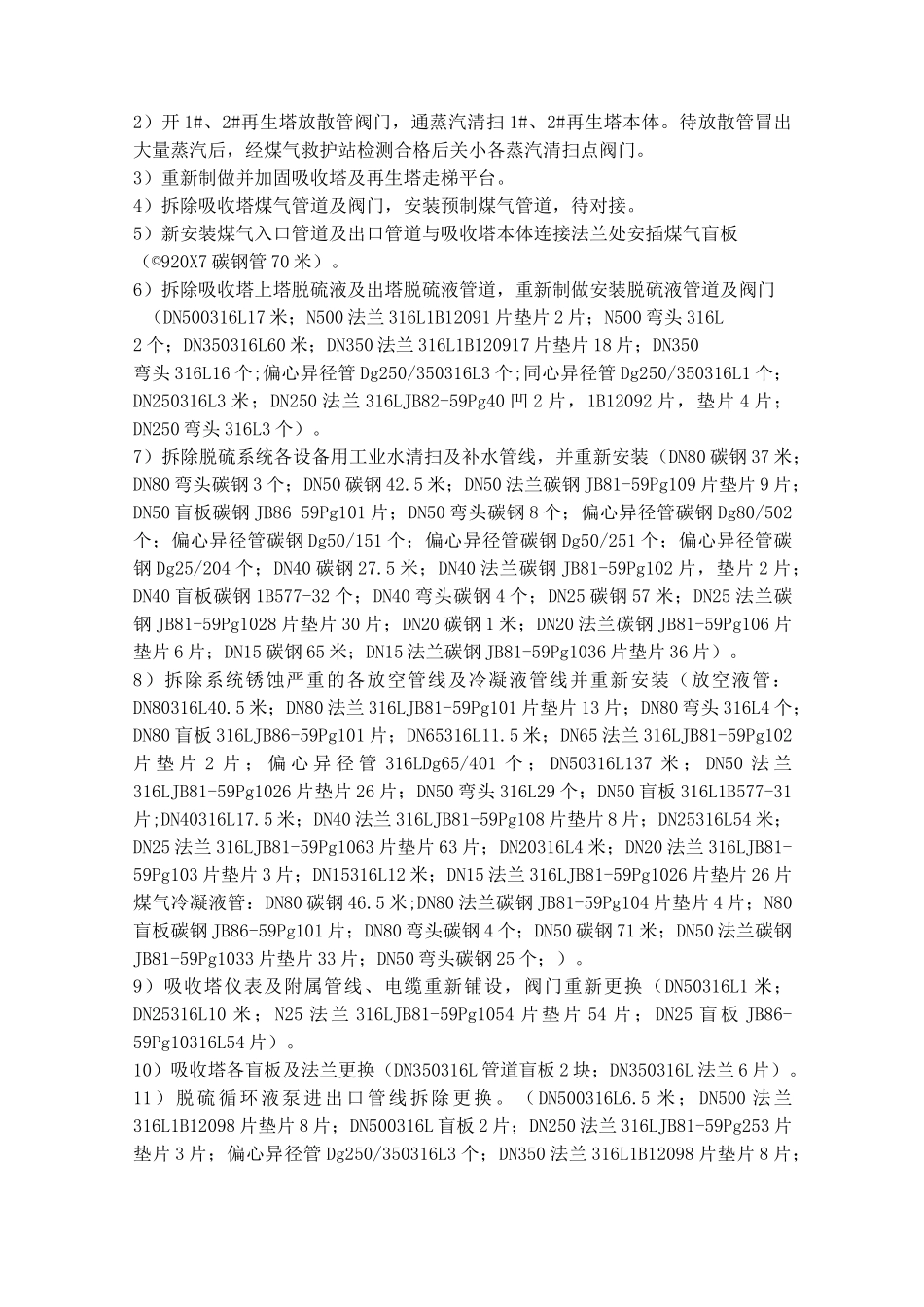

70 万脱硫系统检修改造方案70 万脱硫系统因需重新启动运行需要对原老旧设备设施进行恢复性检修改造,具体检修解决方案。一、检修内容:1、对脱硫 2#吸收塔煤气出入口管道、水封及阀门进行更换、改造。2、对 2#脱硫系统吸收塔及其附属管线设备、阀门进行更换及检修。3、对再生塔及其附属管线设备、阀门进行更换及检修。4、恢复触媒槽及其附属管线、设备、阀门,对缓冲槽管线及设备、阀门进行更换检修。5、对浓缩液贮槽进行废渣清理,对贮槽焊缝进行包补处理,并对其附属管线、阀门进行铺设更换。6、对板框压滤机、风包、泡沫槽及其附属管线、设备、阀门进行恢复检修。7、对加药系统进行改造检修。8、对脱硫系统吸收塔、再生塔各贮槽走梯平台进行更换加固。9、对再生塔底管线法兰、阀门进行更换。10、对脱硫系统照明进行检修恢复。11、对脱硫系统围堰进行恢复加固。12、对部分脱硫系统各设备电缆进行重新铺设。13、对脱硫系统换热器及其附属管线阀门进行更换。14、对再生塔、吸收塔、贮槽基础进行加固处理。15、对脱硫工段采暖系统及给排水系统进行检修恢复。16、对脱硫系统仪表及其附属管道、阀门、电缆进行更换安装。二、准备工作1、对 2#系统各塔器及贮槽内残留液体放空收集并外送。2、2#系统各塔器贮槽放空后分别利用蒸汽进行清扫置换。3、对 1#系统各塔器贮槽内残留液体进行放空并蒸汽清扫。4、对 1#系统各塔器贮槽进出口用盲板进行封堵。5、提前预制 2#系统煤气管道、管道支架及基础、阀门支架及基础、阀门操作平台。6、提前搭设检修平台及检修通道。7、提前对需拆除的管道阀门法兰螺栓进行更换。8、对需更换阀门、设备及泵进行采购。三、系统检修1、吸收塔及附属管道设备检修1)开 1#、2#吸收塔放散管阀门,通蒸汽清扫 1#、2#吸收塔及煤气管道,待吸收塔本体及煤气管道放散管冒出大量蒸汽后,经煤气救护站检测合格后关小各蒸汽清扫点阀门。2)开 1#、2#再生塔放散管阀门,通蒸汽清扫 1#、2#再生塔本体。待放散管冒出大量蒸汽后,经煤气救护站检测合格后关小各蒸汽清扫点阀门。3)重新制做并加固吸收塔及再生塔走梯平台。4)拆除吸收塔煤气管道及阀门,安装预制煤气管道,待对接。5)新安装煤气入口管道及出口管道与吸收塔本体连接法兰处安插煤气盲板(©920X7 碳钢管 70 米)。6)拆除吸收塔上塔脱硫液及出塔脱硫液管道,重新制做安装脱硫液管道及阀门(DN500316L17 米;N500 法兰 316L1B12091 片垫片 2 片;N500 弯头...
