施工机械设备设备配置计划设备配置计划是我们将针对工程施工所投入所有机械设备、仪器进行策划,主要由机械设备投入和检验、试验及仪器投入两部分组成
本条主要由设备配置计划编制原则、主要机械设备及仪器配置计划、分阶段机械设备投入安排和主要机械设备及仪器配置保证措施组成
1设备配置计划编制原则机械设备是施工资源最重要的一个组成部分,采用先进的机械、设备,制定与工程进度计划相适应的、合理的、详尽的机械设备计划是保证工程按期顺利完成的前提条件,我们将本着机械化、自动化、先进化、精密化的原则,根据工程总体部署和各工序的要求,结合不同施工阶段主导施工工序配备足够先进机械设备,进行动态管理,提高机械使用率,最大限度的满足机械化施工
2主要机械设备及仪器配置计划本工程主要机械设备配置计划、主要仪器配置计划见表2

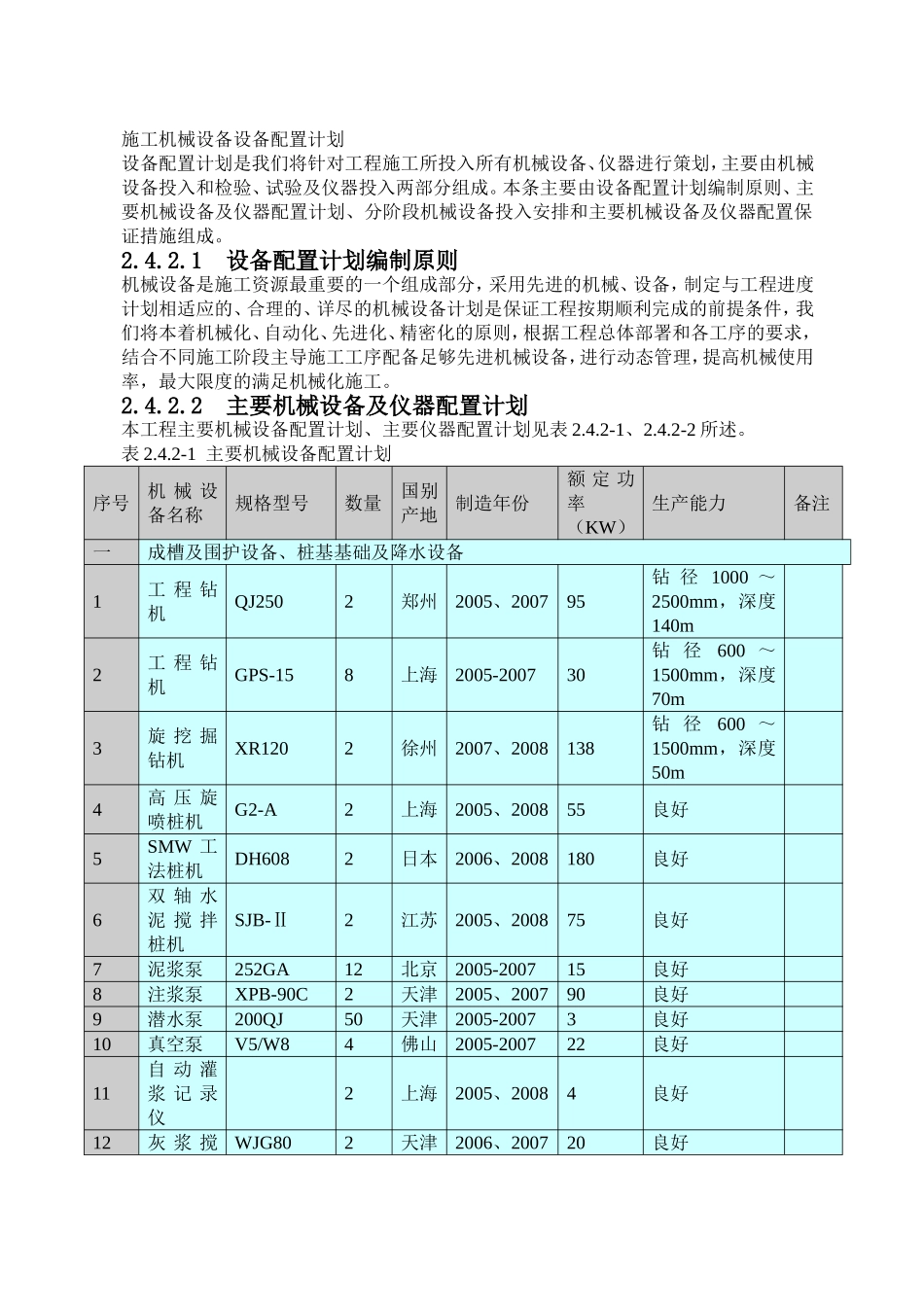

2-1主要机械设备配置计划序号机械设备名称规格型号数量国别产地制造年份额定功率(KW)生产能力备注一成槽及围护设备、桩基基础及降水设备1工程钻机QJ2502郑州2005、200795钻径1000~2500mm,深度140m2工程钻机GPS-158上海2005-200730钻径600~1500mm,深度70m3旋挖掘钻机XR1202徐州2007、2008138钻径600~1500mm,深度50m4高压旋喷桩机G2-A2上海2005、200855良好5SMW工法桩机DH6082日本2006、2008180良好6双轴水泥搅拌桩机SJB-Ⅱ2江苏2005、200875良好7泥浆泵252GA12北京2005-200715良好8注浆泵XPB-90C2天津2005、200790良好9潜水泵200QJ50天津2005-20073良好10真空泵V5/W84佛山2005-200722良好11自动灌浆记录仪2上海2005、20084良好12灰浆
