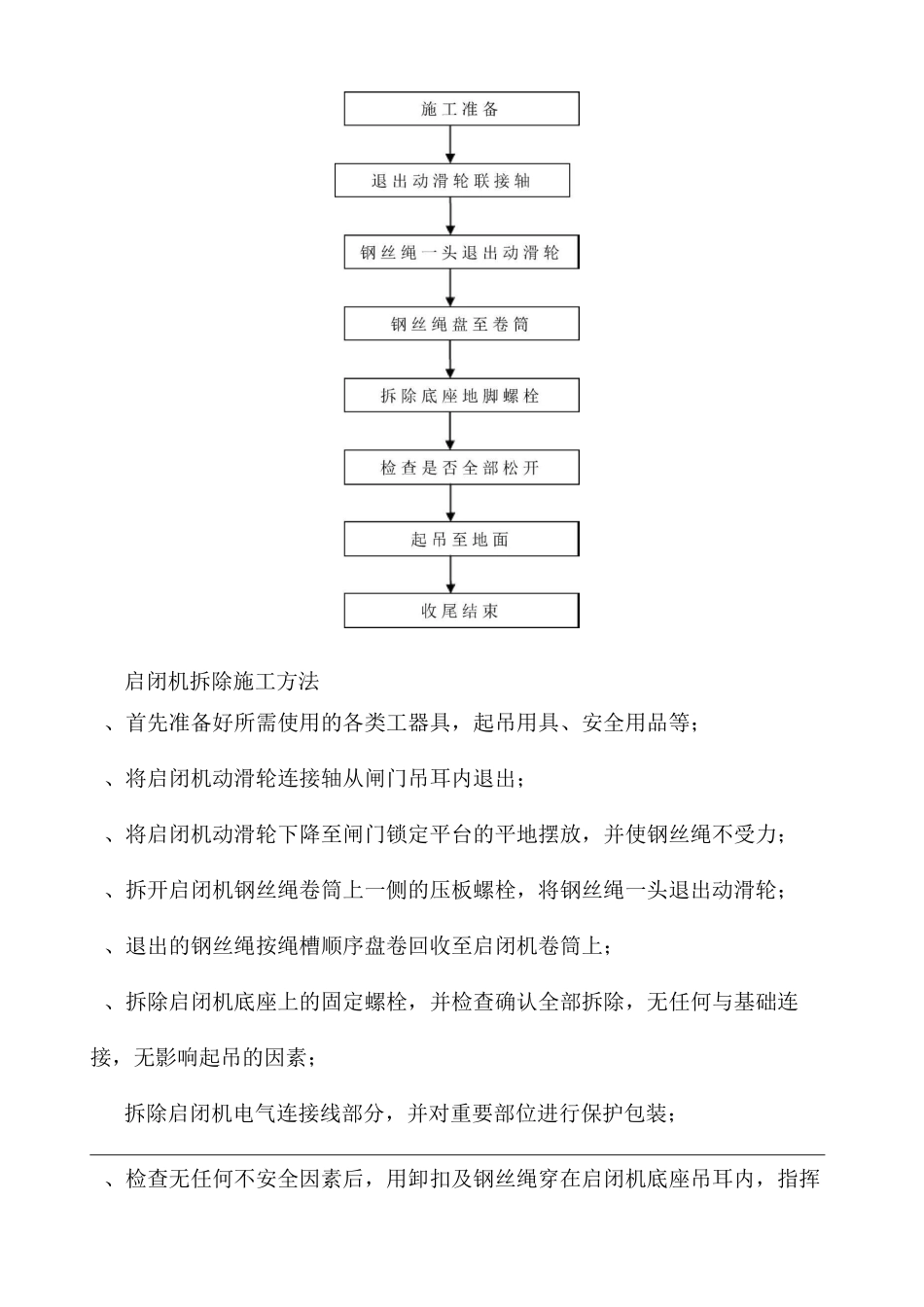

固定卷扬式启闭机拆除工程aaaaXXXX项目部年月曰工程概况本项目所需拆除的启闭机为固定卷扬式启闭机,容量为 2500kN,采用双吊点,启闭机型号:QPG2X1600KN,启闭扬程 27 米,每台启闭机重量为 45.6t,共设 2 台启闭机。2.施工总体布置起重设备配置总体布置安排两台汽车式起重机联合进行起吊,可以在安全范围内满足施工要求。2.2 人员配置人力资源见表。表人力资源表序号工种人数备注项目负责人人技术负责人人电焊工人起重工人铆工人吊车驾驶员人合计人次2.3 施工准备施工前应仔细阅读启闭机的安装图纸,编制施工作业指导书,对该启闭机拆除工作对施工人员进行技术交底和安全教育。3DDDD3.1 施工流程图启闭机拆除施工方法、首先准备好所需使用的各类工器具,起吊用具、安全用品等;、将启闭机动滑轮连接轴从闸门吊耳内退出;、将启闭机动滑轮下降至闸门锁定平台的平地摆放,并使钢丝绳不受力;、拆开启闭机钢丝绳卷筒上一侧的压板螺栓,将钢丝绳一头退出动滑轮;、退出的钢丝绳按绳槽顺序盘卷回收至启闭机卷筒上;、拆除启闭机底座上的固定螺栓,并检查确认全部拆除,无任何与基础连接,无影响起吊的因素;拆除启闭机电气连接线部分,并对重要部位进行保护包装;、检查无任何不安全因素后,用卸扣及钢丝绳穿在启闭机底座吊耳内,指挥吊车准备起吊;、缓慢起吊,使启闭机离开基础公分并检查各方面安全情况;、缓慢起吊并吊运至地面。DDDDDDDDDDDD、凡参加施工的人员,必须熟知吊运方法和工程内容,按方案要求进行施工。、安装施工过程中,施工现场安全员职责如下:施工负责人,负责整个吊装过程的安全;起重工,负责吊装地面及高空作业的安全;、施工中凡参加高空作业的人员,必须在操作时戴安全带,并系在安全可靠的地方。携带的工具应有保险绳防止脱手坠落。、施工人员必须按要求戴好安全帽。、在吊运前应先进行试吊,检查各部分受力情况,如一切正常,才能进行正式吊装。、吊运时,整个现场由施工负责人调配,统一指挥信号,参加施工的全体人员必须熟悉信号,以便各操作岗位协调动作。、在吊运过程中,未经现场指挥人员的许可,不得在起吊重物下或索具附近停留或通过。在吊运过程中,不允许有人随同吊物或机具升降。、吊运施工现场,应设立警示牌,非本工程施工人员严禁进入吊装区域。工程局项目部年月曰
