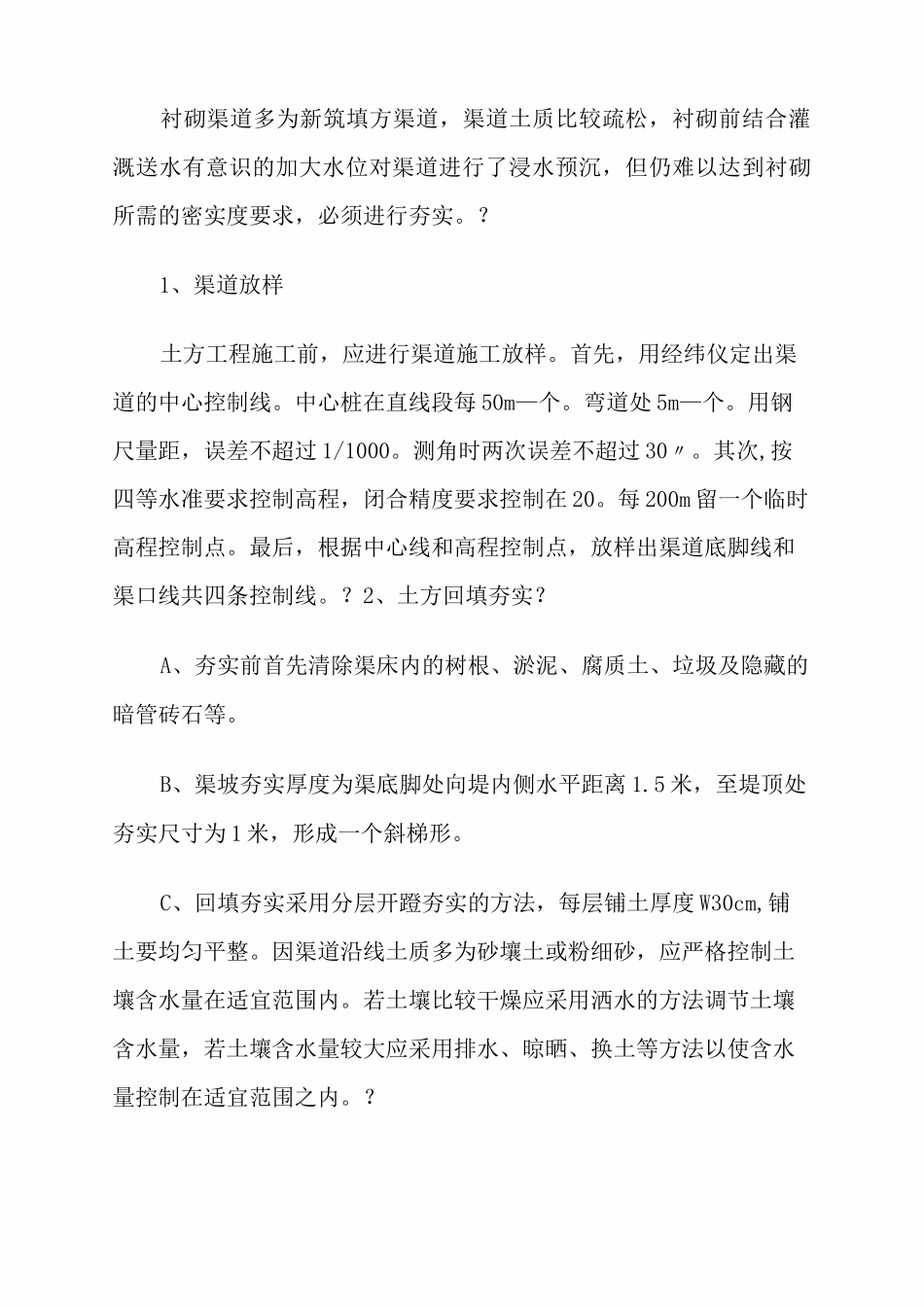

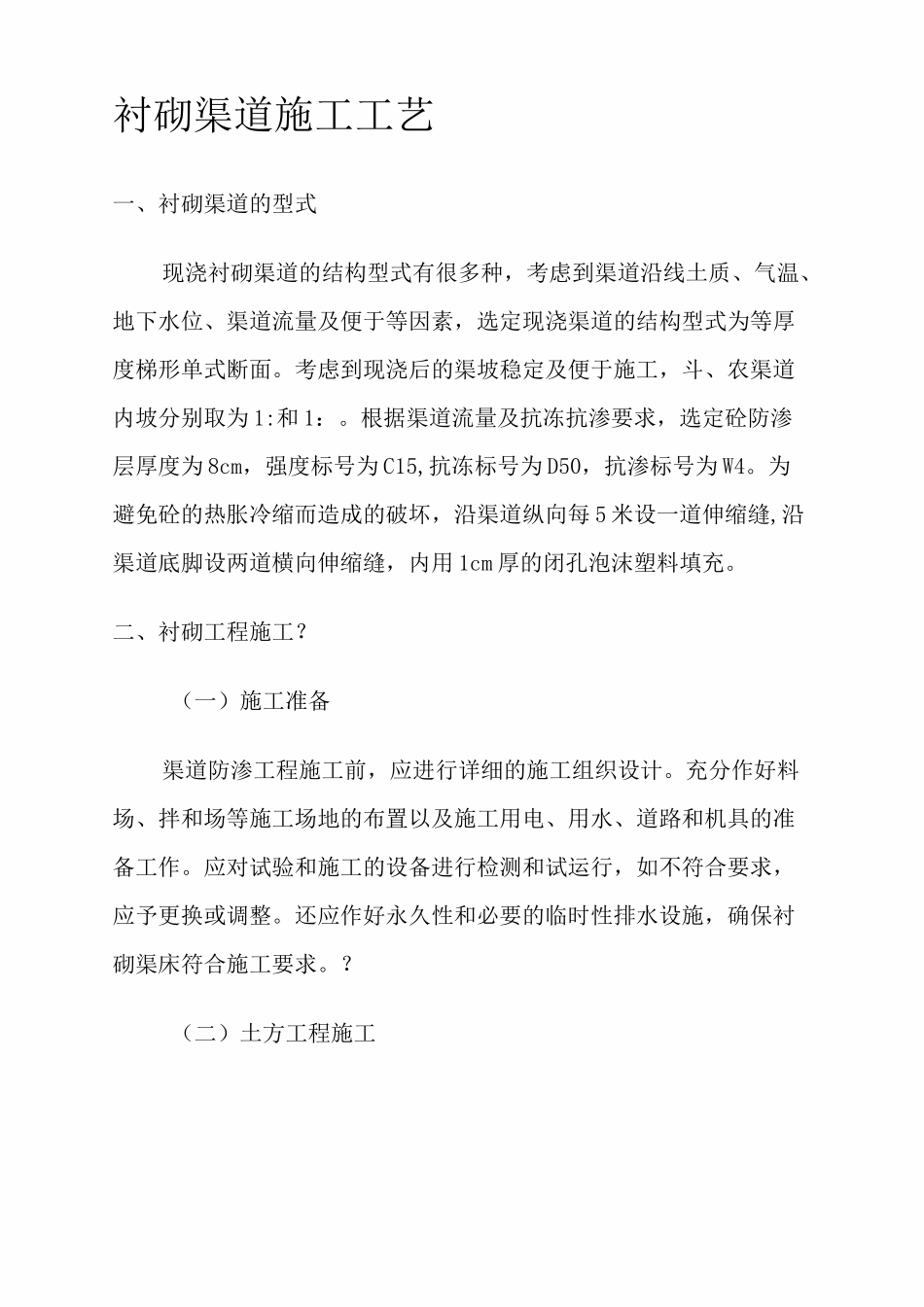

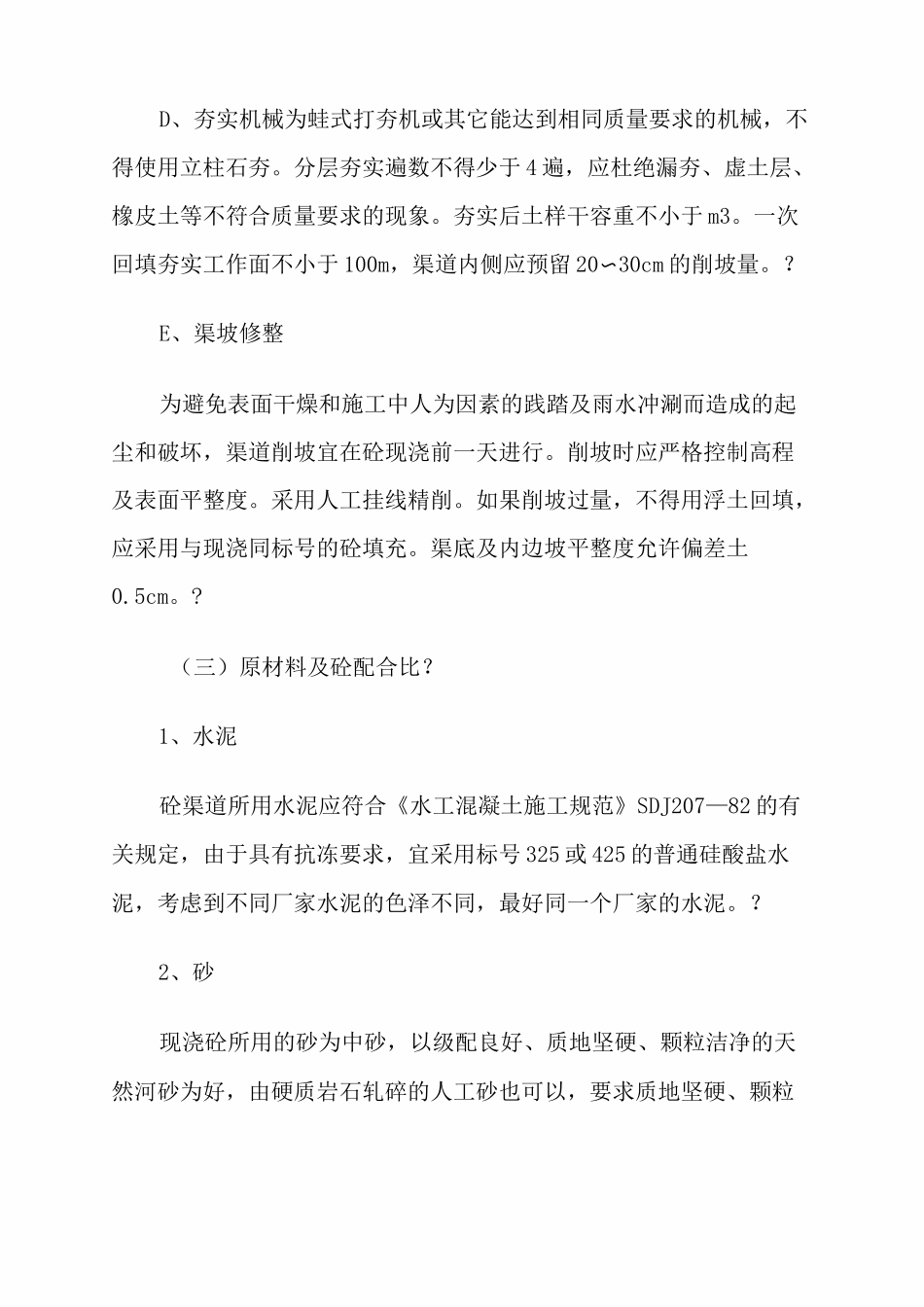

衬砌渠道施工工艺一、衬砌渠道的型式现浇衬砌渠道的结构型式有很多种,考虑到渠道沿线土质、气温、地下水位、渠道流量及便于等因素,选定现浇渠道的结构型式为等厚度梯形单式断面。考虑到现浇后的渠坡稳定及便于施工,斗、农渠道内坡分别取为 1:和 1:。根据渠道流量及抗冻抗渗要求,选定砼防渗层厚度为 8cm,强度标号为 C15,抗冻标号为 D50,抗渗标号为 W4。为避免砼的热胀冷缩而造成的破坏,沿渠道纵向每 5 米设一道伸缩缝,沿渠道底脚设两道横向伸缩缝,内用 1cm 厚的闭孔泡沫塑料填充。二、衬砌工程施工?(一)施工准备渠道防渗工程施工前,应进行详细的施工组织设计。充分作好料场、拌和场等施工场地的布置以及施工用电、用水、道路和机具的准备工作。应对试验和施工的设备进行检测和试运行,如不符合要求,应予更换或调整。还应作好永久性和必要的临时性排水设施,确保衬砌渠床符合施工要求。?(二)土方工程施工衬砌渠道多为新筑填方渠道,渠道土质比较疏松,衬砌前结合灌溉送水有意识的加大水位对渠道进行了浸水预沉,但仍难以达到衬砌所需的密实度要求,必须进行夯实。?1、渠道放样土方工程施工前,应进行渠道施工放样。首先,用经纬仪定出渠道的中心控制线。中心桩在直线段每 50m—个。弯道处 5m—个。用钢尺量距,误差不超过 1/1000。测角时两次误差不超过 30〃。其次,按四等水准要求控制高程,闭合精度要求控制在 20。每 200m 留一个临时高程控制点。最后,根据中心线和高程控制点,放样出渠道底脚线和渠口线共四条控制线。?2、土方回填夯实?A、夯实前首先清除渠床内的树根、淤泥、腐质土、垃圾及隐藏的暗管砖石等。B、渠坡夯实厚度为渠底脚处向堤内侧水平距离 1.5 米,至堤顶处夯实尺寸为 1 米,形成一个斜梯形。C、回填夯实采用分层开蹬夯实的方法,每层铺土厚度 W30cm,铺土要均匀平整。因渠道沿线土质多为砂壤土或粉细砂,应严格控制土壤含水量在适宜范围内。若土壤比较干燥应采用洒水的方法调节土壤含水量,若土壤含水量较大应采用排水、晾晒、换土等方法以使含水量控制在适宜范围之内。?D、夯实机械为蛙式打夯机或其它能达到相同质量要求的机械,不得使用立柱石夯。分层夯实遍数不得少于 4 遍,应杜绝漏夯、虚土层、橡皮土等不符合质量要求的现象。夯实后土样干容重不小于 m3。一次回填夯实工作面不小于 100m,渠道内侧应预留 20〜30cm 的削坡量。?E、渠坡修整为避免表面干燥和施工中人为因素...
