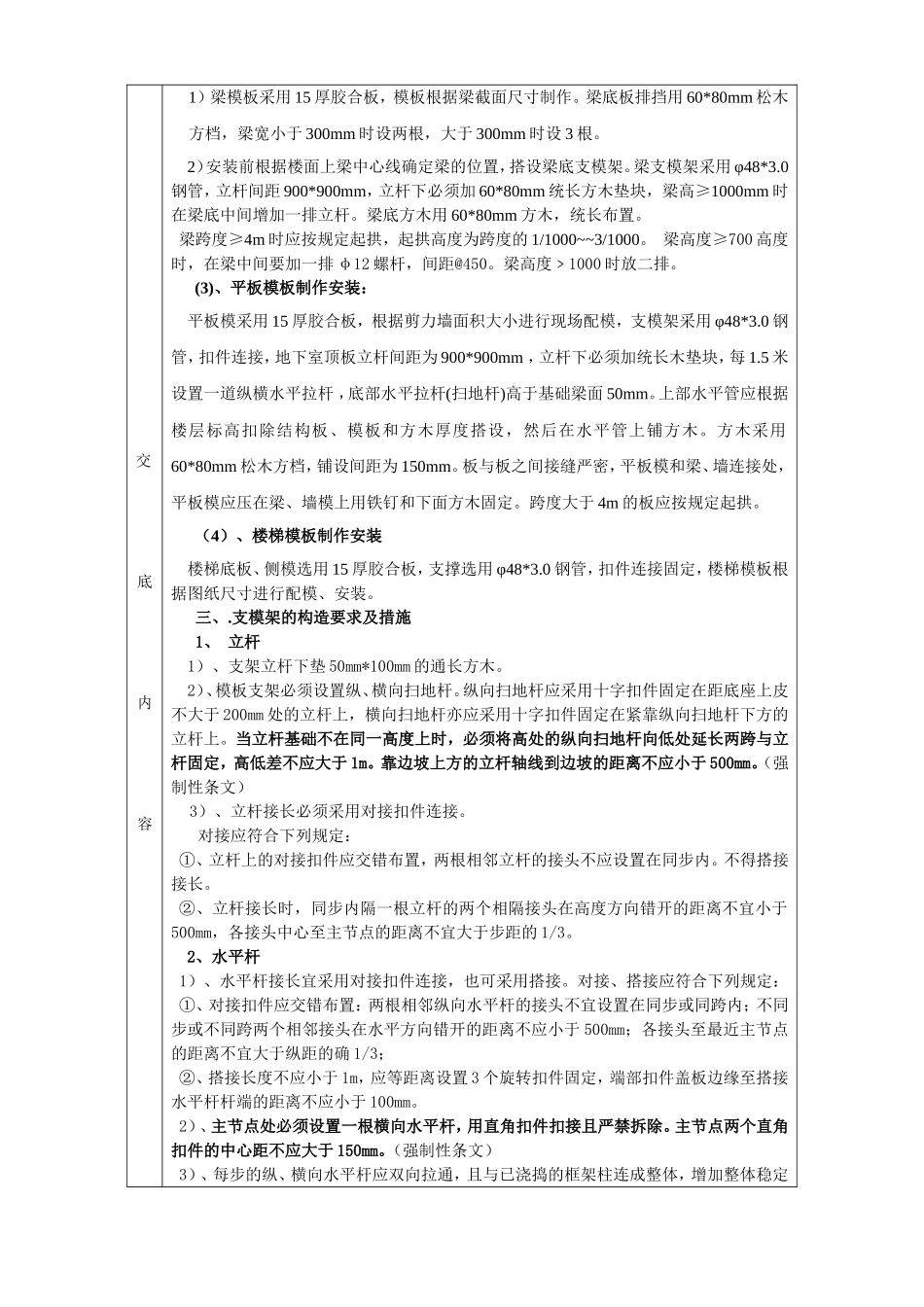

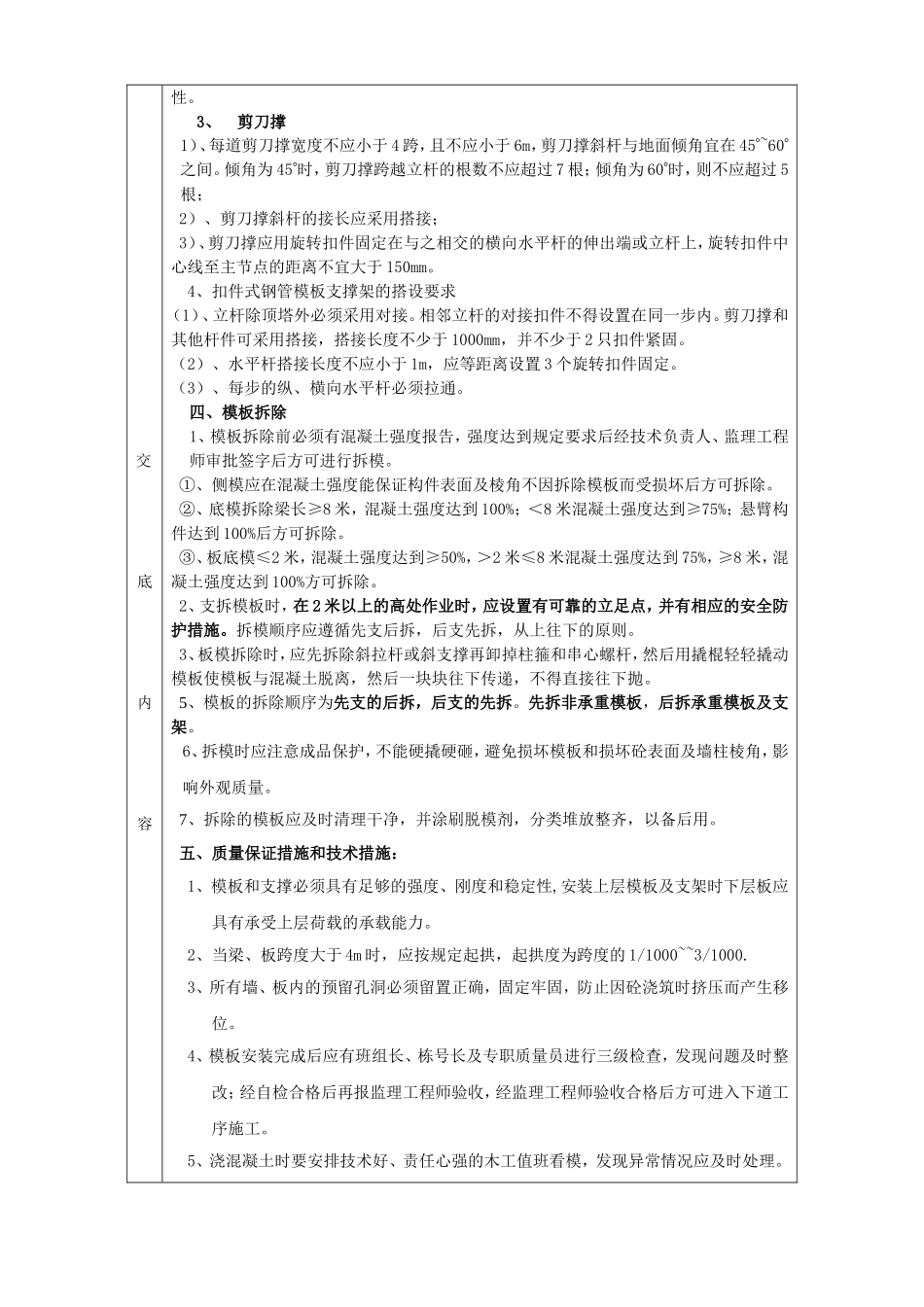

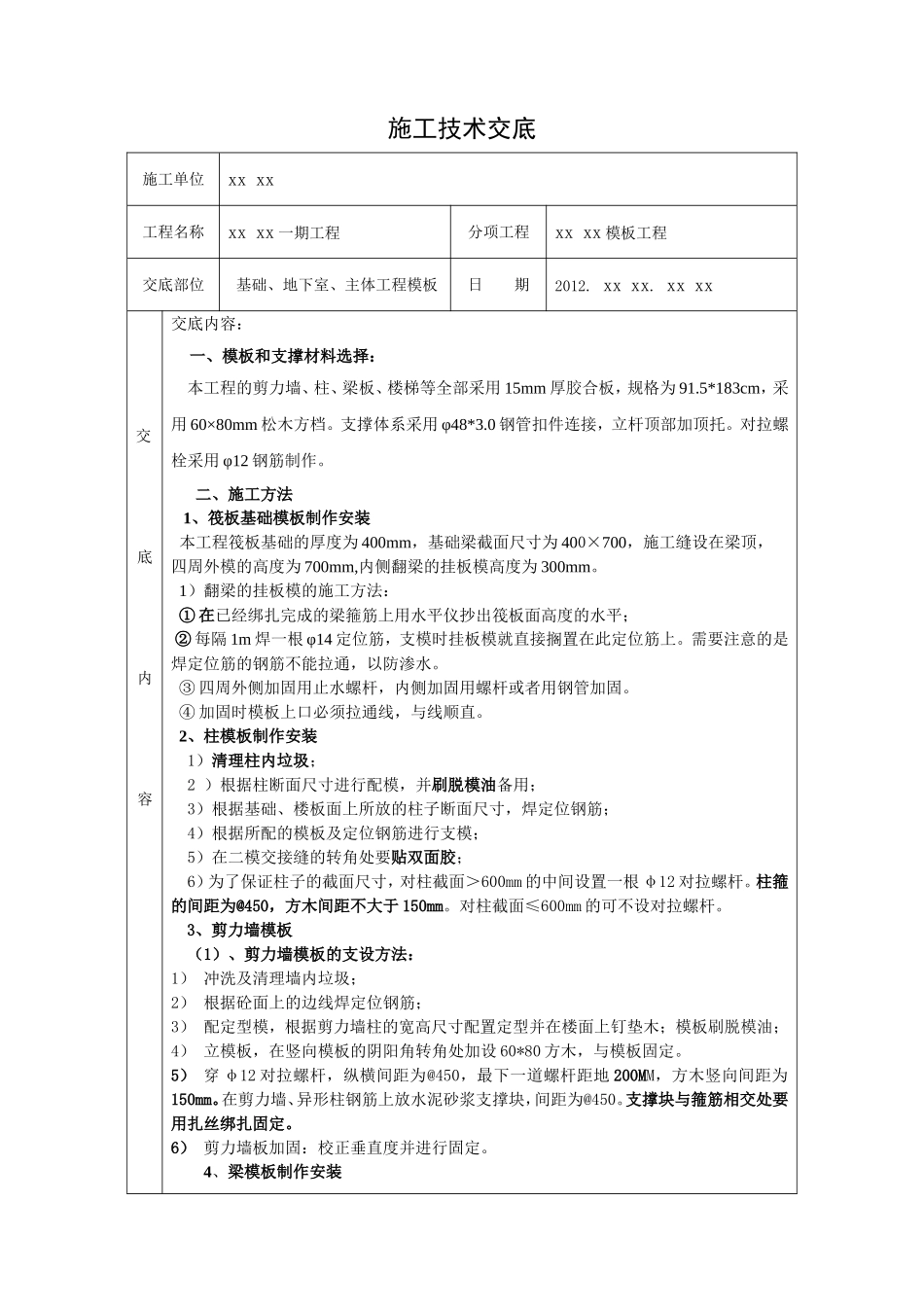

施工技术交底施工单位xxxx工程名称xxxx一期工程分项工程xxxx模板工程交底部位基础、地下室、主体工程模板日期2012
xxxx交底内容交底内容:一、模板和支撑材料选择:本工程的剪力墙、柱、梁板、楼梯等全部采用15mm厚胶合板,规格为91
5*183cm,采用60×80mm松木方档
支撑体系采用φ48*3
0钢管扣件连接,立杆顶部加顶托
对拉螺栓采用φ12钢筋制作
二、施工方法1、筏板基础模板制作安装本工程筏板基础的厚度为400mm,基础梁截面尺寸为400×700,施工缝设在梁顶,四周外模的高度为700mm,内侧翻梁的挂板模高度为300mm
1)翻梁的挂板模的施工方法:①在已经绑扎完成的梁箍筋上用水平仪抄出筏板面高度的水平;②每隔1m焊一根φ14定位筋,支模时挂板模就直接搁置在此定位筋上
需要注意的是焊定位筋的钢筋不能拉通,以防渗水
③四周外侧加固用止水螺杆,内侧加固用螺杆或者用钢管加固
④加固时模板上口必须拉通线,与线顺直
2、柱模板制作安装1)清理柱内垃圾;2)根据柱断面尺寸进行配模,并刷脱模油备用;3)根据基础、楼板面上所放的柱子断面尺寸,焊定位钢筋;4)根据所配的模板及定位钢筋进行支模;5)在二模交接缝的转角处要贴双面胶;6)为了保证柱子的截面尺寸,对柱截面>600mm的中间设置一根φ12对拉螺杆
柱箍的间距为@450,方木间距不大于150mm
对柱截面≤600mm的可不设对拉螺杆
3、剪力墙模板(1)、剪力墙模板的支设方法:1)冲洗及清理墙内垃圾;2)根据砼面上的边线焊定位钢筋;3)配定型模,根据剪力墙柱的宽高尺寸配置定型并在楼面上钉垫木;模板刷脱模油;4)立模板,在竖向模板的阴阳角转角处加设60*80方木,与模板固定
5)穿φ12对拉螺杆,纵横间距为@450,最下一道螺杆距地200MM,方木竖向间距为150mm
在剪力墙、异形柱钢筋上放水泥砂浆支撑
