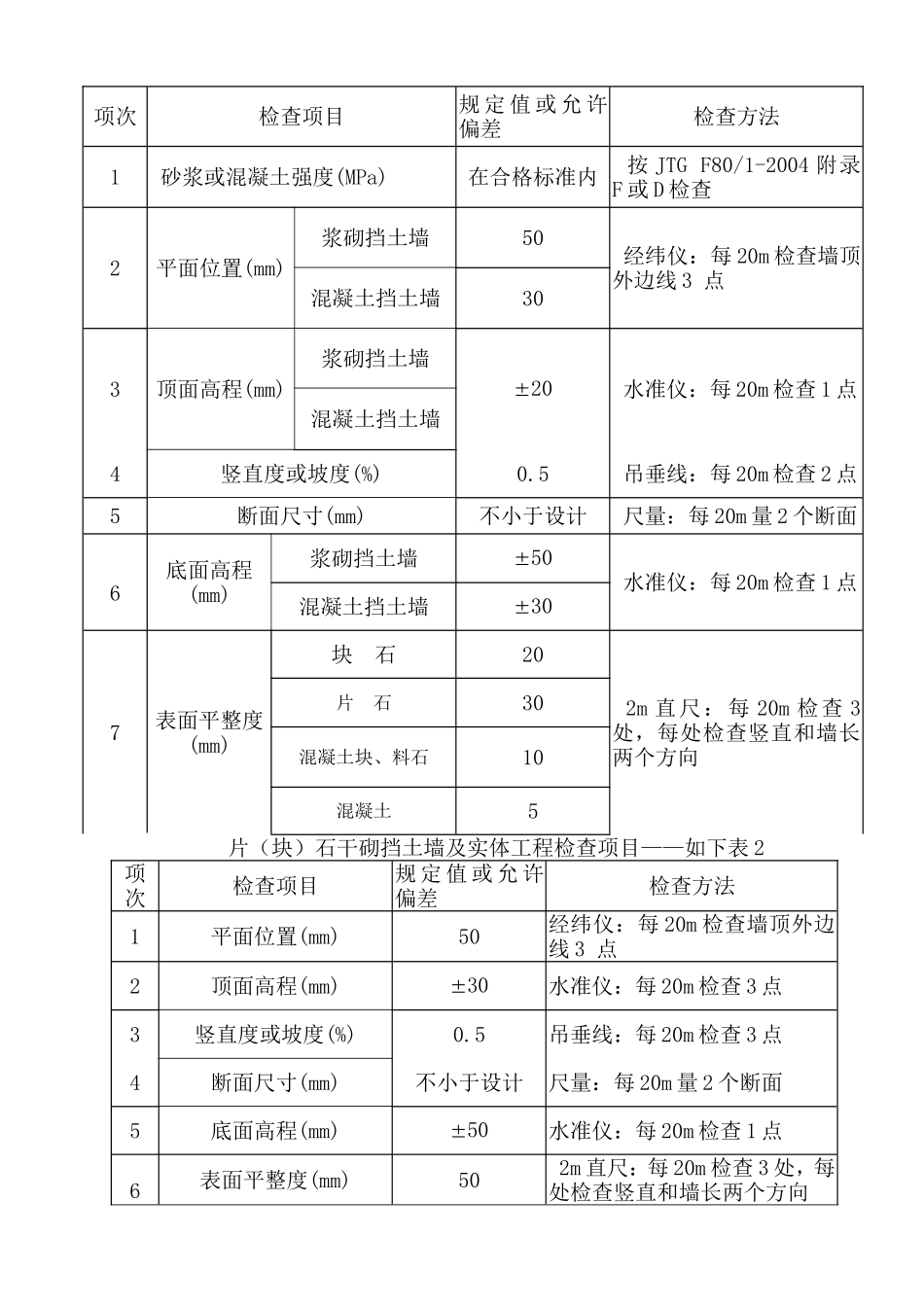

矿业煤基多联产项目防蓄洪工程-护坡及挡土墙工程施工组织设计目录1、工程概况1-4页2、挡土墙施工方案4-16页3、主要施工机械及设备17页4、质量保证措施18-19页5、工期保证措施19页6、安全施工措施19页7、文明及环境保护措施19-21页8、安全施工注意事项21-22页一、工程概况1
1工程简介1
1柴达木循环经济试验区青海矿业煤基多联产项目防蓄洪工程位于乌兰县察汉诺青海矿业煤基多联产项目工业场地内
由于现场地形有限且场外边坡已按坡度开挖,结合已开挖坡度及建筑物布置等综合考虑,此挡墙采用仰斜式重力式挡墙型式
由于厂区上部山区经过长期雨水冲刷,已形成冲击河流
该边坡已整体失稳,局部发生塌方,现需恢复原有边坡坡度,并在原址新建片石挡土墙及护坡
本标段浆砌片石挡土墙及护坡由于跨度大、占线长及雨季防汛洪的压力,采取分级分段流水施工的方法,尽量缩短施工工期

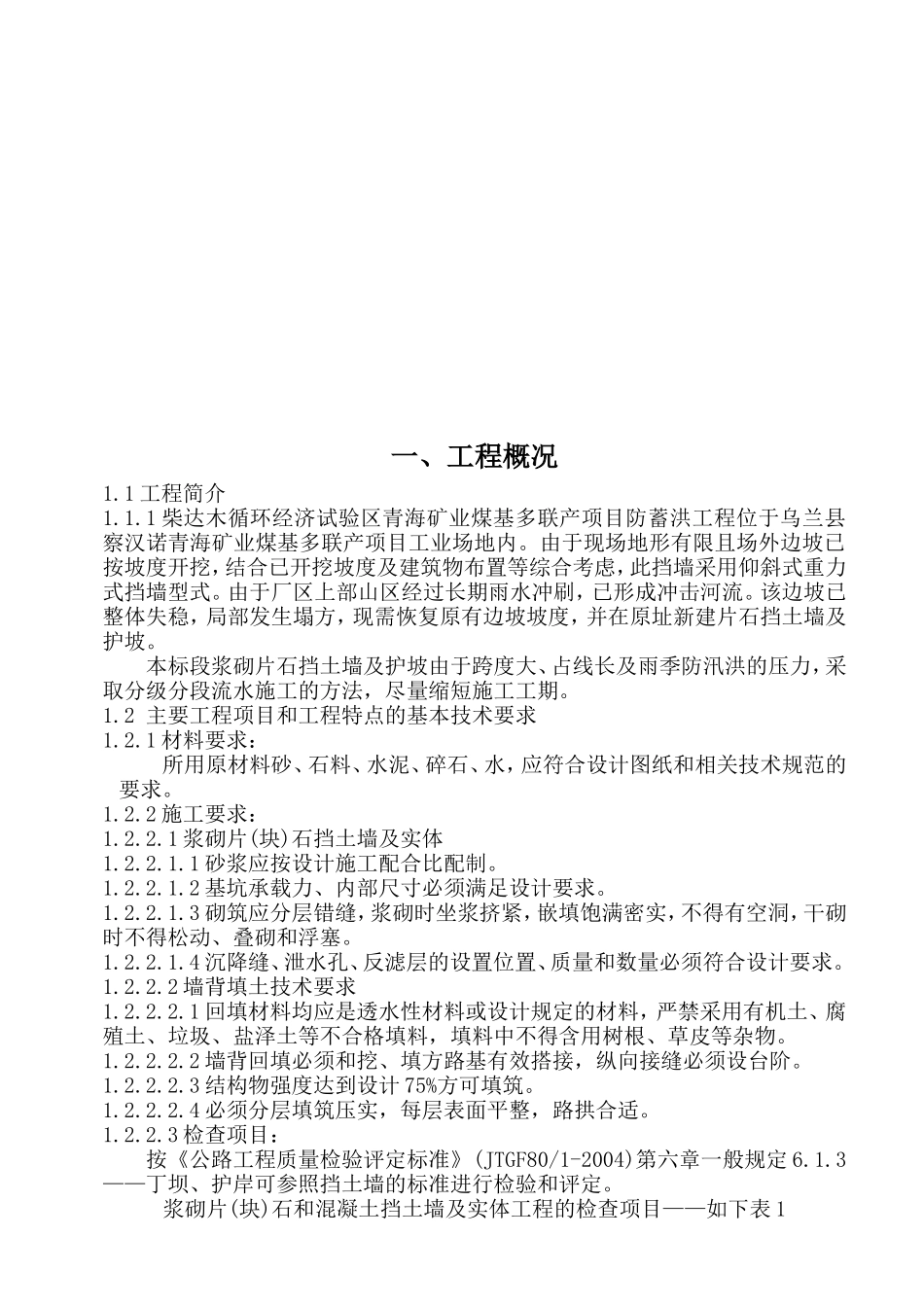

2主要工程项目和工程特点的基本技术要求1
1材料要求:所用原材料砂、石料、水泥、碎石、水,应符合设计图纸和相关技术规范的要求
2施工要求:1
1浆砌片(块)石挡土墙及实体1
1砂浆应按设计施工配合比配制
2基坑承载力、内部尺寸必须满足设计要求
3砌筑应分层错缝,浆砌时坐浆挤紧,嵌填饱满密实,不得有空洞,干砌时不得松动、叠砌和浮塞
4沉降缝、泄水孔、反滤层的设置位置、质量和数量必须符合设计要求
2墙背填土技术要求1
1回填材料均应是透水性材料或设计规定的材料,严禁采用有机土、腐殖土、垃圾、盐泽土等不合格填料,填料中不得含用树根、草皮等杂物
2墙背回填必须和挖、填方路基有效搭接,纵向接缝必须设台阶
3结构物强度达到设计75%方可填筑
4必须分层填筑压实,每层表面平整,路拱
