办公室文员周工作总结办公室文员周工作总结 1 一、本周工作工作总结: 1、于 12 月 xx 日,对东矿项目建设一期工程化合浸出是否采纳连续浸出工艺进行编制方案报告上报项目建设指挥部
2、于 12 月 xx 日,对东矿项目指挥部工艺组到东方锰业科信公司跟踪电解锰中板试验进行最后的总结,写出总结报告与推举上报项目建设指挥部,同时对东方矿业项目建设一期工程是否上中板生产线进行初步分析与推举
3、于 12 月 xx 日,根据项目指挥部决议,工艺组对东方矿业拟建年产 1500 吨电解金属锰中试生产线进行初步设计方案及初步资金投入概算报告,上报项建设指挥部

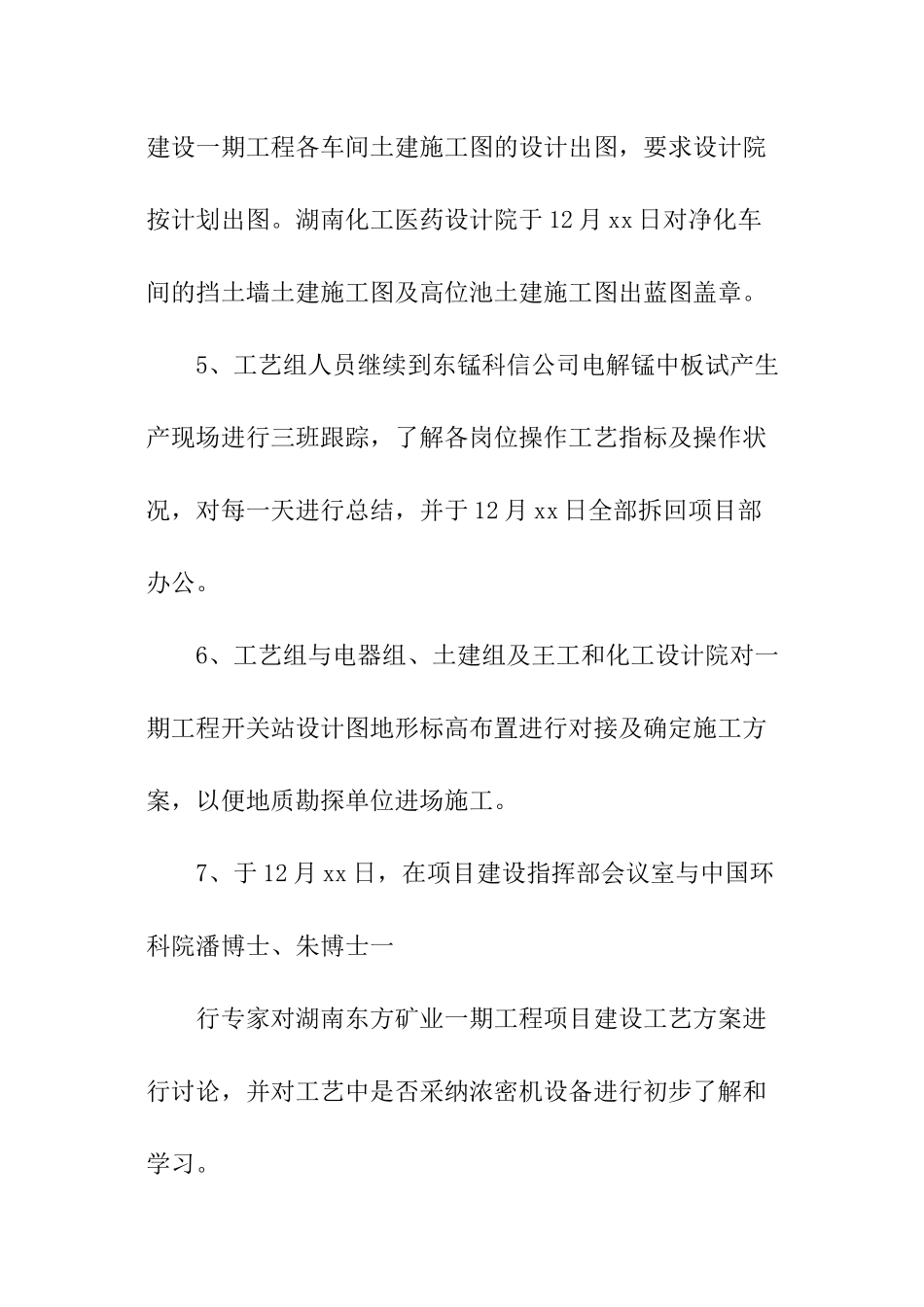

4、根据项目部计划,配合湖南化工医药设计院对项目建设一期工程各车间土建施工图的设计出图,要求设计院按计划出图
湖南化工医药设计院于 12 月 xx 日对净化车间的挡土墙土建施工图及高位池土建施工图出蓝图盖章
5、工艺组人员继续到东锰科信公司电解锰中板试产生产现场进行三班跟踪,了解各岗位操作工艺指标及操作状况,对每一天进行总结,并于 12 月 xx 日全部拆回项目部办公
6、工艺组与电器组、土建组及王工和化工设计院对一期工程开关站设计图地形标高布置进行对接及确定施工方案,以便地质勘探单位进场施工
7、于 12 月 xx 日,在项目建设指挥部会议室与中国环科院潘博士、朱博士一 行专家对湖南东方矿业一期工程项目建设工艺方案进行讨论,并对工艺中是否采纳浓密机设备进行初步了解和学习

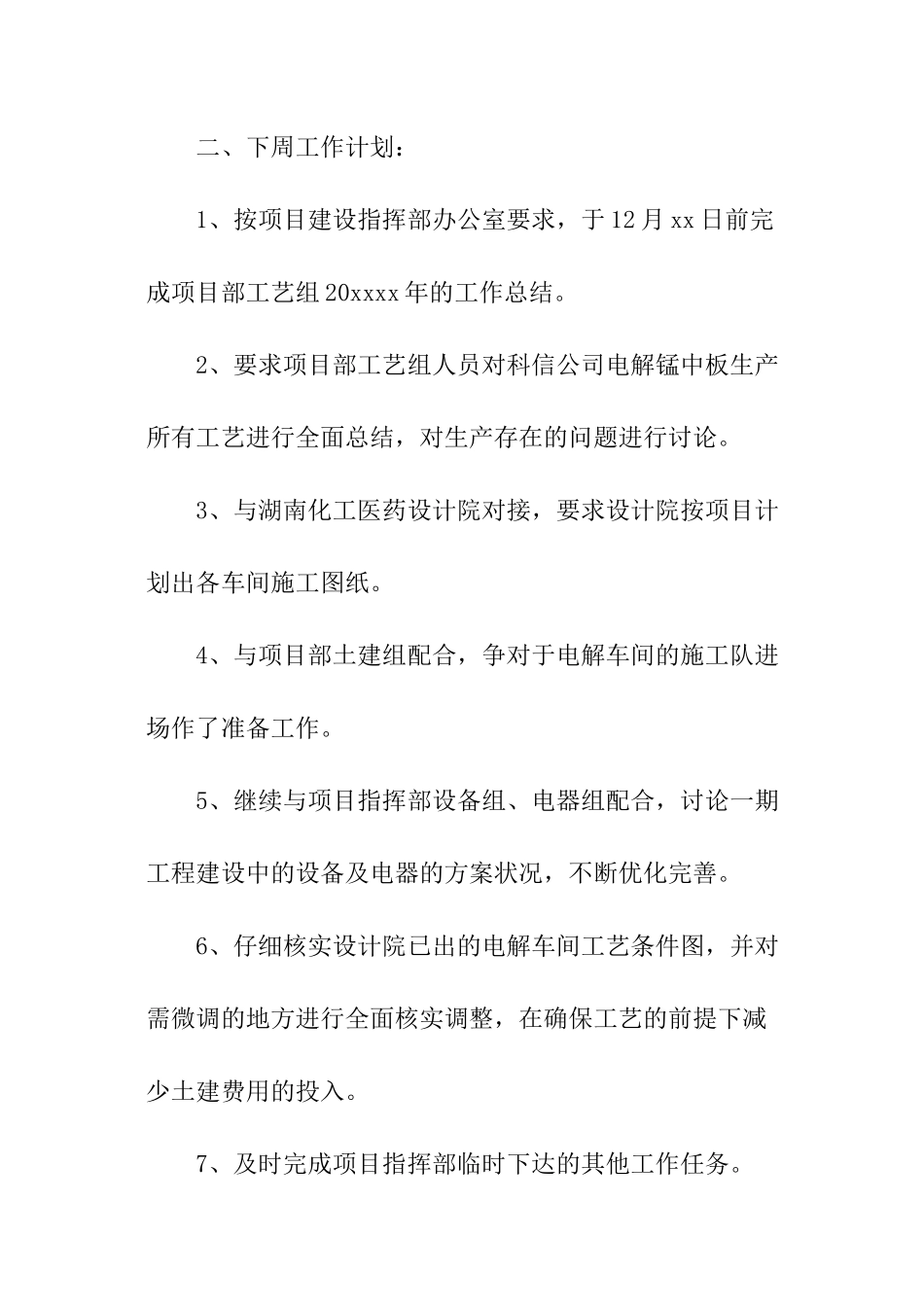

二、下周工作计划: 1、按项目建设指挥部办公室要求,于 12 月 xx 日前完成项目部工艺组 20xxxx 年的工作总结
2、要求项目部工艺组人员对科信公司电解锰中板生产所有工艺进行全面总结,对生产存在的问题进行讨论
3、与湖南化工医药设计院对接,要求设计院按项目计划出各车间施工图纸
4、与项目部土建组配合,争对于电解车间的施工队进场作了准备
