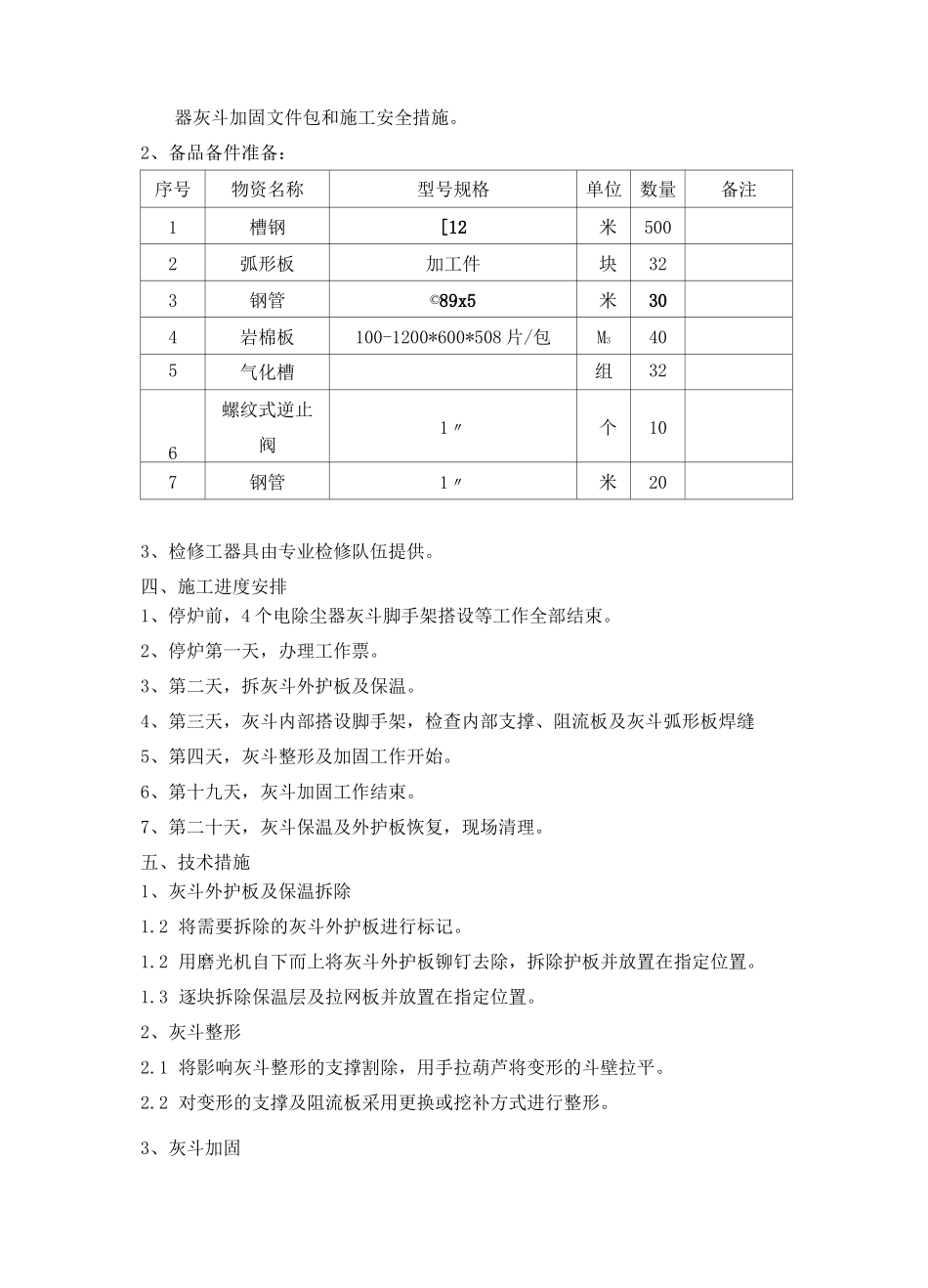

#2 炉电除尘器灰斗加固、气化板更换方案一、设备概况徐州华鑫发电有限公司#2 机组锅炉为上海锅炉厂制造SG-1036/17.47-M874 型亚临界、单炉膛、平衡通风、四角切圆燃烧、一次中间再热、控制循环汽包炉。锅炉尾部设置由兰州电力设备修造厂制造的RWD/KFH280-4-2 双室四电场静电除尘器,每一电场对应一个灰斗,每台炉共计16 个灰斗,灰斗储存容量约 155m3/个。#2 炉电除尘器于 2006 年 5 月随#2 机组投入运行,由于电除尘器一电场收尘量较大,相应灰斗均出现斗壁鼓胀、灰斗内支撑开焊现象及灰斗气化板堵塞问题,给设备运行带来安全隐患,故利用本次检修机会,对#2 炉电除尘器一电场灰斗进行加固及气化板更换。二、施工量及施工方案1、拆除电除尘器一电场灰斗(4 个)外护板及保温层。2、在灰斗内部用葫芦将变形的斗壁进行整形,对开焊的灰斗支撑、阻流板及灰斗弧形板加固和补焊。3、在灰斗外部用[12 槽钢分三层加固,灰斗外部角焊缝检查补焊(附加固示意图)。4、在电除尘器内部用角度弯曲的 520 钢板焊接加固,每边加固 2 处,每个灰斗共加固 8 处(附加固示意图)。5、拆除电除尘器一、二、三、四电场灰斗气化槽(32 个),疏通堵塞的气化管道,安装新的气化槽。6、在电除尘一、二电场灰斗距灰斗底部 5 米位置增装放灰门一个(共计 8 个)。7、恢复拆除的灰斗(4 个)保温层及外护板。8、电除尘器一电场除灰仓泵增装 10 路(DN20)流化风管(示意图附后)。9、所有焊接部位及新增部件进行防腐。三、施工准备1、施工前根据兰州电力设备修造厂提供的设备图纸和现场具体情况编制电除尘器灰斗加固文件包和施工安全措施。2、备品备件准备:序号物资名称型号规格单位数量备注1槽钢[12米5002弧形板加工件块323钢管©89x5米304岩棉板100-1200*600*508 片/包M3405气化槽组326螺纹式逆止阀1〃个107钢管1〃米203、检修工器具由专业检修队伍提供。四、施工进度安排1、停炉前,4 个电除尘器灰斗脚手架搭设等工作全部结束。2、停炉第一天,办理工作票。3、第二天,拆灰斗外护板及保温。4、第三天,灰斗内部搭设脚手架,检查内部支撑、阻流板及灰斗弧形板焊缝5、第四天,灰斗整形及加固工作开始。6、第十九天,灰斗加固工作结束。7、第二十天,灰斗保温及外护板恢复,现场清理。五、技术措施1、灰斗外护板及保温拆除1.2 将需要拆除的灰斗外护板进行标记。1.2 用磨光机自下而上将灰斗外护板铆钉去除,拆除护板并放置在指定位置...
