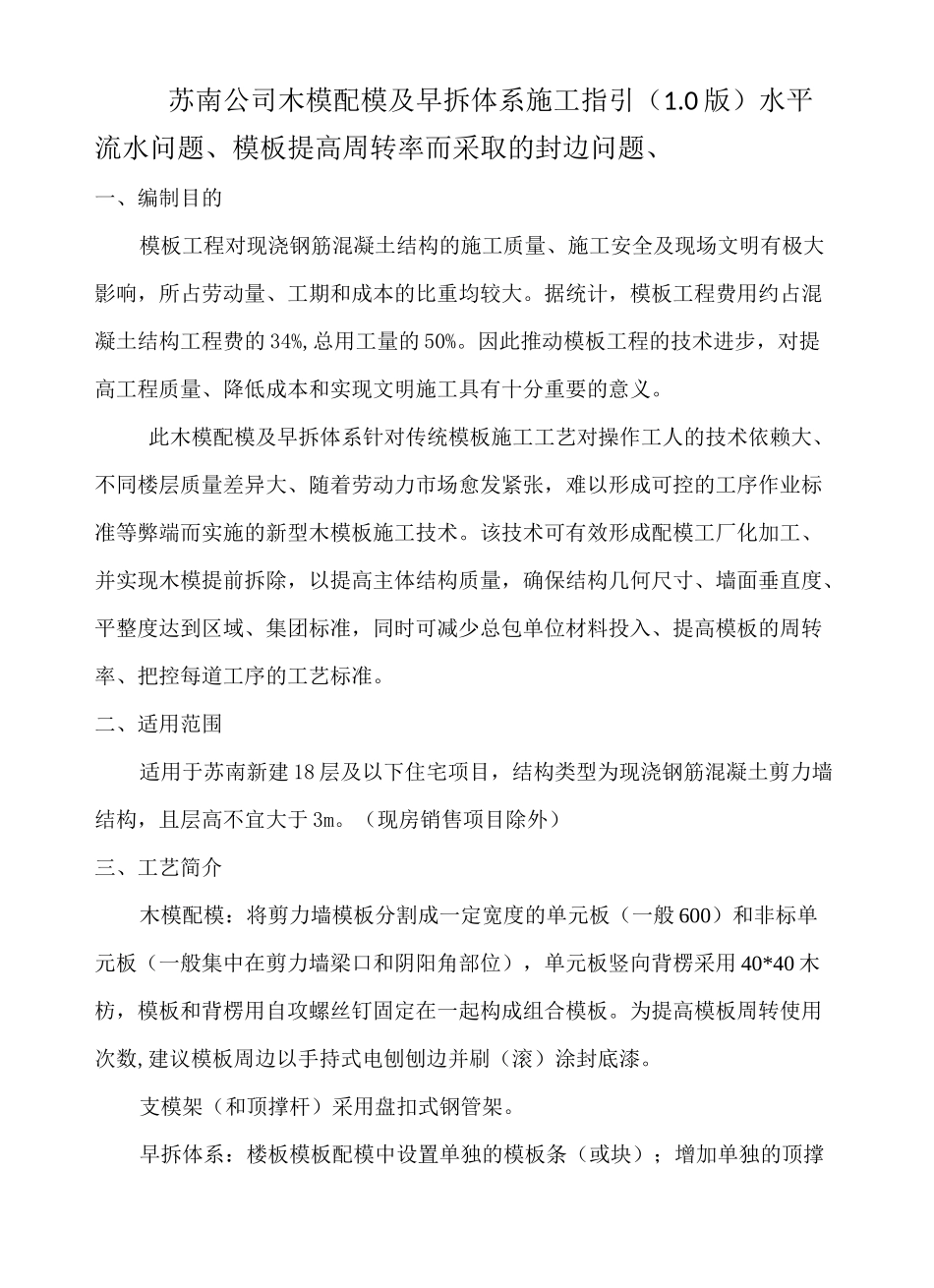

苏南公司木模配模及早拆体系施工指引(1
0 版)水平流水问题、模板提高周转率而采取的封边问题、一、编制目的模板工程对现浇钢筋混凝土结构的施工质量、施工安全及现场文明有极大影响,所占劳动量、工期和成本的比重均较大
据统计,模板工程费用约占混凝土结构工程费的 34%,总用工量的 50%
因此推动模板工程的技术进步,对提高工程质量、降低成本和实现文明施工具有十分重要的意义
此木模配模及早拆体系针对传统模板施工工艺对操作工人的技术依赖大、不同楼层质量差异大、随着劳动力市场愈发紧张,难以形成可控的工序作业标准等弊端而实施的新型木模板施工技术
该技术可有效形成配模工厂化加工、并实现木模提前拆除,以提高主体结构质量,确保结构几何尺寸、墙面垂直度、平整度达到区域、集团标准,同时可减少总包单位材料投入、提高模板的周转率、把控每道工序的工艺标准
二、适用范围适用于苏南新建 18 层及以下住宅项目,结构类型为现浇钢筋混凝土剪力墙结构,且层高不宜大于 3m
(现房销售项目除外)三、工艺简介木模配模:将剪力墙模板分割成一定宽度的单元板(一般 600)和非标单元板(一般集中在剪力墙梁口和阴阳角部位),单元板竖向背楞采用 40*40 木枋,模板和背楞用自攻螺丝钉固定在一起构成组合模板
为提高模板周转使用次数,建议模板周边以手持式电刨刨边并刷(滚)涂封底漆
支模架(和顶撑杆)采用盘扣式钢管架
早拆体系:楼板模板配模中设置单独的模板条(或块);增加单独的顶撑立杆,作用于模板条(或块)上,与整体梁板体系模板支模架不相连保持独立,用以实现梁板模板的提前拆除

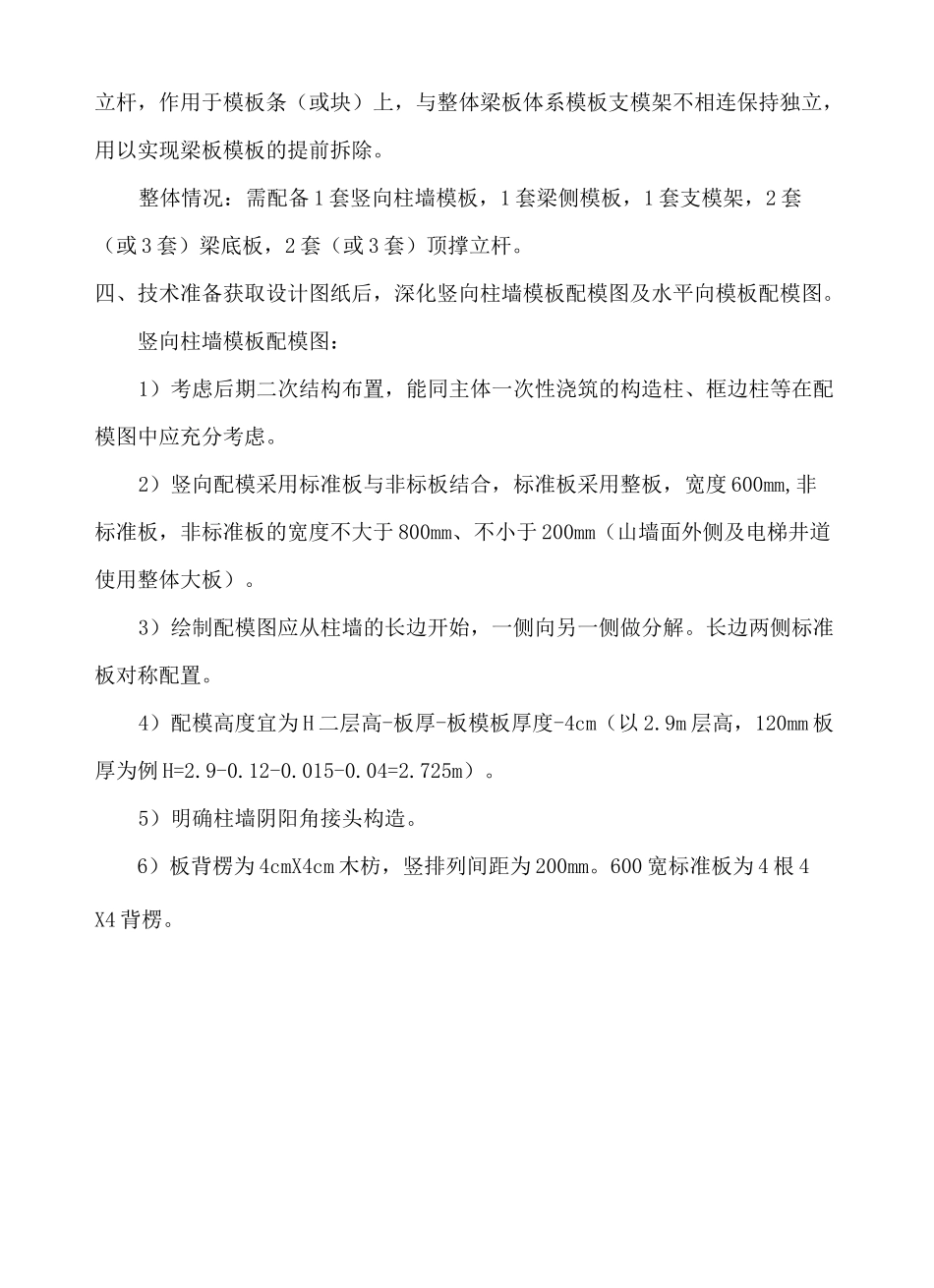

整体情况:需配备 1 套竖向柱墙模板,1 套梁侧模板,1 套支模架,2 套(或 3 套)梁底板,2 套(或 3 套)顶撑立杆
四、技术准备获取设计图纸后,深化竖向柱墙模板配模图及水平向模板配模图

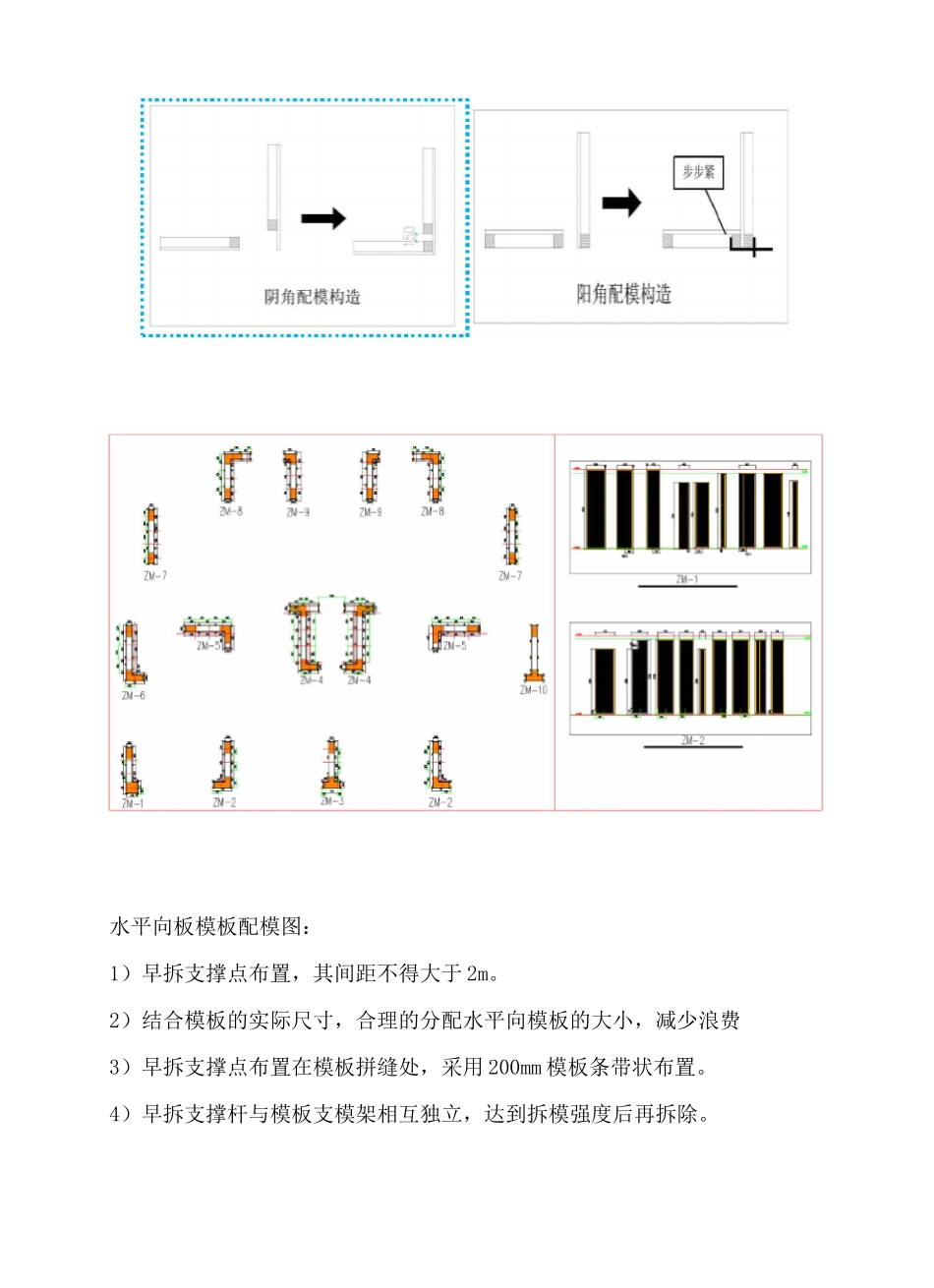

竖向柱墙模板配模图:1)考虑后期二次结构布置,能同主体一次性浇
