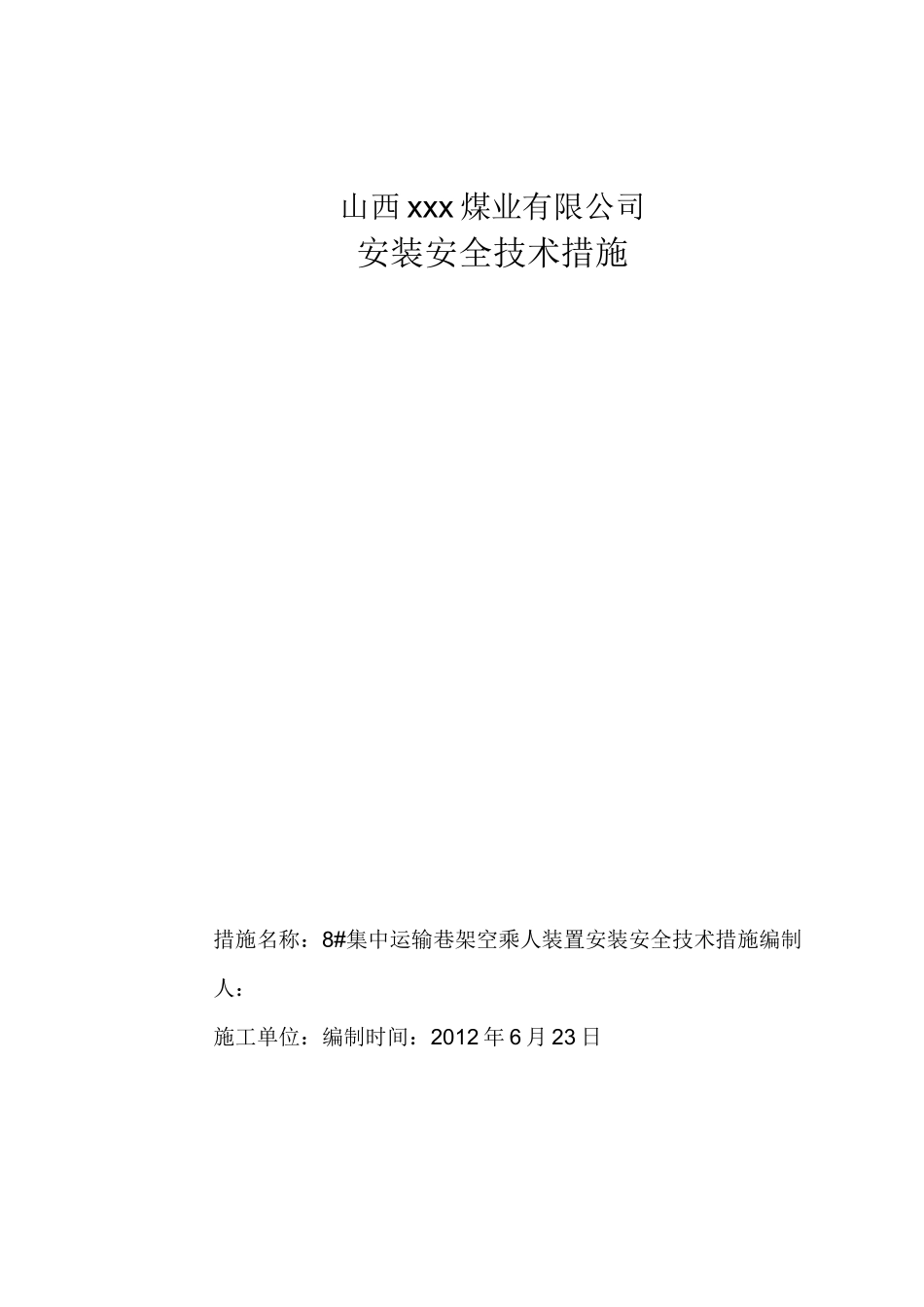

山西 xxx 煤业有限公司安装安全技术措施措施名称:8#集中运输巷架空乘人装置安装安全技术措施编制人:施工单位:编制时间:2012 年 6 月 23 日矿审批意见安全矿长技术矿长机电矿长机电副总安全副总调度室安监科技术科机电科8#集中运输巷架空乘人装置安装安全技术措施一、概况:由于矿井生产及发展的推进,需要在 8#集中运输巷安装架空乘人装置,鉴于安装条件的限制,为确保安装人员的安全特编制安全措施

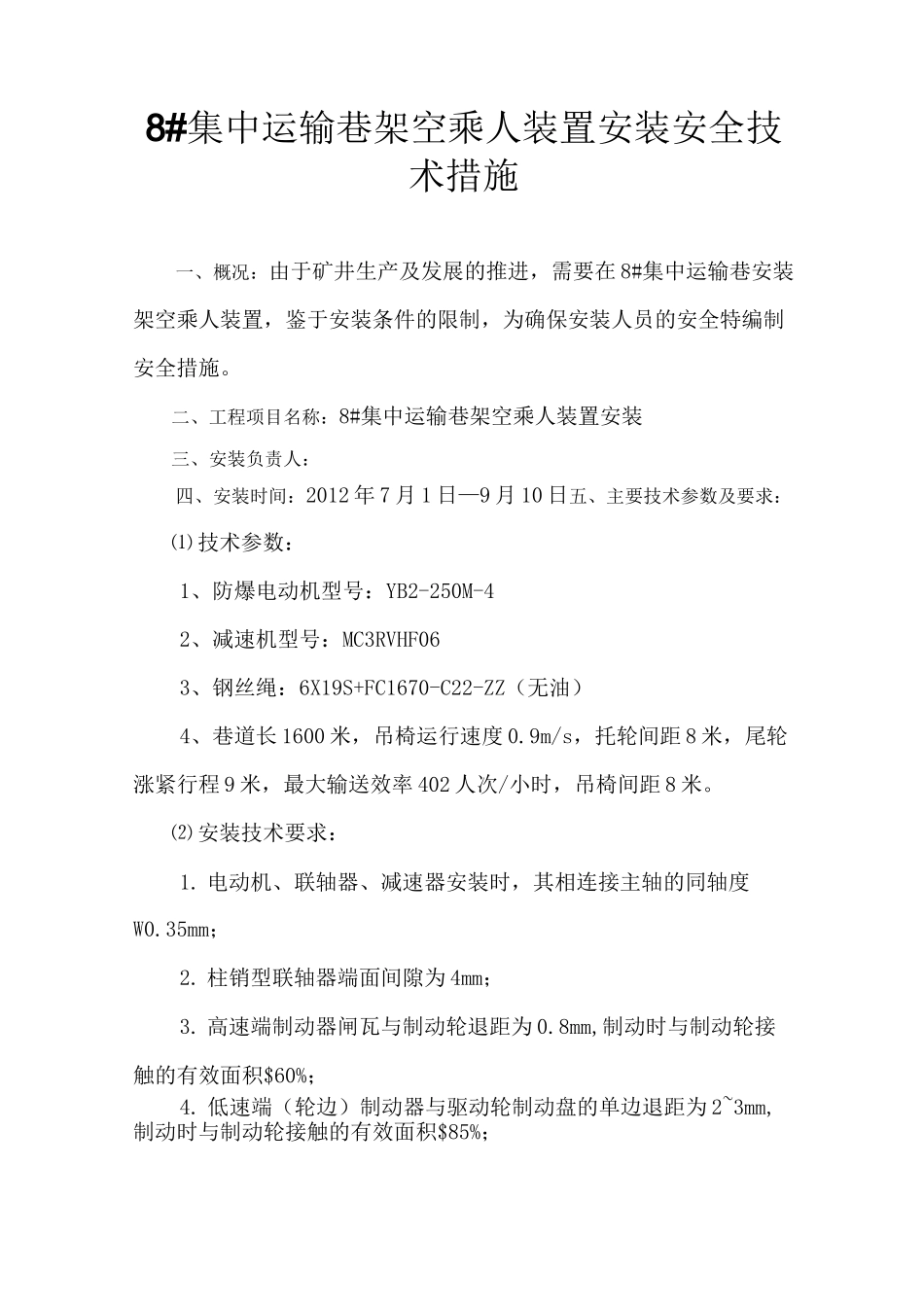

二、工程项目名称:8#集中运输巷架空乘人装置安装三、安装负责人:四、安装时间:2012 年 7 月 1 日—9 月 10 日五、主要技术参数及要求:⑴ 技术参数:1、防爆电动机型号:YB2-250M-42、减速机型号:MC3RVHF063、钢丝绳:6X19S+FC1670-C22-ZZ(无油)4、巷道长 1600 米,吊椅运行速度 0
9m/s,托轮间距 8 米,尾轮涨紧行程 9 米,最大输送效率 402 人次/小时,吊椅间距 8 米
⑵ 安装技术要求:1
电动机、联轴器、减速器安装时,其相连接主轴的同轴度W0
35mm;2
柱销型联轴器端面间隙为 4mm;3
高速端制动器闸瓦与制动轮退距为 0
8mm,制动时与制动轮接触的有效面积$60%;4
低速端(轮边)制动器与驱动轮制动盘的单边退距为 2~3mm,制动时与制动轮接触的有效面积$85%;5
架空乘人装置安装中心线为巷道中心线
安装后,全线中在同侧的托绳轮槽和压绳轮槽组成的中心线应在同一垂直平面内,其偏差 W2mm;7
各单托轮或双托轮组安装后托轮轴应处于水平状态,使托轮端面在垂直平面内
变坡点各组双托轮安装后应呈圆弧状,钢丝绳能圆滑通过变坡点,使各组双托轮组均匀受力
安装后,全线中在同侧的托绳轮槽和压绳轮槽在同一标高内或同一直线段内的顶面高度差 W2mm;10
驱动轮表面必须与进出钢丝绳组成的平面在
