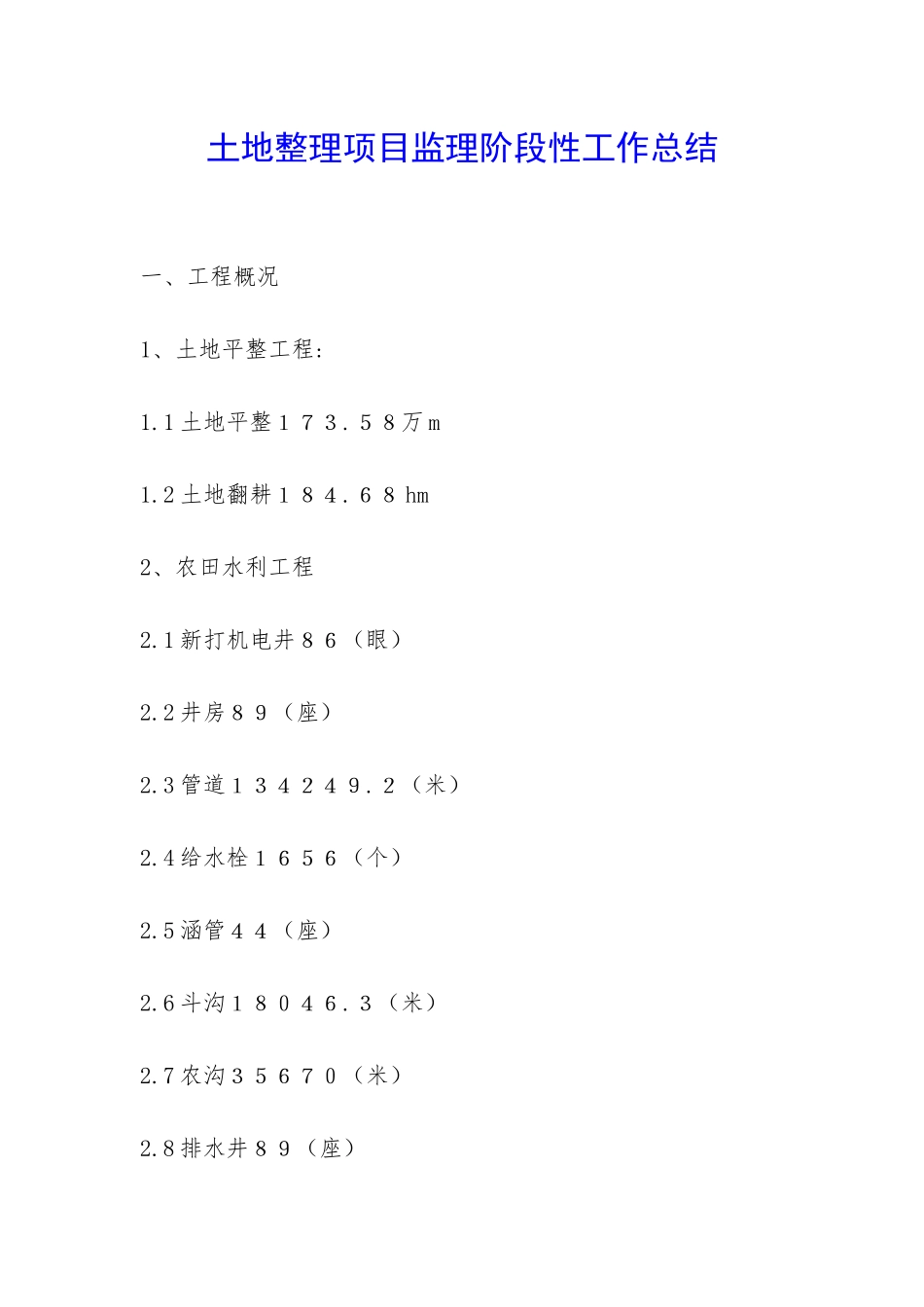

土地整理项目监理阶段性工作总结 一、工程概况1、土地平整工程:1
1 土地平整173
58万 m1
2 土地翻耕184
68 hm2、农田水利工程2
1 新打机电井86(眼)2
2 井房89(座)2
3 管道134249
4 给水栓1656(个)2
5 涵管44(座)2
6 斗沟18046
7 农沟35670(米)2
8 排水井89(座)2
9 高压线路22400(米)2
10 低压线路18800(米)3、田间道路工程
1 新建田间道路13275(米)3
2 改建田间道路3545(米)3
3 新建生产路26190(米)3
4 改建生产路1950(米)4、 农田防护林工程4
1 乔木栽植7
46(万株)5、 设备购置5
1 水泵89(台套)5
2 变压器45(台)5
3 高压线 22400(米)5

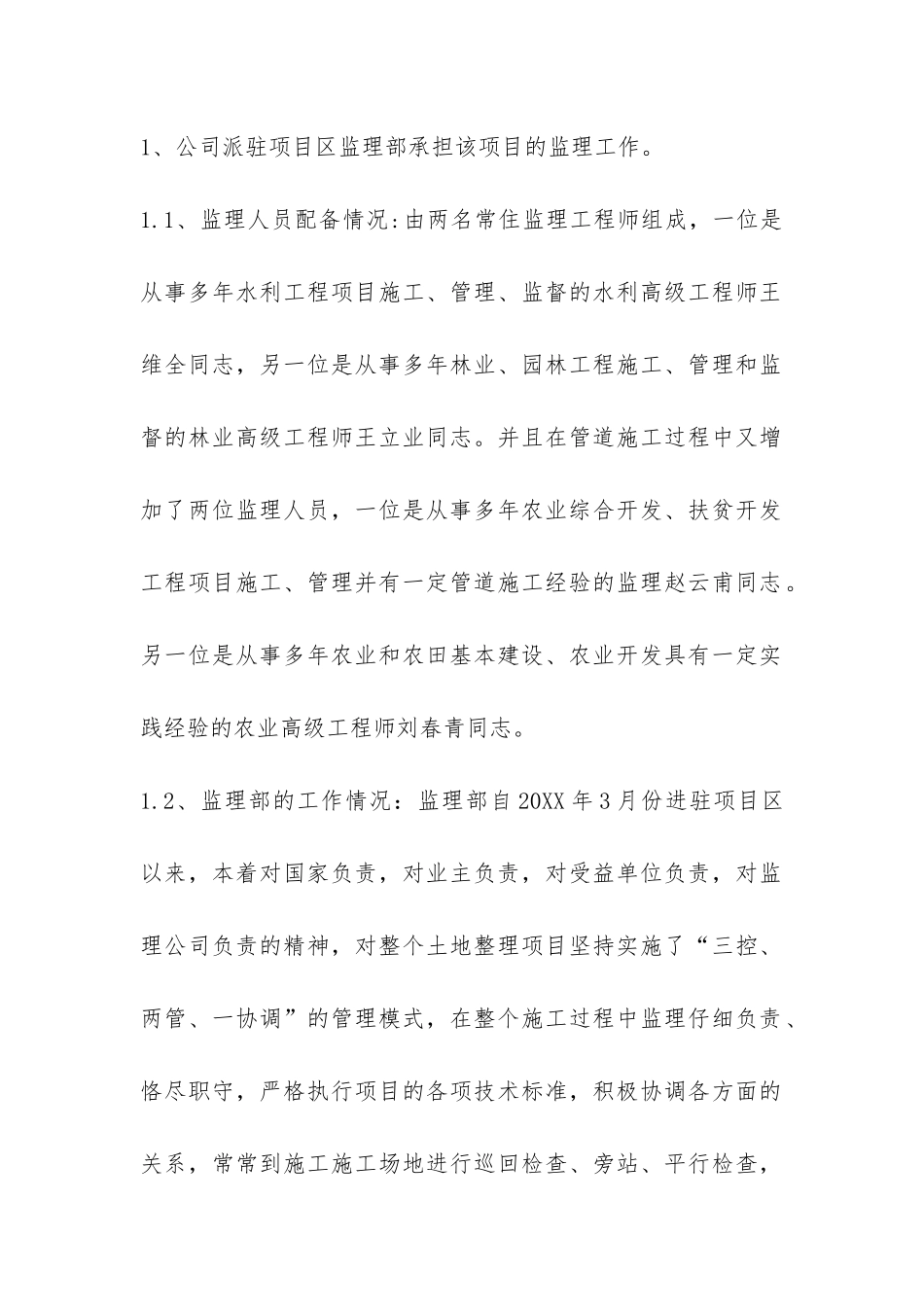

4 低压线 18800(米)二、监理组织机构1、公司派驻项目区监理部承担该项目的监理工作
1、监理人员配备情况:由两名常住监理工程师组成,一位是从事多年水利工程项目施工、管理、监督的水利高级工程师王维全同志,另一位是从事多年林业、园林工程施工、管理和监督的林业高级工程师王立业同志
并且在管道施工过程中又增加了两位监理人员,一位是从事多年农业综合开发、扶贫开发工程项目施工、管理并有一定管道施工经验的监理赵云甫同志
另一位是从事多年农业和农田基本建设、农业开发具有一定实践经验的农业高级工程师刘春青同志
2、监理部的工作情况:监理部自 20XX 年 3 月份进驻项目区以来,本着对国家负责,对业主负责,对受益单位负责,对监理公司负责的精神,对整个土地整理项目坚持实施了“三控、两管、一协调”的管理模式,在整个施工过程中监理仔细负责、恪尽职守,严格执行项目的各项技术标准,积极协调各方面的关系,常常到施工施工场地进行巡回检查、旁站、平行检查,发现问题及时上报协
