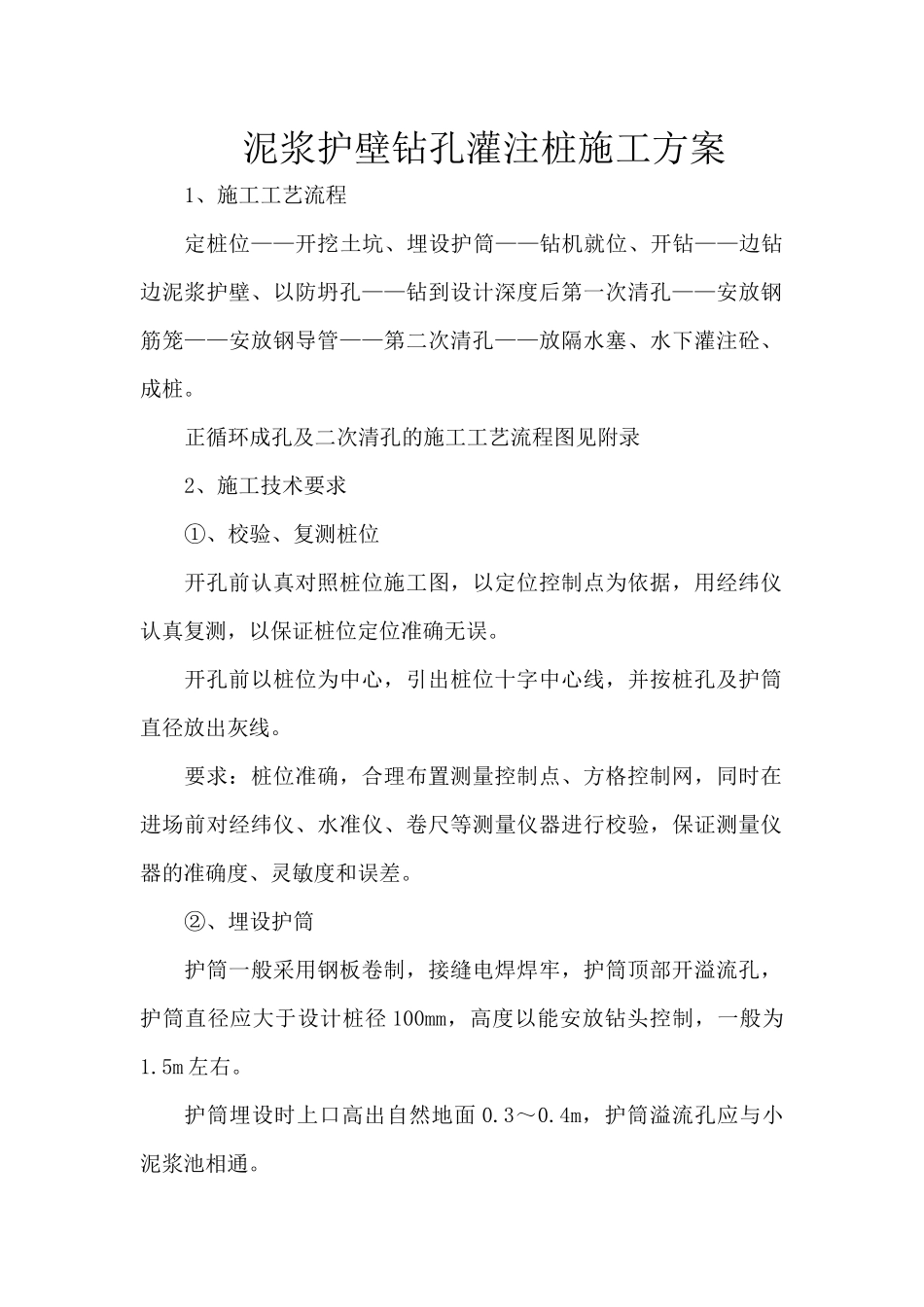

泥浆护壁钻孔灌注桩施工方案1、施工工艺流程定桩位——开挖土坑、埋设护筒——钻机就位、开钻——边钻边泥浆护壁、以防坍孔——钻到设计深度后第一次清孔——安放钢筋笼——安放钢导管——第二次清孔——放隔水塞、水下灌注砼、成桩
正循环成孔及二次清孔的施工工艺流程图见附录2、施工技术要求①、校验、复测桩位开孔前认真对照桩位施工图,以定位控制点为依据,用经纬仪认真复测,以保证桩位定位准确无误
开孔前以桩位为中心,引出桩位十字中心线,并按桩孔及护筒直径放出灰线
要求:桩位准确,合理布置测量控制点、方格控制网,同时在进场前对经纬仪、水准仪、卷尺等测量仪器进行校验,保证测量仪器的准确度、灵敏度和误差
②、埋设护筒护筒一般采用钢板卷制,接缝电焊焊牢,护筒顶部开溢流孔,护筒直径应大于设计桩径100mm,高度以能安放钻头控制,一般为1
护筒埋设时上口高出自然地面0
4m,护筒溢流孔应与小泥浆池相通

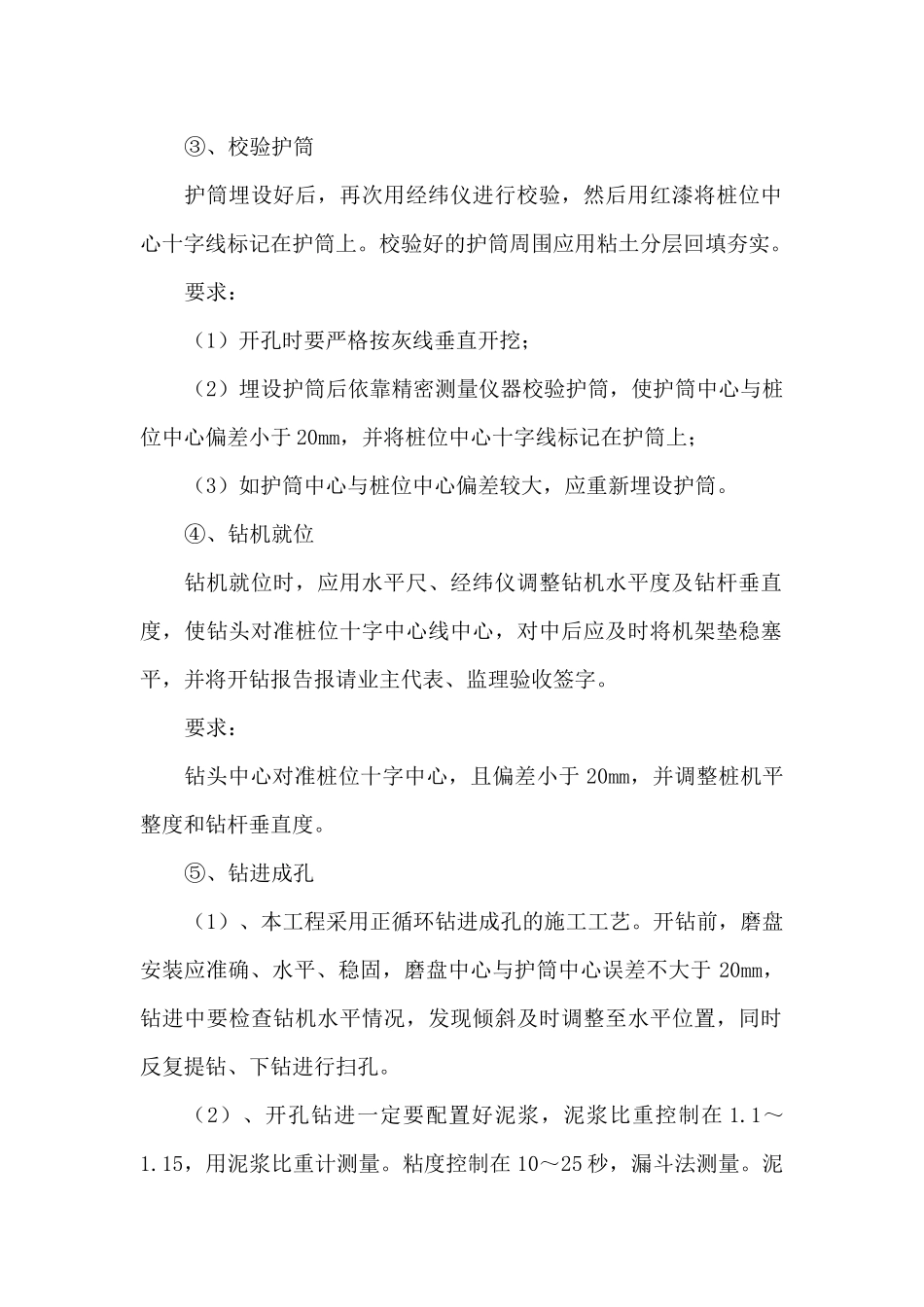

③、校验护筒护筒埋设好后,再次用经纬仪进行校验,然后用红漆将桩位中心十字线标记在护筒上
校验好的护筒周围应用粘土分层回填夯实
要求:(1)开孔时要严格按灰线垂直开挖;(2)埋设护筒后依靠精密测量仪器校验护筒,使护筒中心与桩位中心偏差小于20mm,并将桩位中心十字线标记在护筒上;(3)如护筒中心与桩位中心偏差较大,应重新埋设护筒
④、钻机就位钻机就位时,应用水平尺、经纬仪调整钻机水平度及钻杆垂直度,使钻头对准桩位十字中心线中心,对中后应及时将机架垫稳塞平,并将开钻报告报请业主代表、监理验收签字
要求:钻头中心对准桩位十字中心,且偏差小于20mm,并调整桩机平整度和钻杆垂直度
⑤、钻进成孔(1)、本工程采用正循环钻进成孔的施工工艺
开钻前,磨盘安装应准确、水平、稳固,磨盘中心与护筒中心误差不大于20mm,钻进中要检查钻机水平情况,发现倾斜及时调整至水平位置,同时反复提钻、下钻进行扫孔
