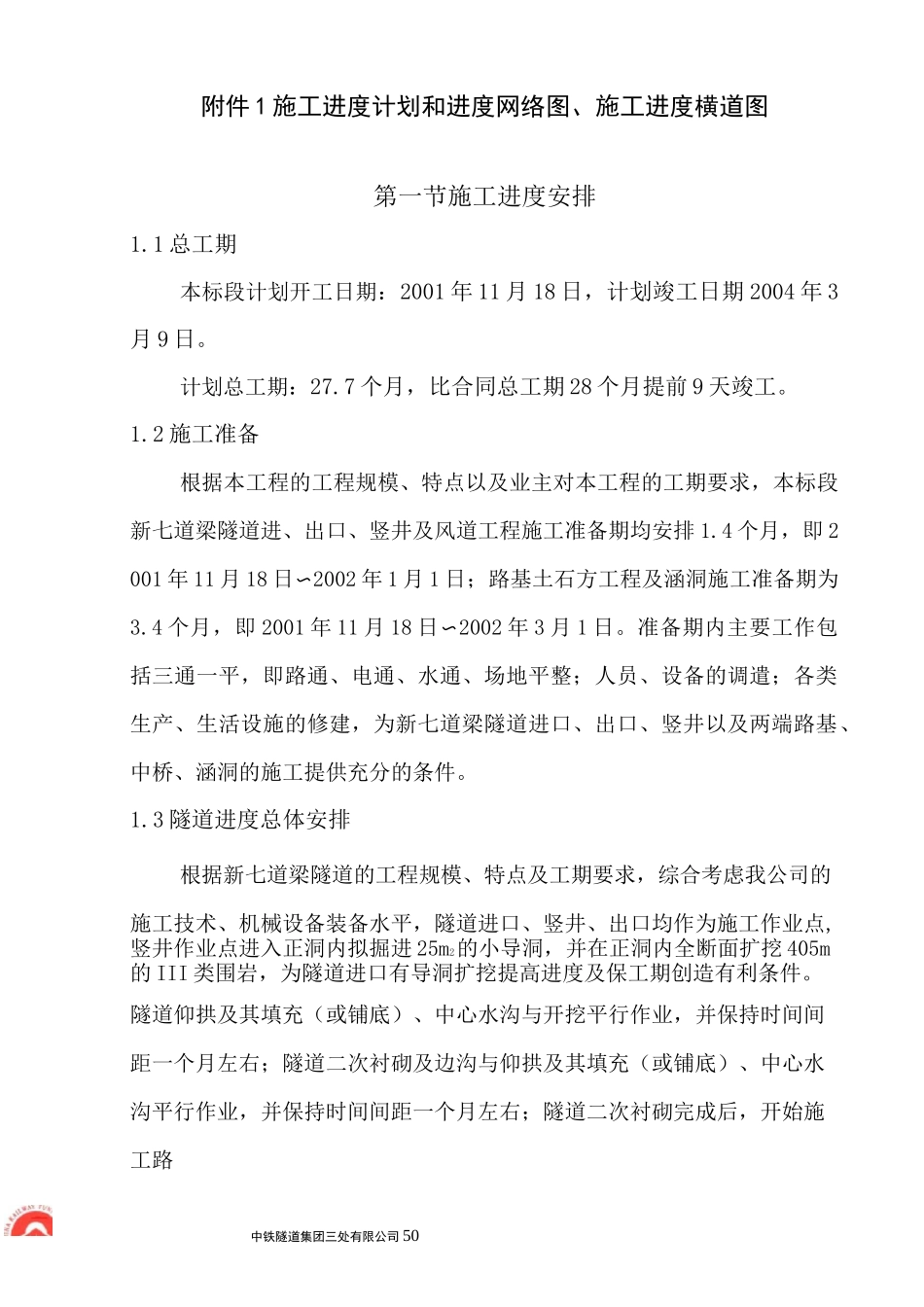

中铁隧道集团三处有限公司 50附件 1 施工进度计划和进度网络图、施工进度横道图第一节施工进度安排1
1 总工期本标段计划开工日期:2001 年 11 月 18 日,计划竣工日期 2004 年 3月 9 日
计划总工期:27
7 个月,比合同总工期 28 个月提前 9 天竣工
2 施工准备根据本工程的工程规模、特点以及业主对本工程的工期要求,本标段新七道梁隧道进、出口、竖井及风道工程施工准备期均安排 1
4 个月,即 2001 年 11 月 18 日〜2002 年 1 月 1 日;路基土石方工程及涵洞施工准备期为3
4 个月,即 2001 年 11 月 18 日〜2002 年 3 月 1 日
准备期内主要工作包括三通一平,即路通、电通、水通、场地平整;人员、设备的调遣;各类生产、生活设施的修建,为新七道梁隧道进口、出口、竖井以及两端路基、中桥、涵洞的施工提供充分的条件

3 隧道进度总体安排根据新七道梁隧道的工程规模、特点及工期要求,综合考虑我公司的施工技术、机械设备装备水平,隧道进口、竖井、出口均作为施工作业点,竖井作业点进入正洞内拟掘进 25m2的小导洞,并在正洞内全断面扩挖 405m的 III 类围岩,为隧道进口有导洞扩挖提高进度及保工期创造有利条件
隧道仰拱及其填充(或铺底)、中心水沟与开挖平行作业,并保持时间间距一个月左右;隧道二次衬砌及边沟与仰拱及其填充(或铺底)、中心水沟平行作业,并保持时间间距一个月左右;隧道二次衬砌完成后,开始施工路II 类围岩 60m/月W 类围岩 150m/月II 类围岩 120m/直■实施性施工组织设计书I:::::::::::::::::::::::::::::;:::::
:::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::::
