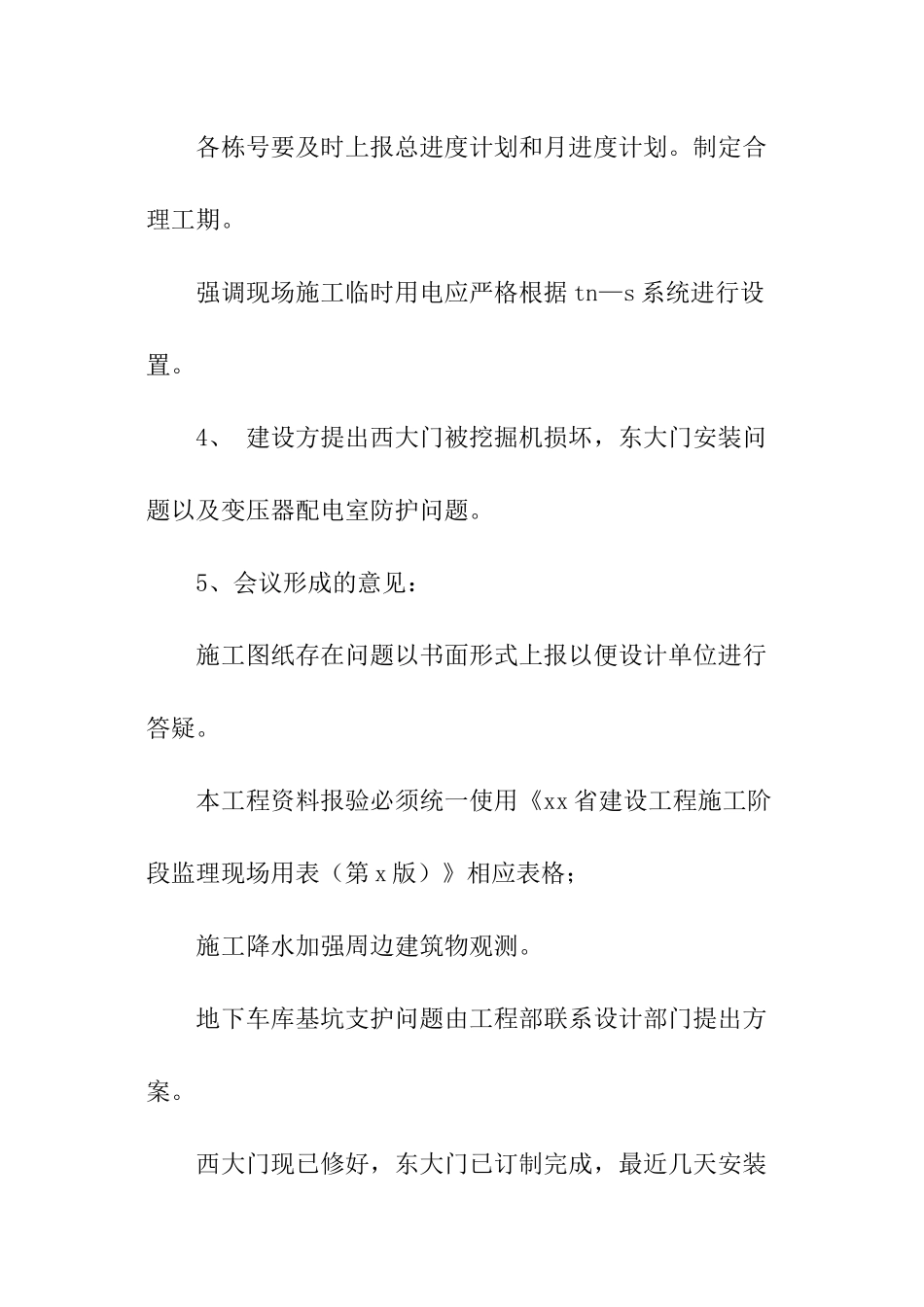

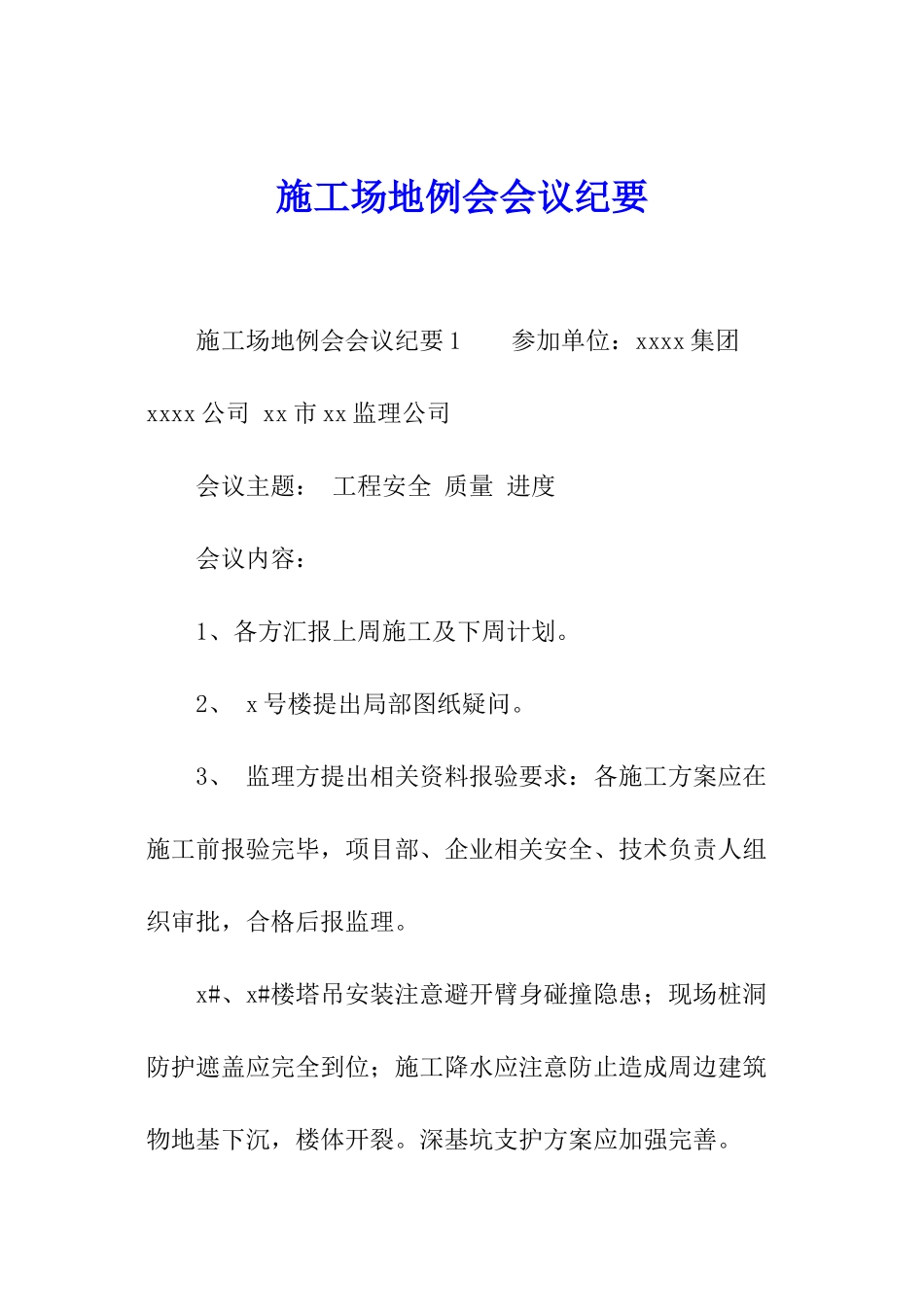

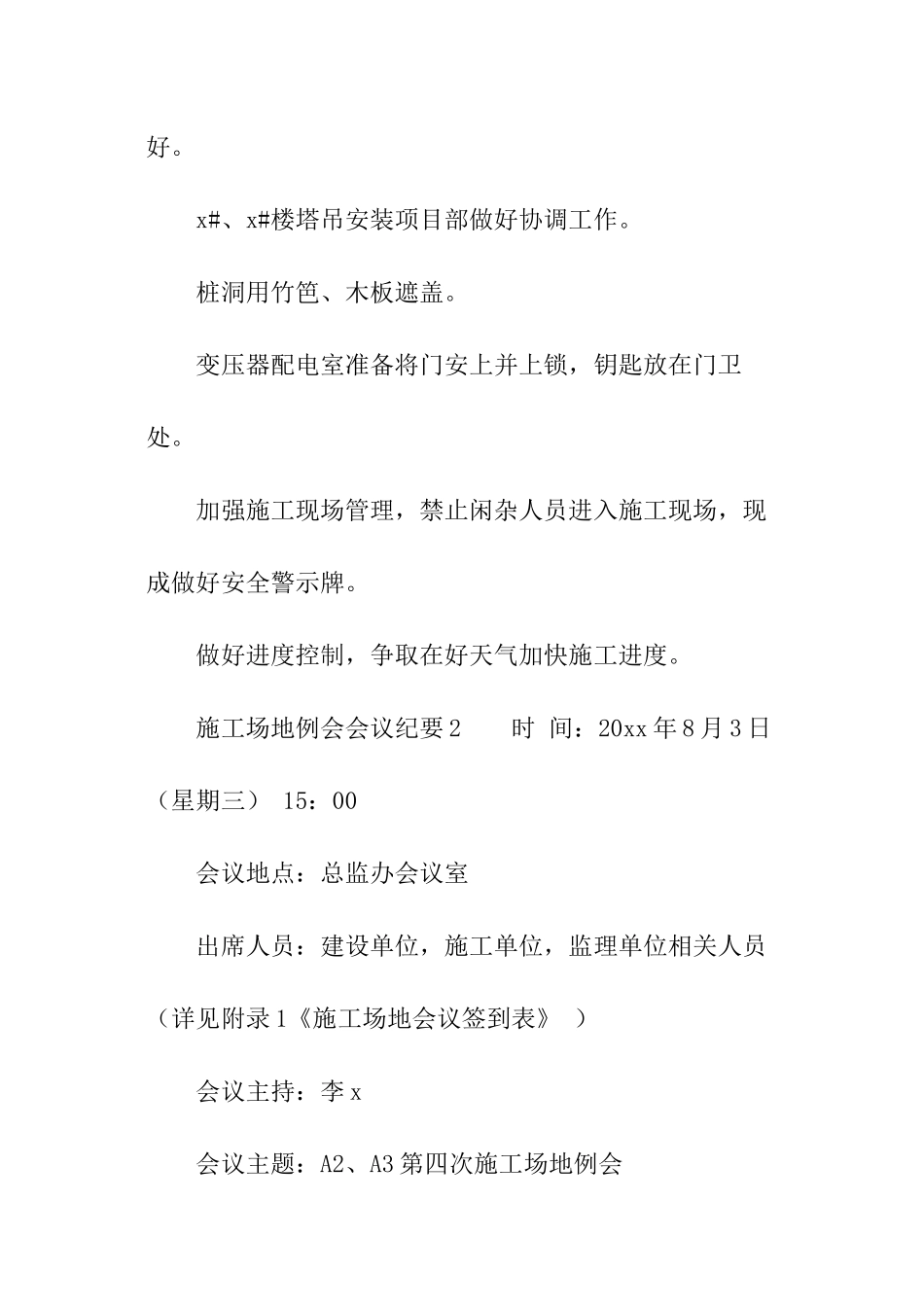

施工场地例会会议纪要 施工场地例会会议纪要 1 参加单位:xxxx 集团 xxxx 公司 xx 市 xx 监理公司 会议主题: 工程安全 质量 进度 会议内容: 1、各方汇报上周施工及下周计划。 2、 x 号楼提出局部图纸疑问。 3、 监理方提出相关资料报验要求:各施工方案应在施工前报验完毕,项目部、企业相关安全、技术负责人组织审批,合格后报监理。 x#、x#楼塔吊安装注意避开臂身碰撞隐患;现场桩洞防护遮盖应完全到位;施工降水应注意防止造成周边建筑物地基下沉,楼体开裂。深基坑支护方案应加强完善。 各栋号要及时上报总进度计划和月进度计划。制定合理工期。 强调现场施工临时用电应严格根据 tn—s 系统进行设置。 4、 建设方提出西大门被挖掘机损坏,东大门安装问题以及变压器配电室防护问题。 5、会议形成的意见: 施工图纸存在问题以书面形式上报以便设计单位进行答疑。 本工程资料报验必须统一使用《xx 省建设工程施工阶段监理现场用表(第 x 版)》相应表格; 施工降水加强周边建筑物观测。 地下车库基坑支护问题由工程部联系设计部门提出方案。 西大门现已修好,东大门已订制完成,最近几天安装好。 x#、x#楼塔吊安装项目部做好协调工作。 桩洞用竹笆、木板遮盖。 变压器配电室准备将门安上并上锁,钥匙放在门卫处。 加强施工现场管理,禁止闲杂人员进入施工现场,现成做好安全警示牌。 做好进度控制,争取在好天气加快施工进度。 施工场地例会会议纪要 2 时 间:20xx 年 8 月 3 日(星期三) 15:00 会议地点:总监办会议室 出席人员:建设单位,施工单位,监理单位相关人员(详见附录 1《施工场地会议签到表》 ) 会议主持:李 x 会议主题:A2、A3 第四次施工场地例会 会议议程: 一、施工单位项目经理做工程进度与计划材料汇报 二、监理单位评述工程施工情况 三、建设单位对施工方问题的处理 四、会议总结 一、施工单位项目经理做工程进度与计划材料汇报 A2 标段项目经理曾金泉主要汇报了 A2 标段的工程概况、主要工程量、当月完成的进度以及下个月的计划。其中进度包含了完成的工程量以及其占总工程的比例。(详见附录 2《A2 标段汇报材料》 ) A3 标段项目经理黄志良主要汇报了该标段的工程概况、工程进度分析、下月计划以及目前施工中存在的主要问题。(详见附录 3《A3 标段回报材料》 ) 二、监理单位评述工程施工情况 A2 现场监理:1、对于高边坡的工程...
