电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

强夯施工方案

强夯施工方案_第1页
1/13
强夯施工方案_第2页
2/13
强夯施工方案_第3页

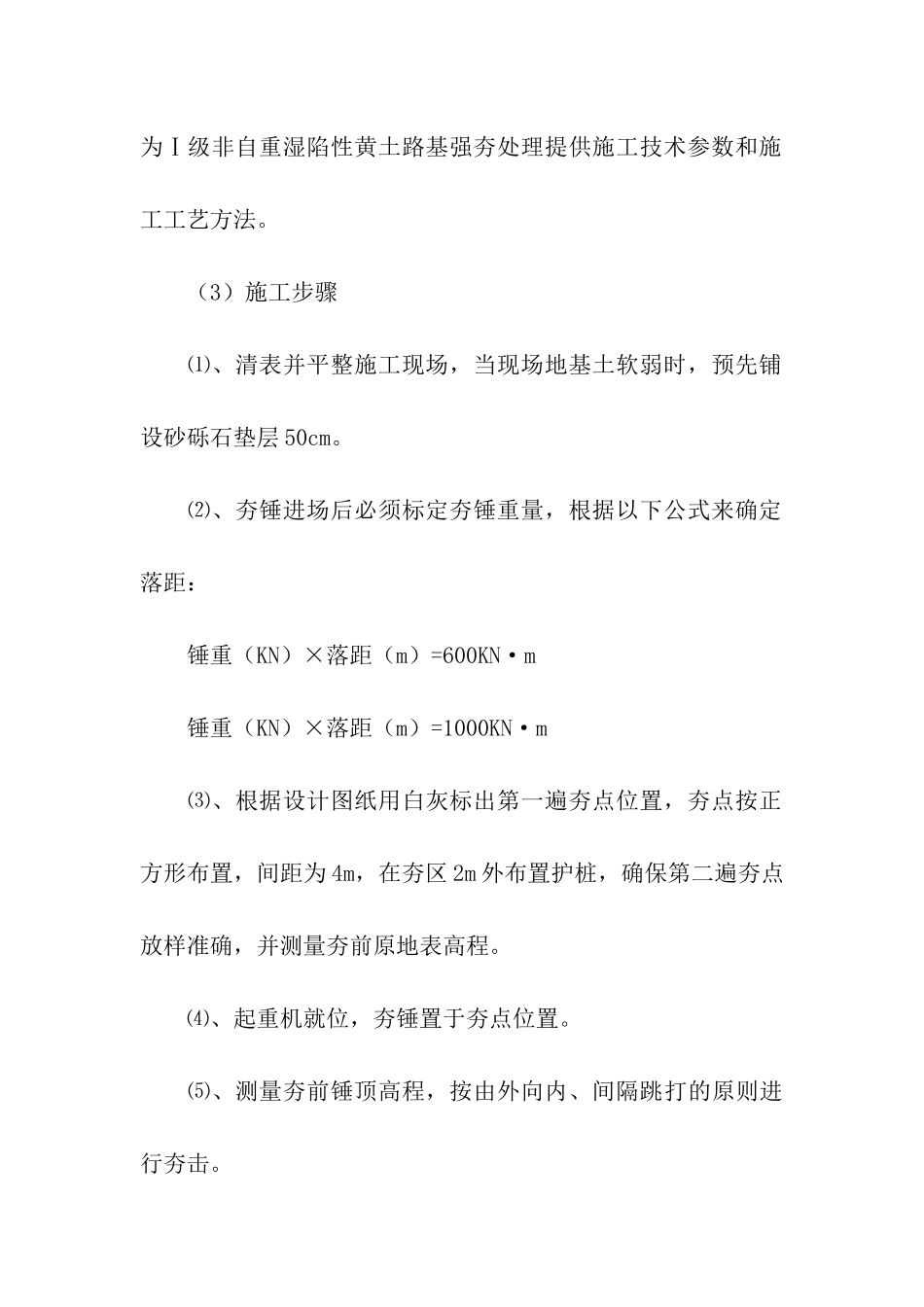

3/13
强夯施工方案 强夯施工方案 篇 1 一、工程概况 本合同段段路基主要由特别路基处理、石方路基、路基防护 、 排 水 工 程 等 组 成 。 本 段 路 基 平 均 填 土 高 度 2.66 ~6.27m , K3+800 ~ K5+900 段 地 基 为 Ⅰ 级 非 自 重 湿 陷 性 黄 土 ,K6+222~K6+680 段地基为 II 级湿陷性黄土。根据湿陷性黄土原地表处理方案:K3+800~K5+900 段采纳夯击能为 600KN·m 和K6+222~K6+680 段采纳夯击能为 1000KN·m 强夯处理。 二、强夯主要工程量及工期安排 (1)主要工程量 强 夯 总 面 积 约 65765.5m2 , 其 中 600KN·m 约27460m2,800KN·m 约 31809.5m2,1000KN·m 约 6496m2。 (2)工期计划安排 工期计划安排:2XXX 年 5 月 18 日~2XXX 年 7 月 10 日。 三、强夯施工方案 (1)施工准备 ⑴、清除表层土 30cm 后,平整场地,进行表层松散土碾压,修筑施工便道,施工区周边做排水沟,确保场地排水通畅防止积水。 ⑵、查明强夯场地范围内地下构造物及管线的位置,确保安全距离及高程,并实行必要措施,防止因强夯施工造成破坏。 ⑶、测量放线,定出控制轴线、强夯施工场地边线,并在不受强夯影响的地点,设置水准基点。 (2)试验段夯点间距、夯击遍数、夯击能等参数的确定 依据设计要求,通过试验段施工,对夯前、夯后的地基土采纳压实度检测、静力触探、湿陷性系数检测等方法进行检测,验证设计夯击能、夯点间距、夯击遍数是否能满足地基承载力、路基压实度达到设计要求,有效加固深度是否满足设计要求,为Ⅰ级非自重湿陷性黄土路基强夯处理提供施工技术参数和施工工艺方法。 (3)施工步骤 ⑴、清表并平整施工现场,当现场地基土软弱时,预先铺设砂砾石垫层 50cm。 ⑵、夯锤进场后必须标定夯锤重量,根据以下公式来确定落距: 锤重(KN)×落距(m)=600KN·m 锤重(KN)×落距(m)=1000KN·m ⑶、根据设计图纸用白灰标出第一遍夯点位置,夯点按正方形布置,间距为 4m,在夯区 2m 外布置护桩,确保第二遍夯点放样准确,并测量夯前原地表高程。 ⑷、起重机就位,夯锤置于夯点位置。 ⑸、测量夯前锤顶高程,按由外向内、间隔跳打的原则进行夯击。 ⑹、将夯锤吊到预定高度,开启脱钩装置,待夯锤脱钩自由下落后,放下吊钩,测量锤顶高程,若发现因坑底倾斜而造成夯锤倾斜时,应及时将坑底整平,重新进行夯击。 ⑺、重复⑹步骤,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

强夯施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
