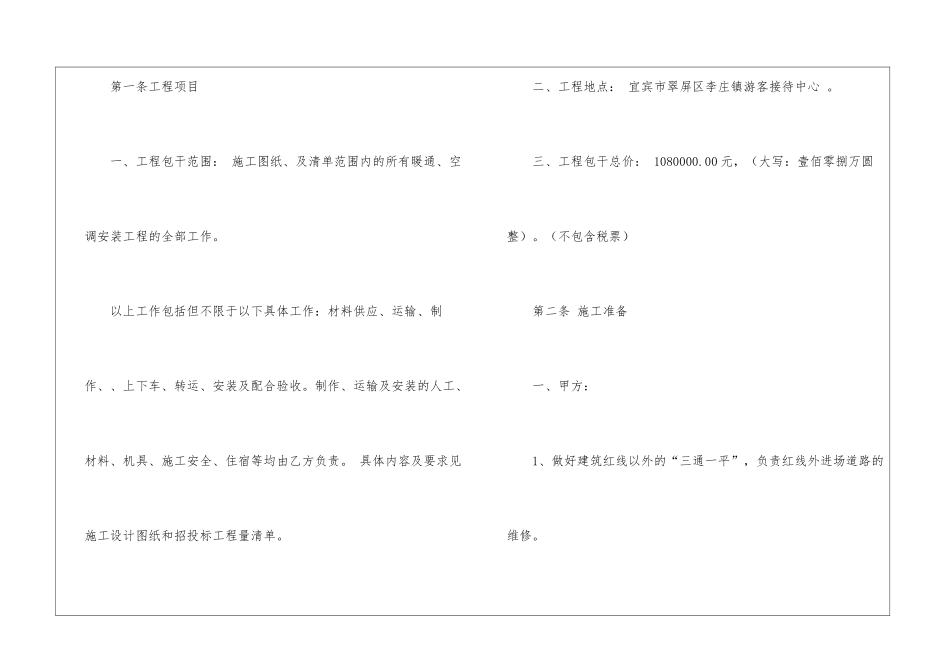

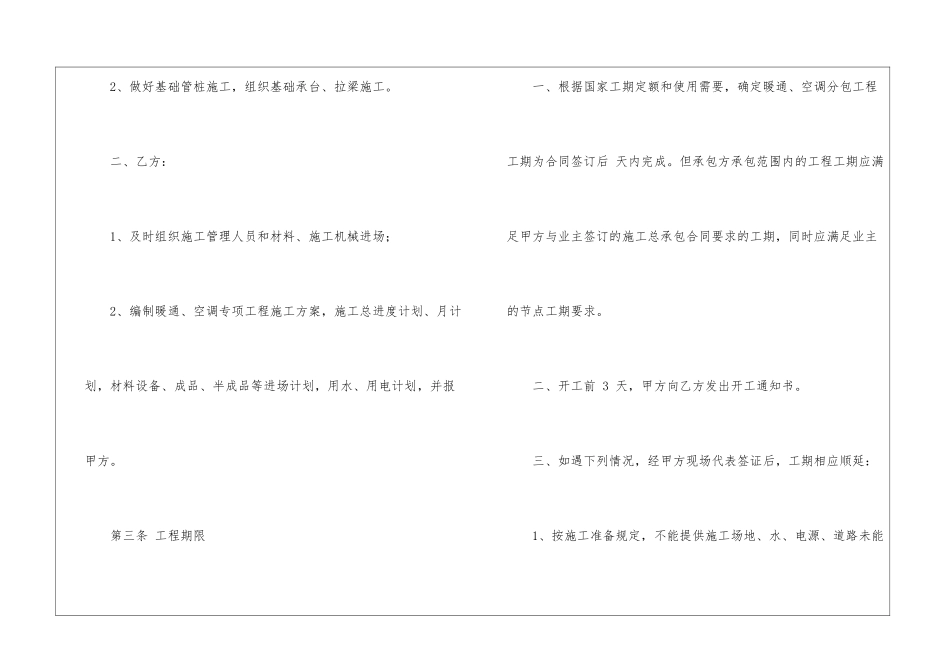

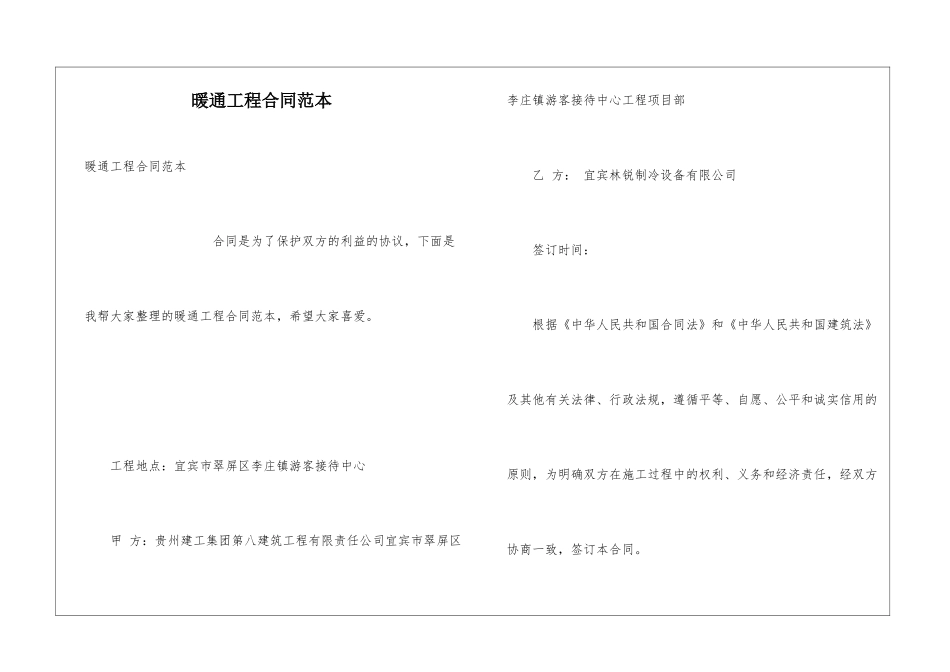

暖通工程合同范本暖通工程合同范本 合同是为了保护双方的利益的协议,下面是我帮大家整理的暖通工程合同范本,希望大家喜爱。 工程地点:宜宾市翠屏区李庄镇游客接待中心 甲 方:贵州建工集团第八建筑工程有限责任公司宜宾市翠屏区李庄镇游客接待中心工程项目部 乙 方: 宜宾林锐制冷设备有限公司 签订时间: 根据《中华人民共和国合同法》和《中华人民共和国建筑法》及其他有关法律、行政法规,遵循平等、自愿、公平和诚实信用的原则,为明确双方在施工过程中的权利、义务和经济责任,经双方协商一致,签订本合同。 第一条工程项目 一、工程包干范围: 施工图纸、及清单范围内的所有暖通、空调安装工程的全部工作。 以上工作包括但不限于以下具体工作:材料供应、运输、制作、、上下车、转运、安装及配合验收。制作、运输及安装的人工、材料、机具、施工安全、住宿等均由乙方负责。 具体内容及要求见施工设计图纸和招投标工程量清单。 二、工程地点: 宜宾市翠屏区李庄镇游客接待中心 。 三、工程包干总价: 1080000.00 元,(大写:壹佰零捌万圆整)。(不包含税票) 第二条 施工准备 一、甲方: 1、做好建筑红线以外的“三通一平”,负责红线外进场道路的维修。 2、做好基础管桩施工,组织基础承台、拉梁施工。 二、乙方: 1、及时组织施工管理人员和材料、施工机械进场; 2、编制暖通、空调专项工程施工方案,施工总进度计划、月计划,材料设备、成品、半成品等进场计划,用水、用电计划,并报甲方。 第三条 工程期限 一、根据国家工期定额和使用需要,确定暖通、空调分包工程工期为合同签订后 天内完成。但承包方承包范围内的工程工期应满足甲方与业主签订的施工总承包合同要求的工期,同时应满足业主的节点工期要求。 二、开工前 3 天,甲方向乙方发出开工通知书。 三、如遇下列情况,经甲方现场代表签证后,工期相应顺延: 1、按施工准备规定,不能提供施工场地、水、电源、道路未能接通,障碍物未能清除,影响进场施工; 2、凡甲方负责供应的材料、设备、成品或半成品未能保证施工需要或因交验时发现缺陷需要修复、配、代、换而影响进度; 3、不属包干范围内的重大设计变更,致使设计方案改变或由于施工无法进行而影响进度; 4、在施工中如因停电、停水 8 小时以上或连续间歇性停水、停电 3 天以上(每次连续 4 小时以上),影响正常施工; 5、人力不可抗拒的因素而延误工期。 第四条 工...
